東京都あきる野市秋川 外壁塗装・屋根塗装・タイル防水ビル 施工実績

施工内容を詳しくご紹介します。

あきる野市秋川
テナントが入ったままで。ビルの外壁・屋根・タイル・屋上・階段室まで

あきる野市秋川の、テナントが入るビルの外壁改修工事です。外壁・折板屋根・タイル面・付帯部の塗装、屋上の防水、屋内の階段室の塗装、シーリングの打ち替えまで、建物全体を手入れしました。工期は2025年9月16日から11月21日です。

外壁は高い部分が ALC、低い部分がサイディングで、どちらもアポリテックペイントファイン外壁用(19-85F)で塗り替えました。正面の柱まわりのタイルは、割れを補修してから防水材を塗り重ねています。折板屋根は錆止めのあと、アポリテックペイントファイン屋根用(N-67)です。

施工前の外観(正面・タイルの柱の側)

正面 Before

施工後の外観(正面・タイルの柱の側)。外壁はアポリテックペイントファイン外壁用 19-85F

正面 After

施工前の外観(道路側の角)

道路側 Before

施工後の外観(道路側の角)

道路側 After

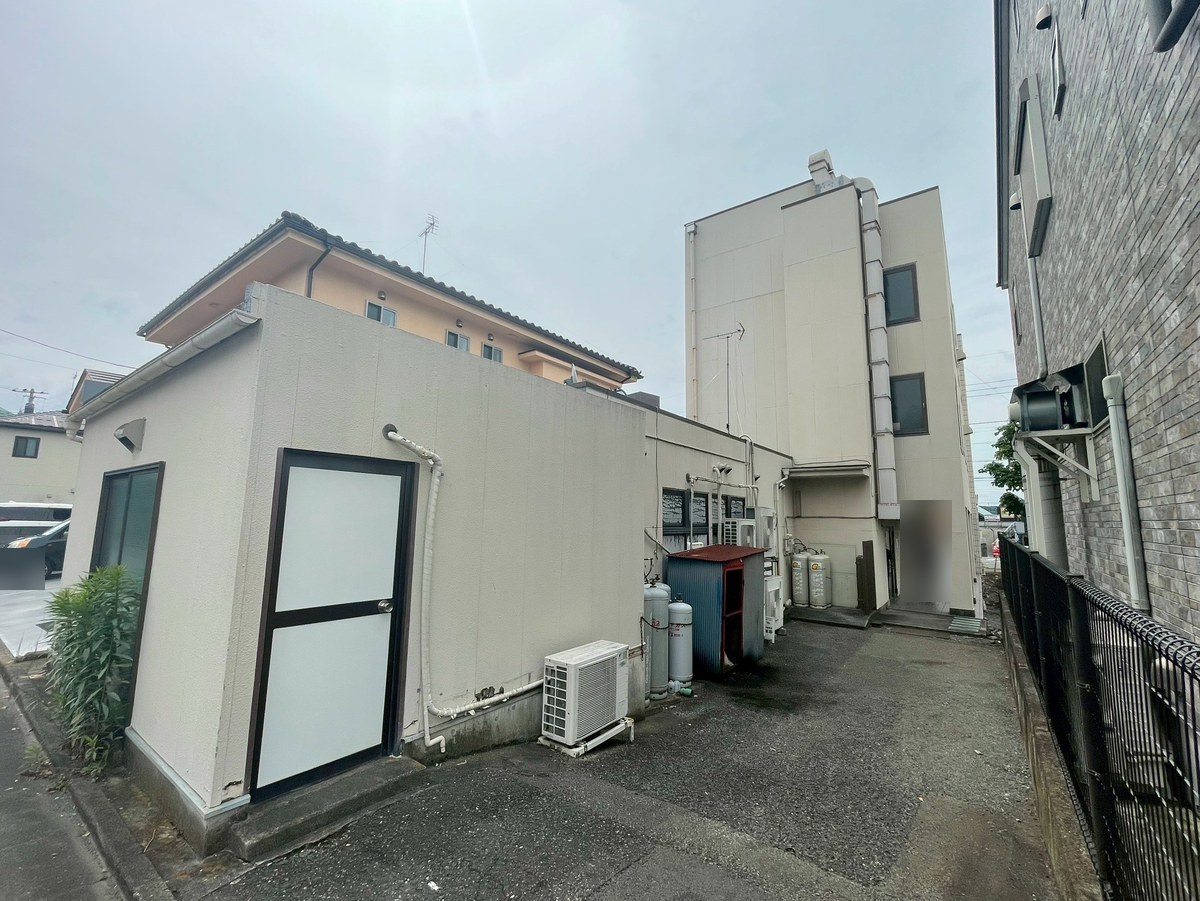

施工前の外観(裏の通路側)

裏の通路側 Before

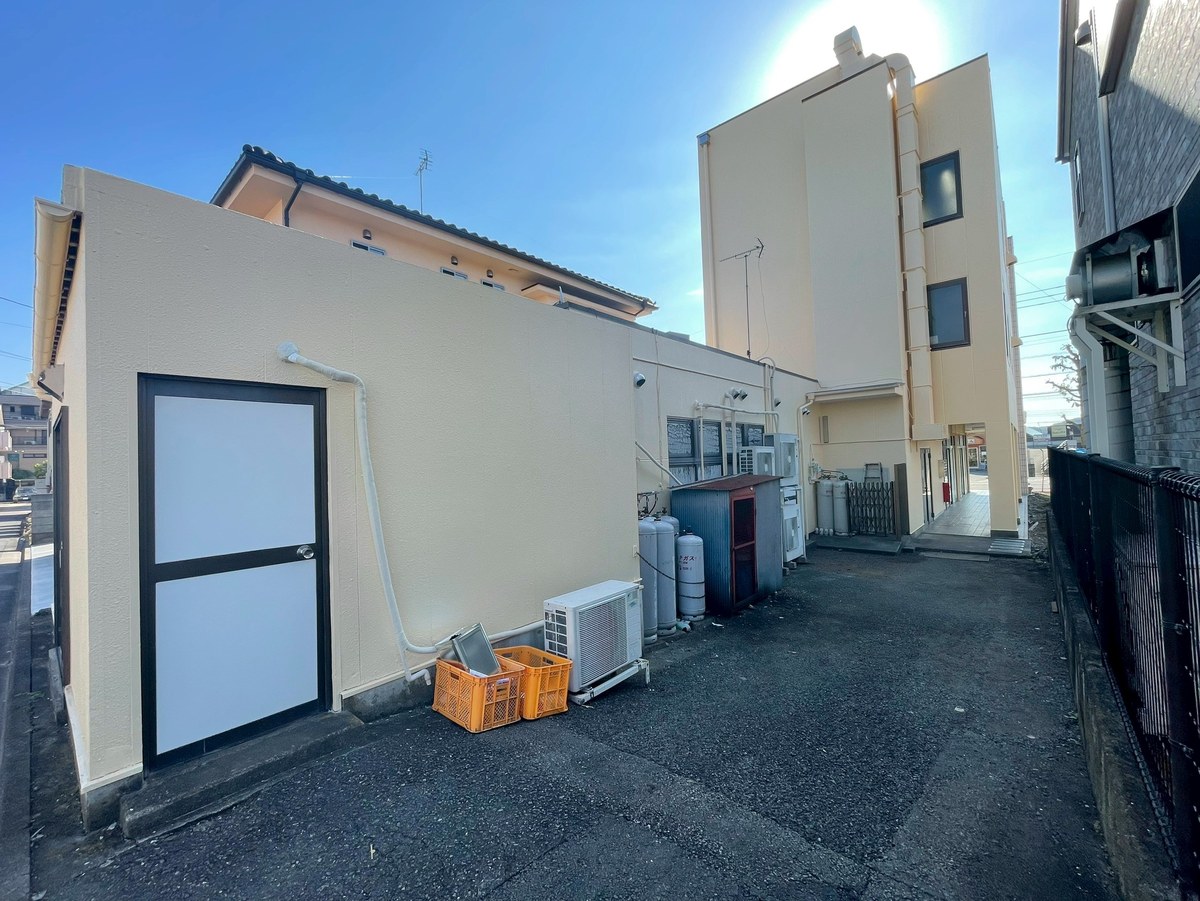

施工後の外観(裏の通路側)

裏の通路側 After

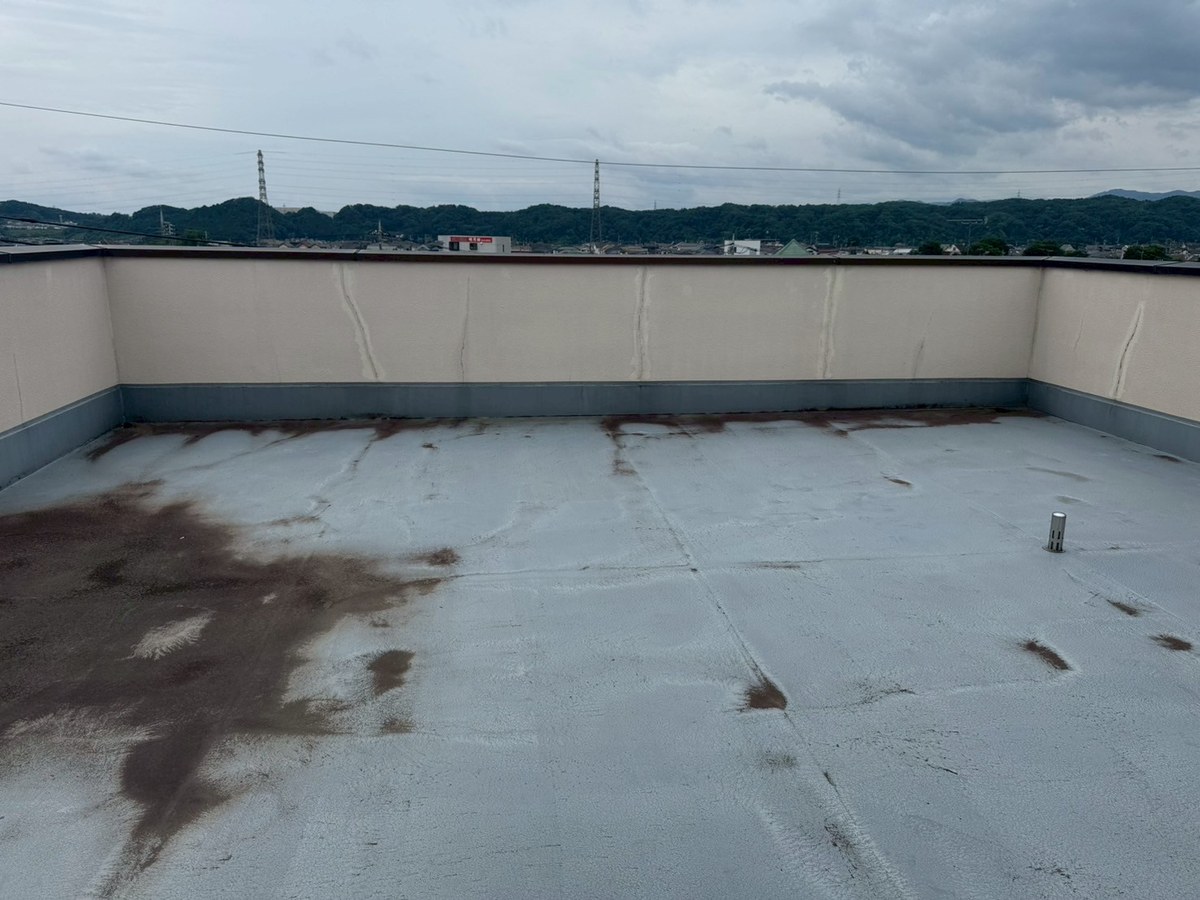

施工前の建物全体(上空から)。屋上の床に汚れと黒ずみ

上空 Before

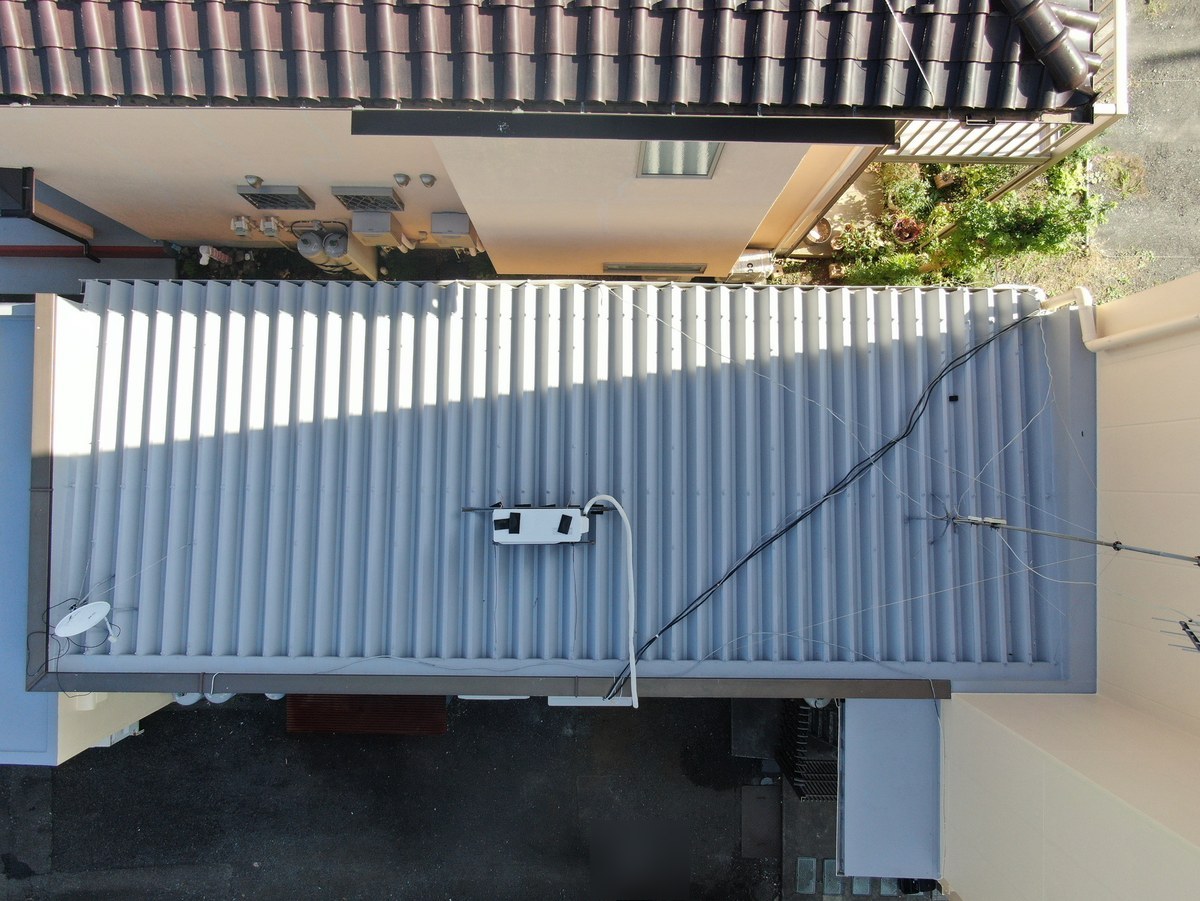

施工後の建物全体(上空から)。屋上はトップコートで仕上げ

上空 After

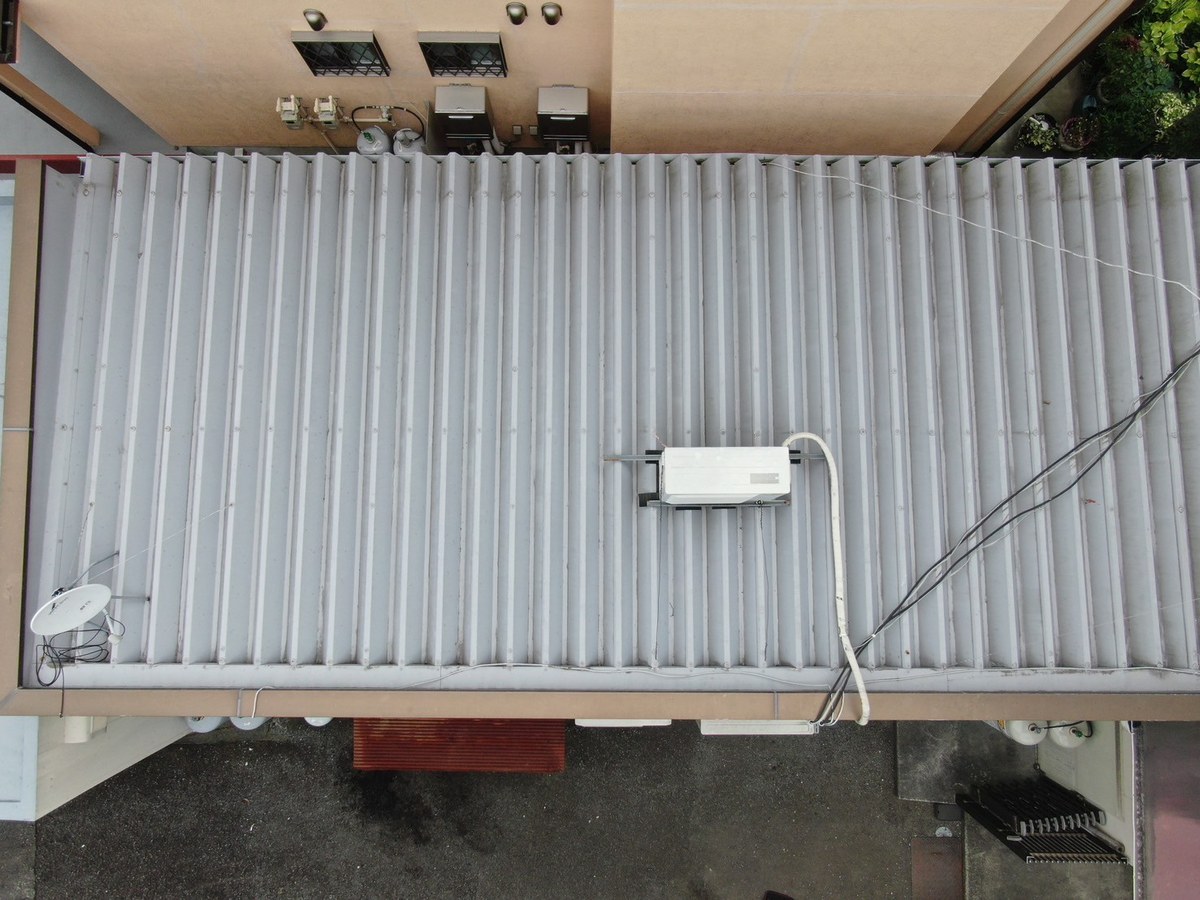

施工前の折板屋根(真上から)

折板屋根 Before

施工後の折板屋根(真上から)。アポリテックペイントファイン屋根用 N-67

折板屋根 After

工事のあらまし

Works - Outline

テナントが入ったままの、建物全体の改修工事

テナントが入ったままの工事でした。2025年8月7日にお見積りをお出しし、8月20日にご契約。9月16日に着工し、11月21日に完工しました。

テナントの方へ向けて、工事の日程と注意点をまとめたお知らせを用意しました。高圧洗浄の日は窓を閉めて鍵をかけていただくこと、車が近くにある場合はカバーをかけること、足場の組み立て・解体と洗浄の日は大きな音が出ることです。洗浄の日が変わったときは、変更のお知らせも作っています。

足場には「営業中」と書いたメッシュシートを用意しました。近くのクリニックに向けても、足場を解体する日のお知らせを用意しています。

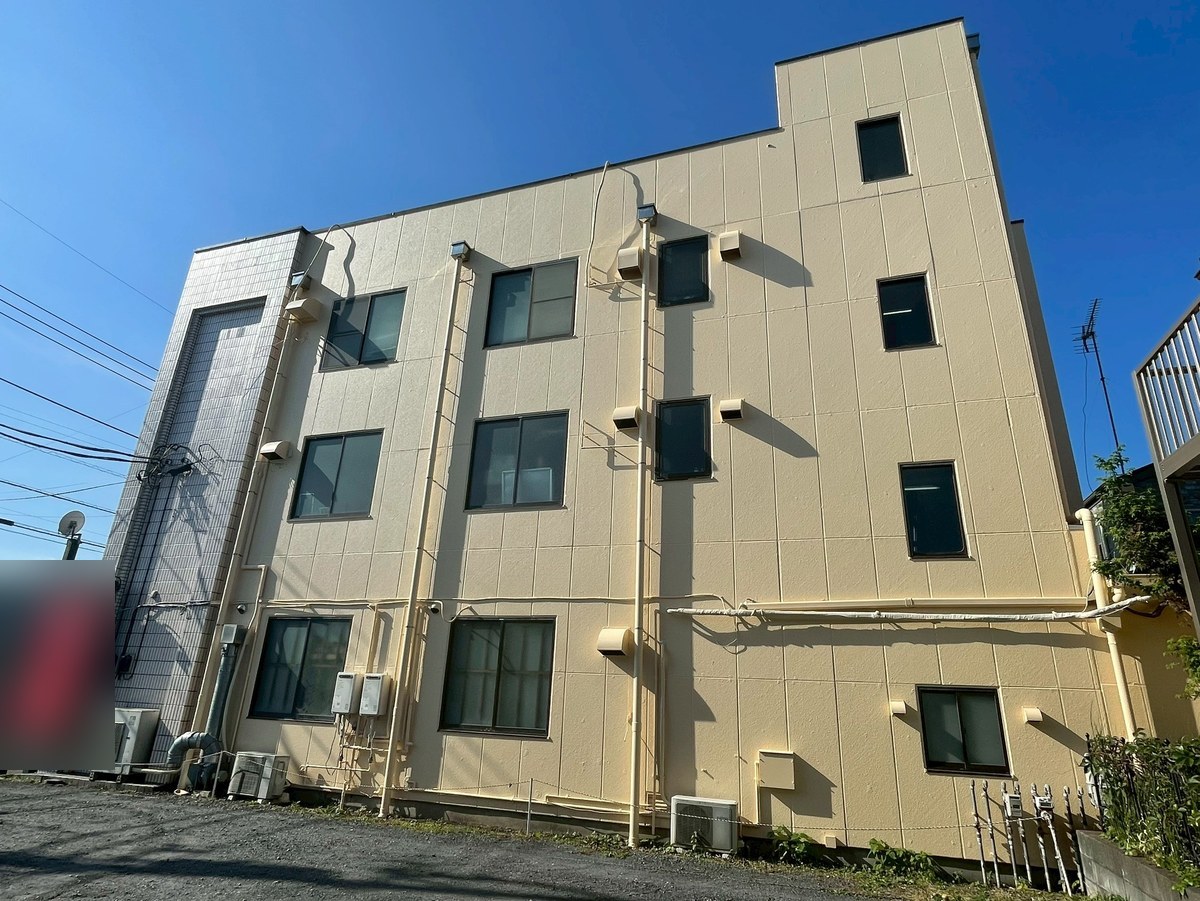

施工後の側面(窓の並ぶ面)

施工前の状態

Works - Before

あきる野市 ビルの外壁改修外壁・タイル / 施工前の状態

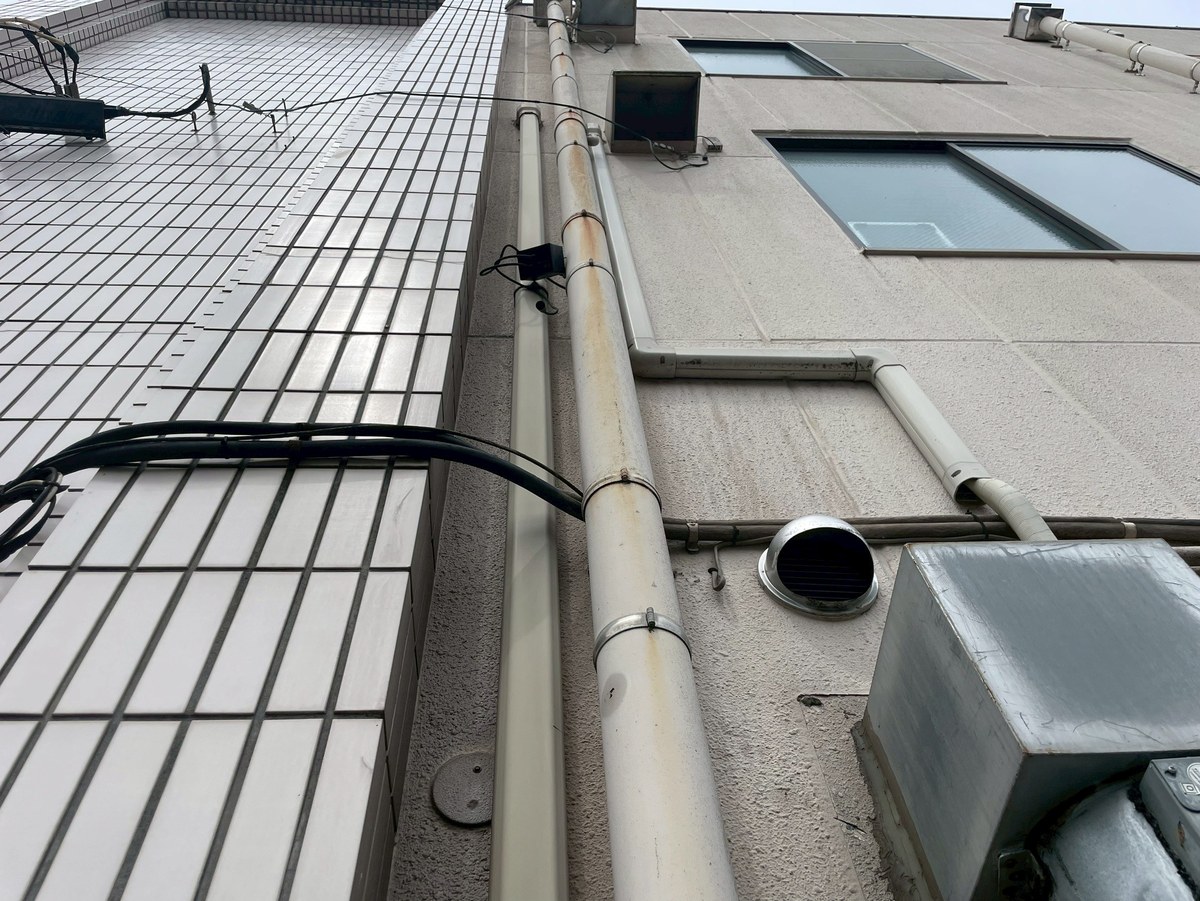

施工前のタイルの柱と、ALC の外壁

外壁 / タイルの柱と配管まわり(施工前)

外壁は、高い部分が ALC、低い部分がサイディング、正面の柱まわりなどがタイルです。屋上の腰壁にはひび割れがあり、ALC の外壁にはアンカーやビスの穴が残っていました。

タイルには割れた所がありました。タイルの面は、補修してから防水材を塗る計画にしています。

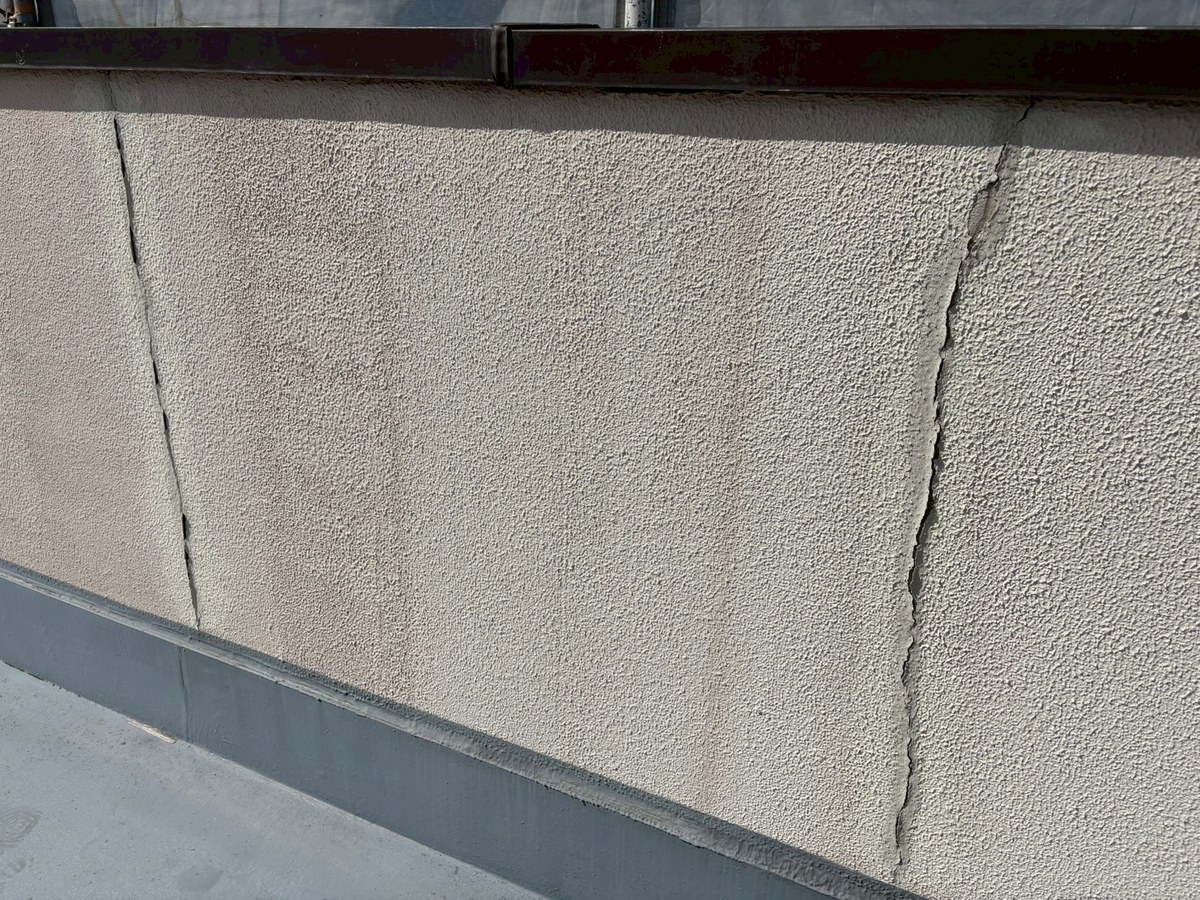

屋上の腰壁 / ひび割れ(洗浄の前)

屋上の腰壁 / ひび割れ(洗浄の前)

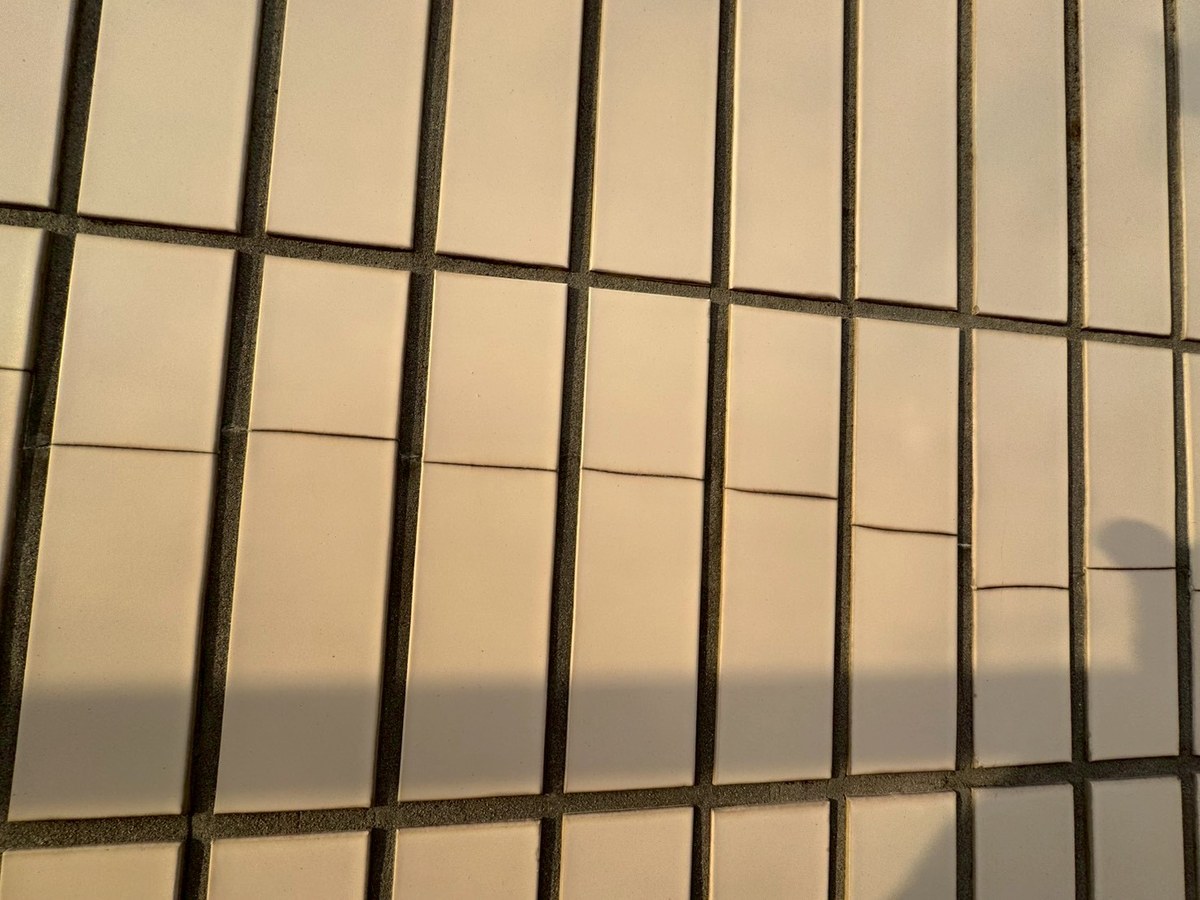

タイル / 割れ(補修の前)

タイル / 割れ(補修の前)

あきる野市 ビルの外壁改修屋上・鉄部 / 施工前の状態

施工前の屋上の床。汚れと黒ずみ

屋上 / 床の汚れと黒ずみ(施工前)

屋上の床は汚れと黒ずみが広がり、排気ダクトの継ぎ目には錆が出ていました。低い部分の折板屋根も、塗装の前に目荒らしと錆止めが要る状態です。

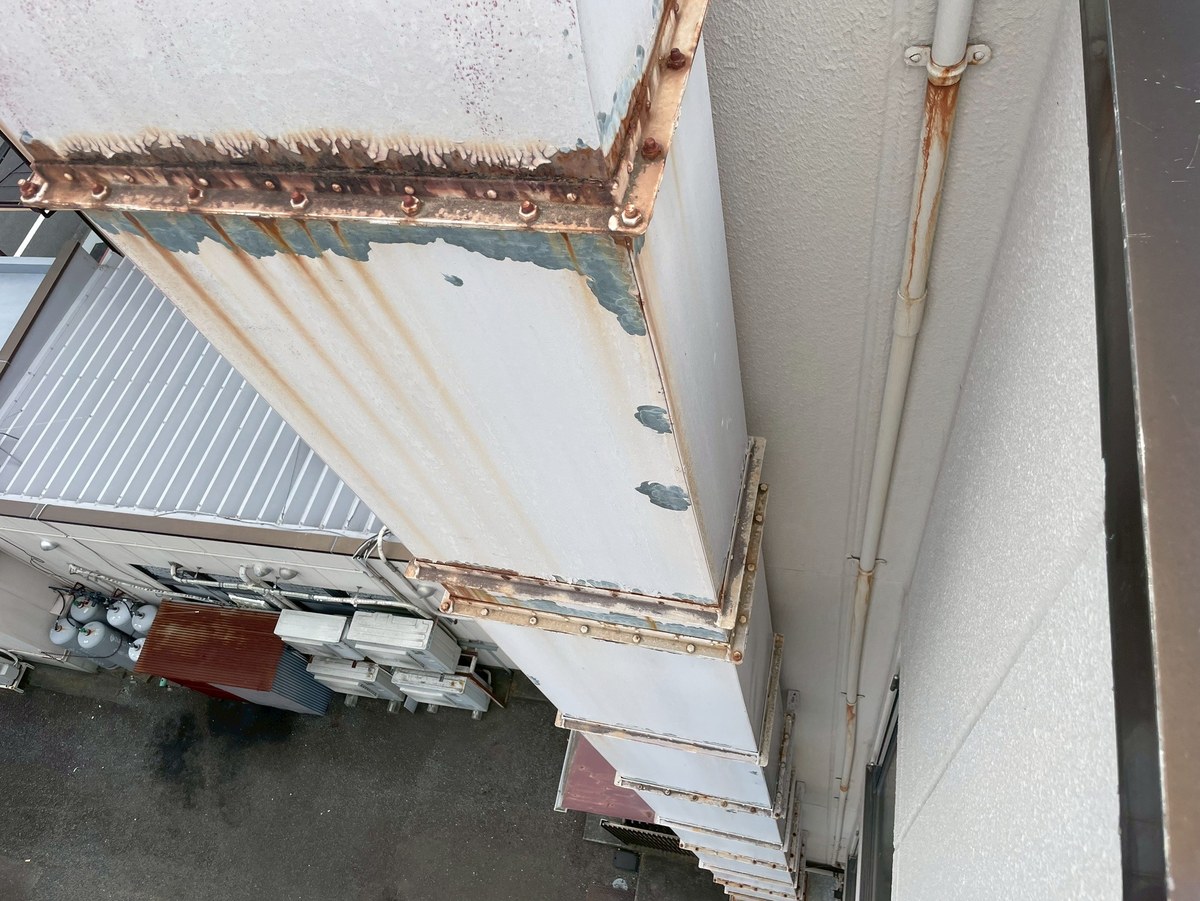

排気ダクト / 継ぎ目の錆(施工前)

排気ダクト / 継ぎ目の錆(施工前)

折板屋根 / 施工前

折板屋根 / 施工前

あきる野市 ビルの外壁改修階段室 / 施工前の状態

施工前の階段室の壁

階段室 / 壁の汚れと補修跡(施工前)

屋内の階段室は、壁の汚れと補修跡が目立ち、壁には穴の開いた所もありました。手すりや窓の木枠も、あわせて塗り替えています。

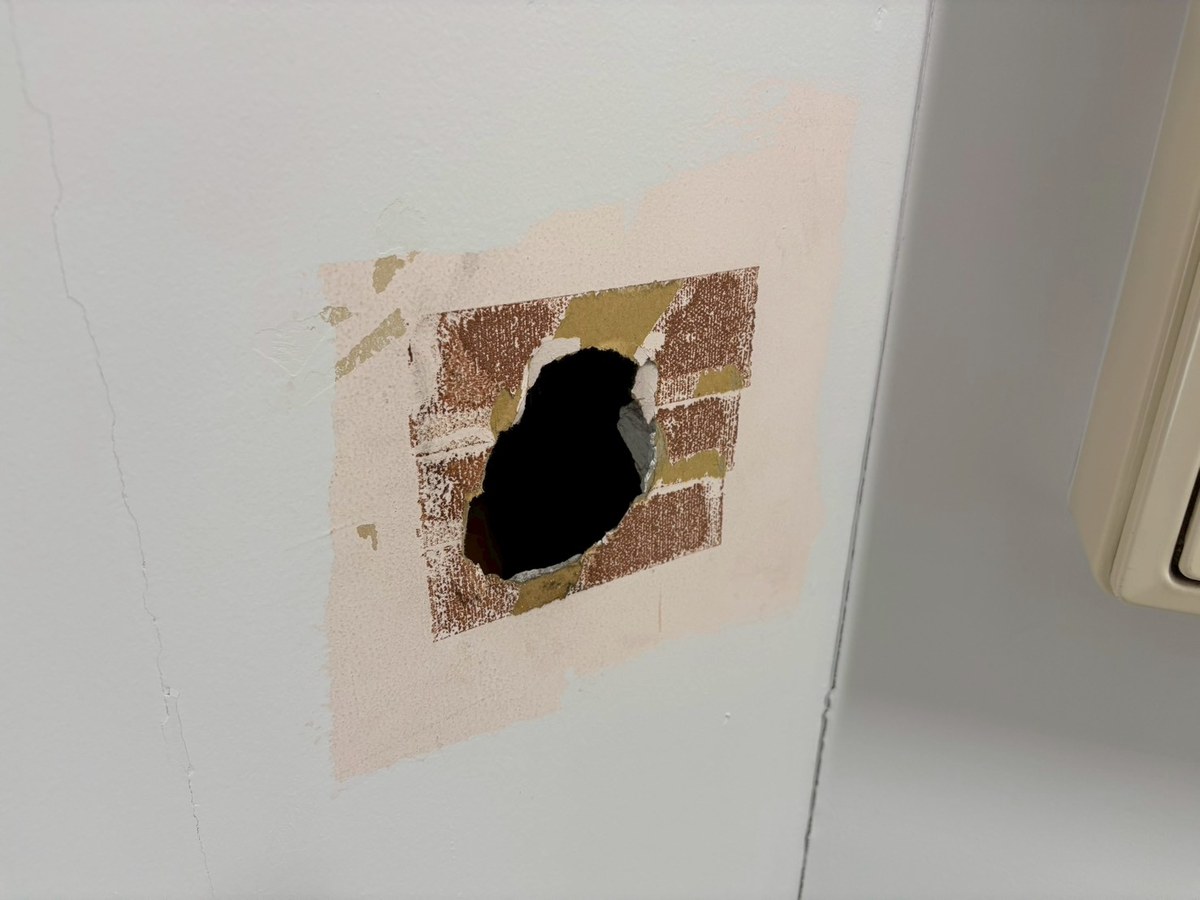

階段室 / 壁の穴(補修の前)

階段室 / 壁の穴(補修の前)

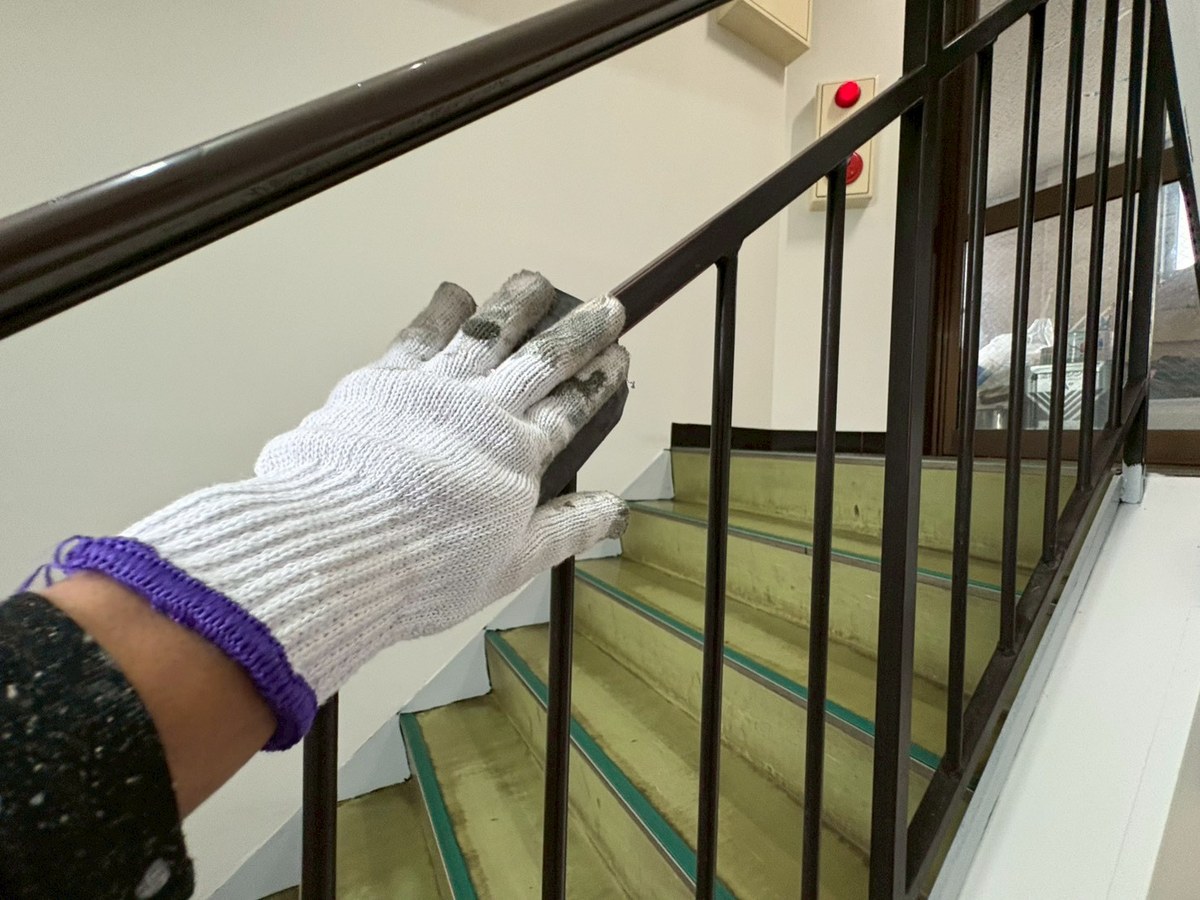

階段室 / 手すりの目荒らし

階段室 / 手すりの目荒らし

工事の詳細情報

Works - Detail

施工場所東京都あきる野市秋川
建物テナントが入るビル/外壁:高い部分は ALC、低い部分はサイディング、正面の柱まわりなどはタイル/屋根:折板屋根(低い部分)と屋上/屋内に階段室
工事内容外壁改修工事:高圧洗浄・外壁の下地補修と塗装・タイル面の補修と防水・折板屋根の塗装・屋上の防水・付帯部と鉄部の塗装・階段室の壁と天井と鉄部の塗装・シーリング打ち替え。プラン:高耐久
工期2025年9月16日 〜 11月21日
工事の流れ2025年8月7日 お見積り → 8月20日 ご契約 → 9月16日 着工 → 11月21日 完工
使用塗料(外壁)下塗り:アンダーサーフDS(白)/中塗り・上塗り:アポリテックペイントファイン外壁用(19-85F 半艶)
使用塗料(折板屋根)下塗り:SKマイルドボーセイ(グレー)/中塗り・上塗り:アポリテックペイントファイン屋根用(中塗り RC-120・上塗り N-67、半艶)
タイル面洗浄・酸洗い → 割れの注入補修とタイル色のタッチアップ → セブンSシーラー → セブンS(2回)→ セブンSトップM#30(2回・半艶)
屋上排水口まわり:プライマー(OTプライマーMブルー)→ メッシュ → ウレタン防水 2層(GO-JIN T)→ トップコート(OTコートA)/床:プライマー → トップコート
付帯部・鉄部雨樋・塩ビ配管・換気口カバー・水切り板金:19-85F/排気ダクト:ケレン → SKマイルドボーセイ → エスケープレミアム無機マイルド(19-85F)/1階軒天井:水性ケンエース(N-90 艶消)/正面パネル・屋上の鉄部:SKマイルドボーセイ → エスケープレミアム無機マイルド(N-90 3分艶)
階段室壁・天井:水性ケンエース(N-90 艶消)/手すり・ササラ:SKマイルドボーセイ → エスケープレミアム無機マイルド(19-20B 半艶)/窓の木枠:エスケープレミアム無機マイルド(19-20B 半艶)/壁の穴:あて木・メッシュ・パテで補修
シーリングオートンイクシード(ALC の目地・窓まわり・窓の水切りの上・タイル面の窓まわり・正面パネルの継ぎ目・屋上の立ち上がり)。笠木の継ぎ目は SRシール H100(ブリッジ工法)
規模の目安(見積)ALC 外壁 444.7㎡/サイディング外壁 93.7㎡/タイル面 91.6㎡/折板屋根 46.1㎡/1階軒天井 28.5㎡/階段室の壁 122.4㎡・天井 25.6㎡/ALC 目地の打ち替え 878m・窓まわり 218.2m
足場クサビ式足場・防炎メッシュシート
保証・耐候年数保証:屋根 5年・外壁 10年(塗膜の剥がれ・ひび割れ・膨れ。対象外の条件あり)/塗装プランの耐候年数の目安:25〜30年程度

工事の施工内容

Works - Contents

あきる野市 ビルの外壁改修高圧洗浄

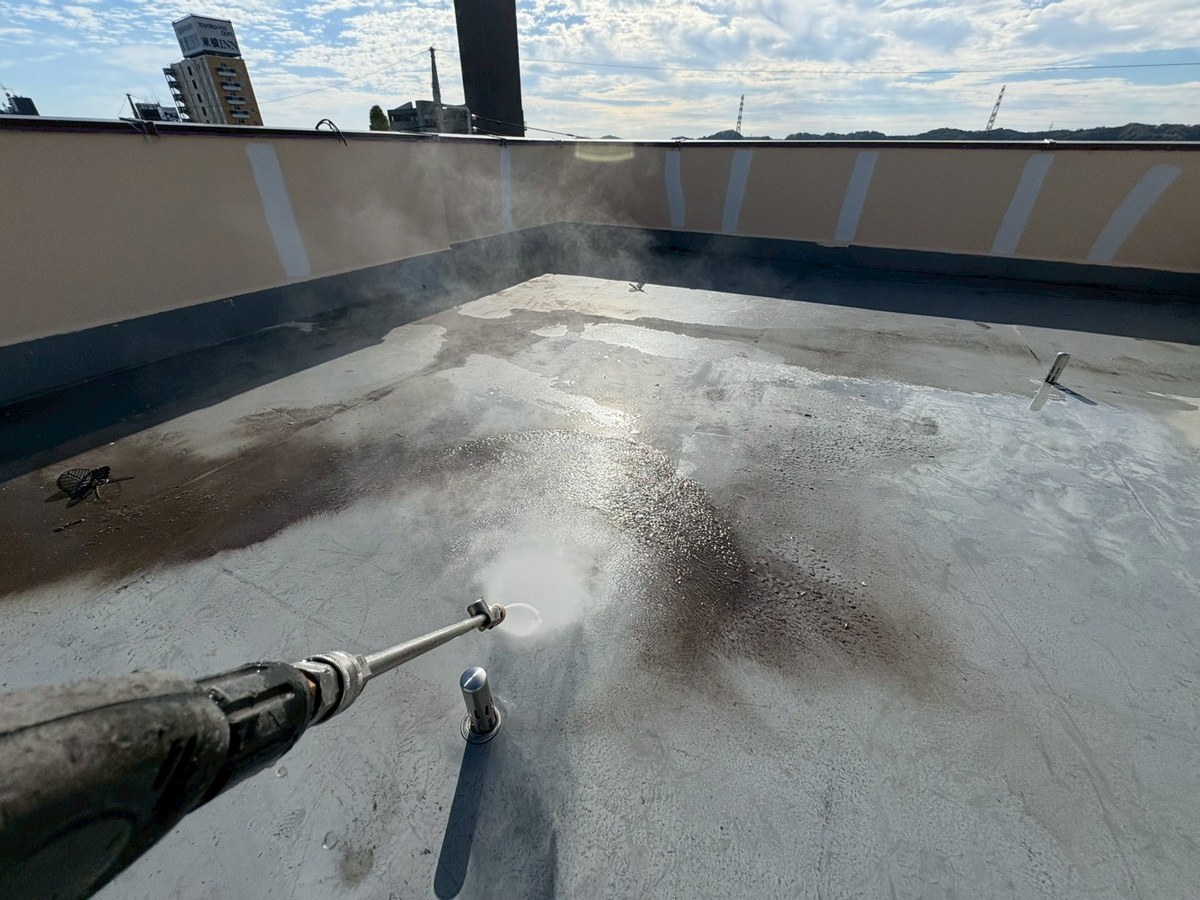

屋上の高圧洗浄

屋上 / 洗浄中

外壁・折板屋根・屋上・タイル面を高圧洗浄しました。タイルの面は、洗浄で落ちない汚れを酸洗いしています。

テナントの方へのお知らせには、洗浄の日は窓を閉めて鍵をかけていただくお願いを書いています。

外壁 / 洗浄中

外壁 / 洗浄中

タイル / 酸洗い

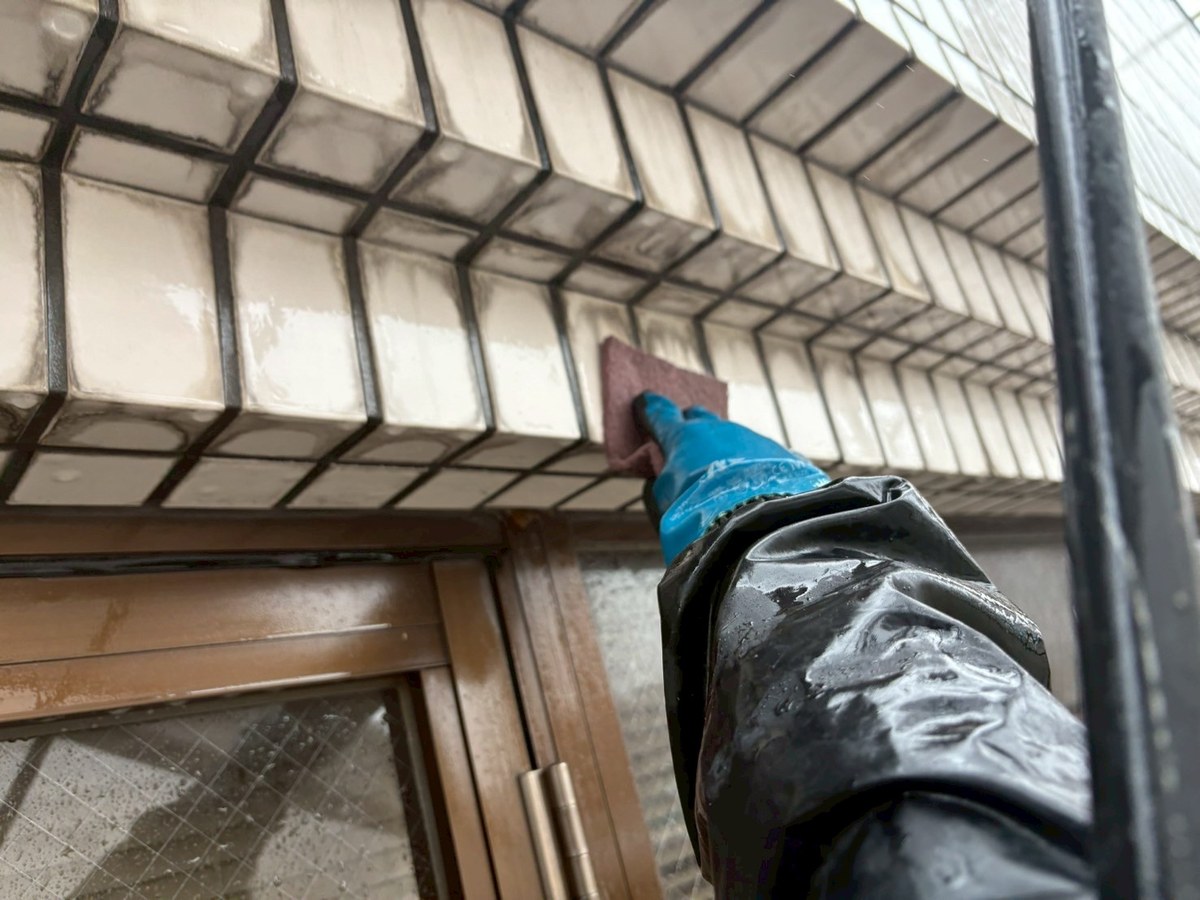

タイル / 酸洗い

あきる野市 ビルの外壁改修シーリング / 打ち替え

ALC の目地のシーリング打設

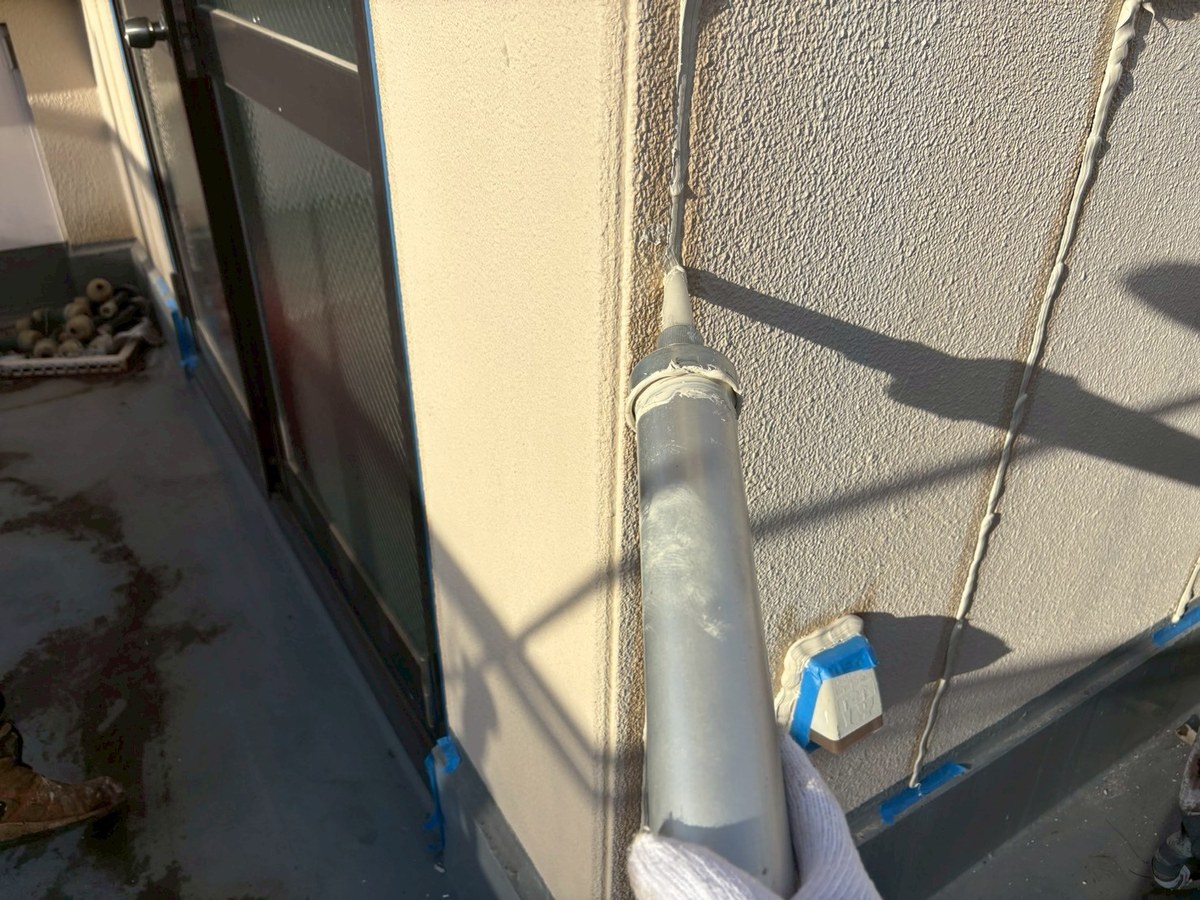

ALC の目地 / シーリング打設(オートンイクシード)

ALC の目地、窓まわり、窓の水切りの上、タイル面の窓まわり、正面パネルの継ぎ目、屋上の立ち上がりのシーリングを、オートンイクシードで打ち替えました。プライマー(OP-2019)を塗ってから打設し、ヘラで成形しています。

屋上の笠木の継ぎ目は、上から覆うブリッジ工法で、SRシール H100 を使いました。

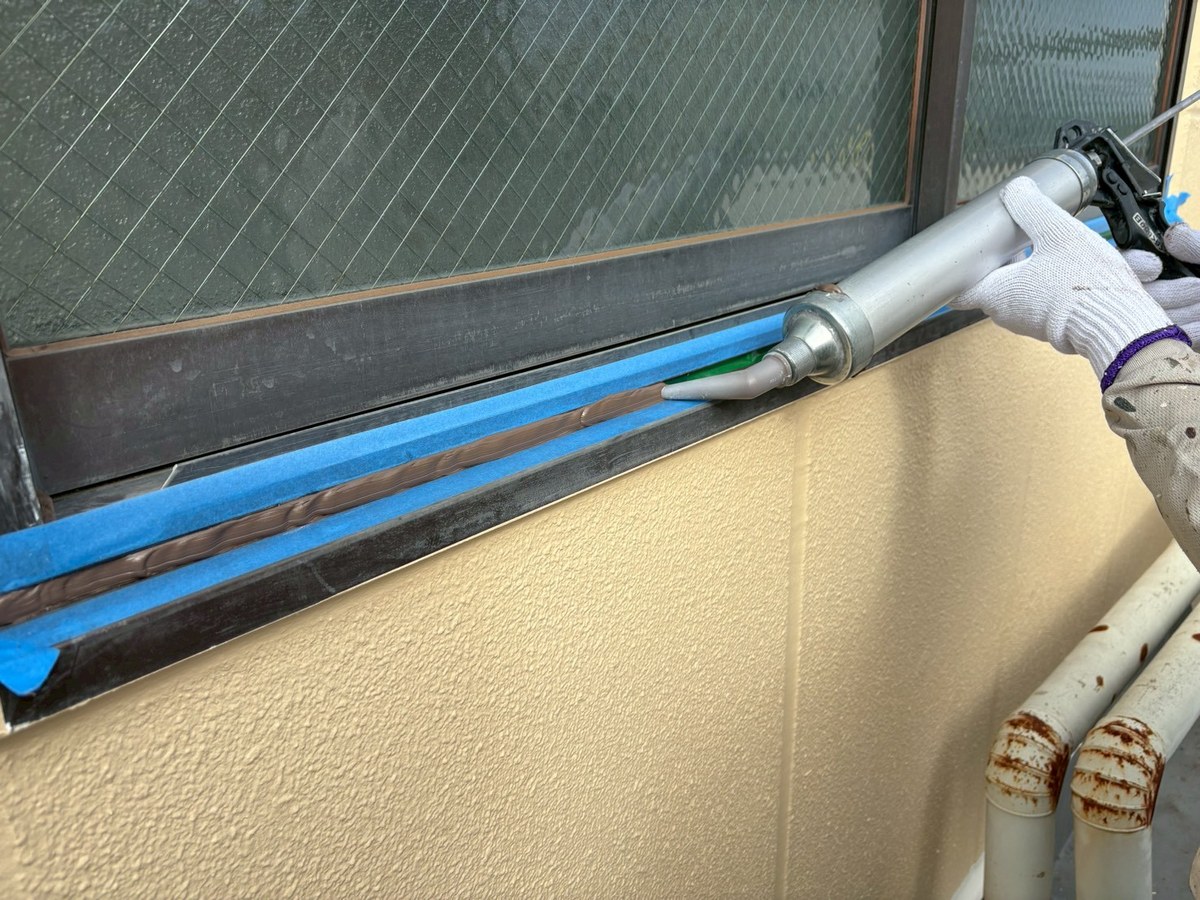

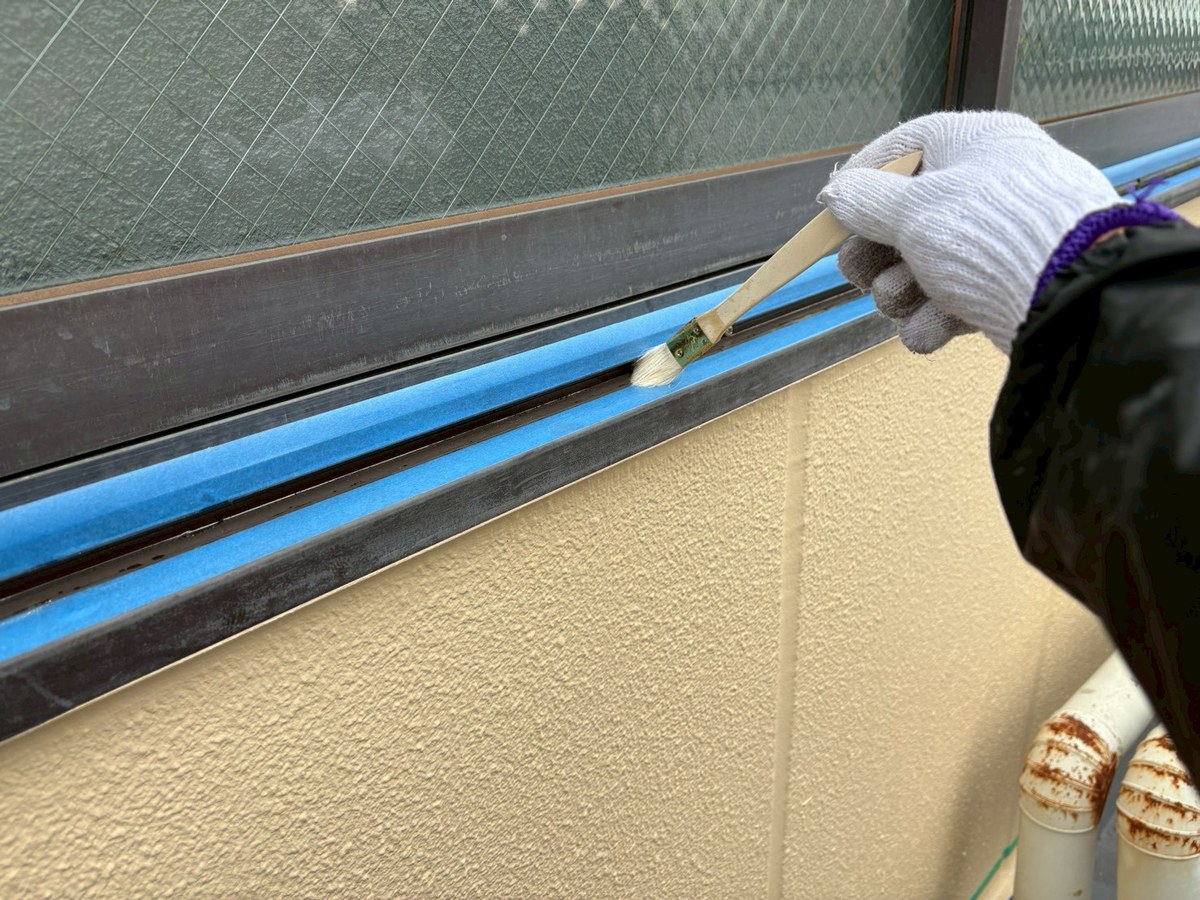

窓の水切りの上 / シーリング打設

窓の水切りの上 / シーリング打設

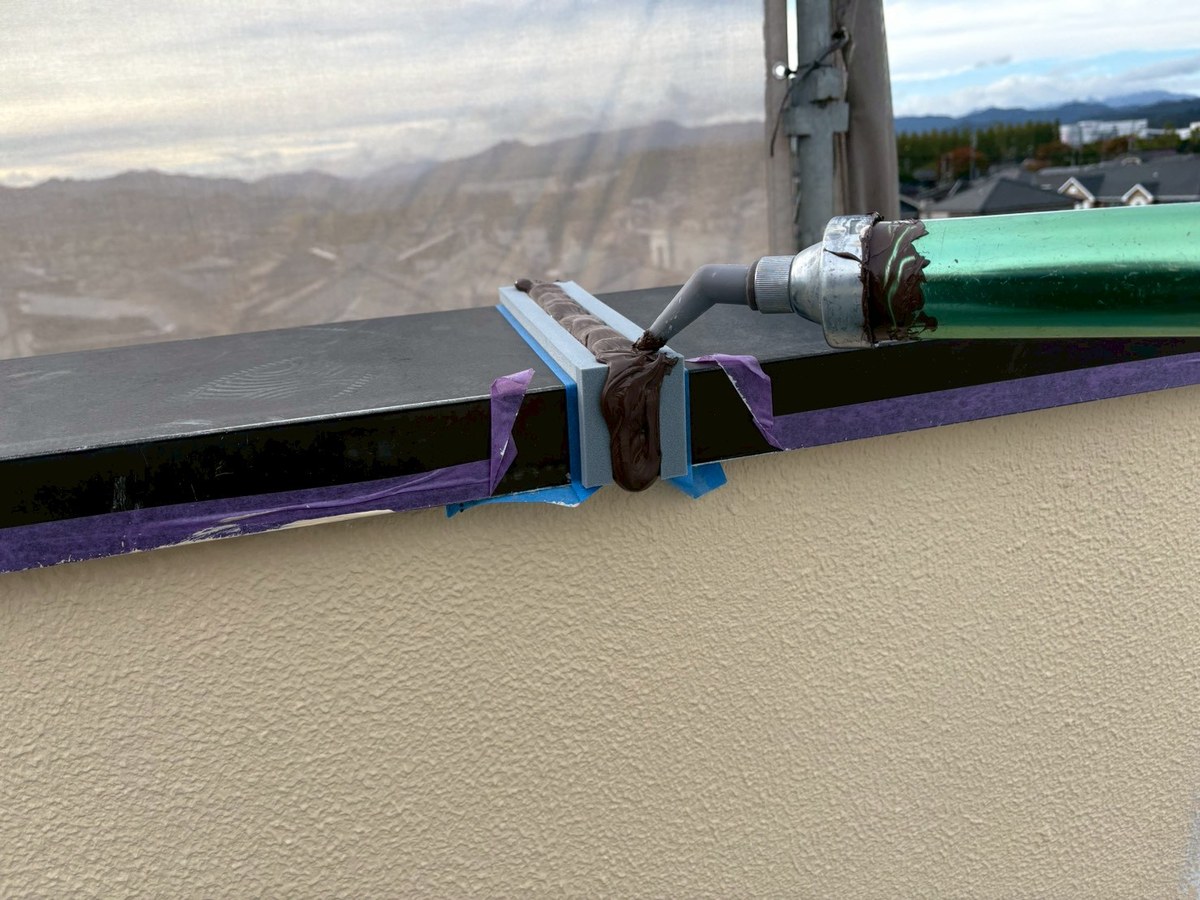

笠木の継ぎ目 / シーリング打設(SRシール H100)

笠木の継ぎ目 / シーリング打設(SRシール H100)

あきる野市 ビルの外壁改修外壁 / 下地の補修

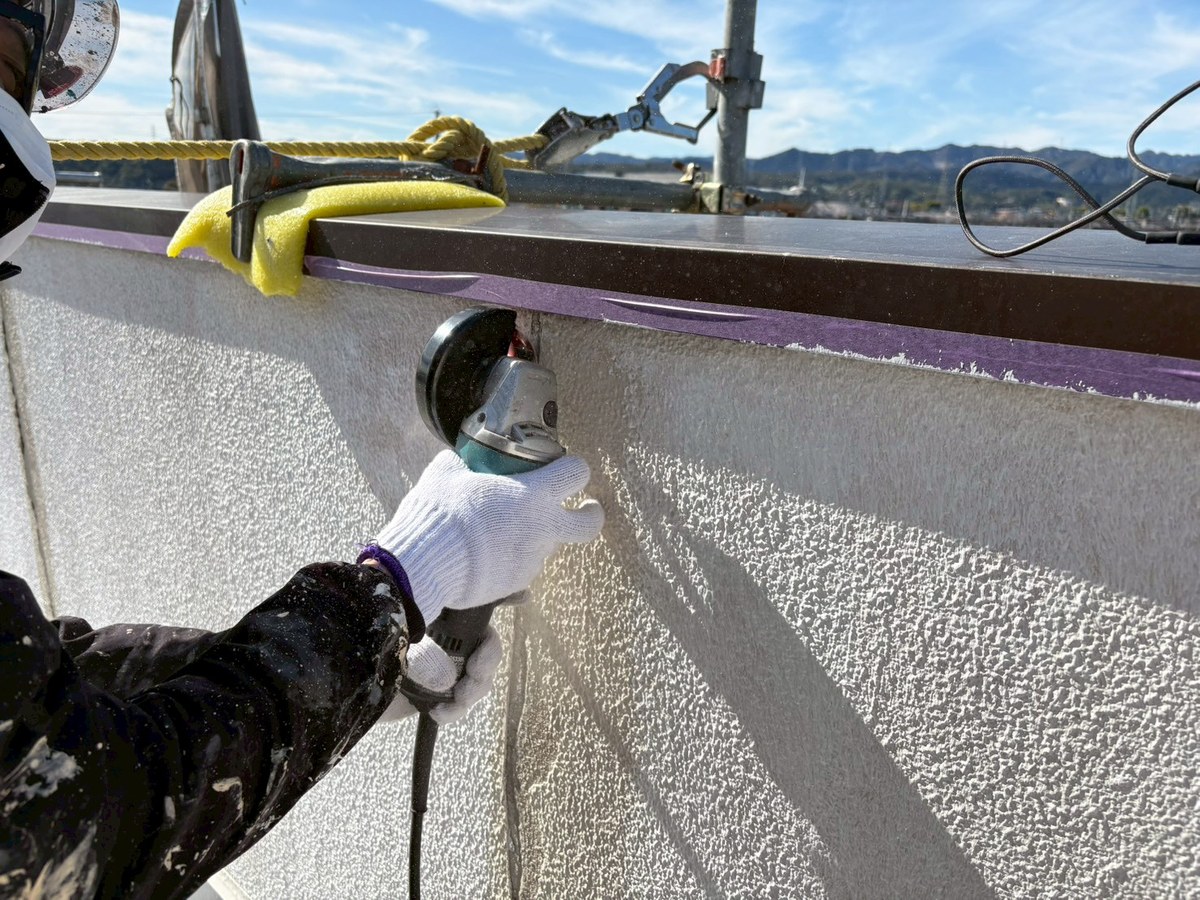

屋上の腰壁のひび割れに溝を切っているところ

屋上の腰壁 / ひび割れのUカット

塗る前に、外壁の傷みを直しました。アンカーやビスの穴はコーキングで埋めて、まわりの模様に合わせています(肌合わせ)。屋上の腰壁のひび割れは、溝を切ってから(Uカット)プライマーとコーキングを入れ、模様を合わせました。

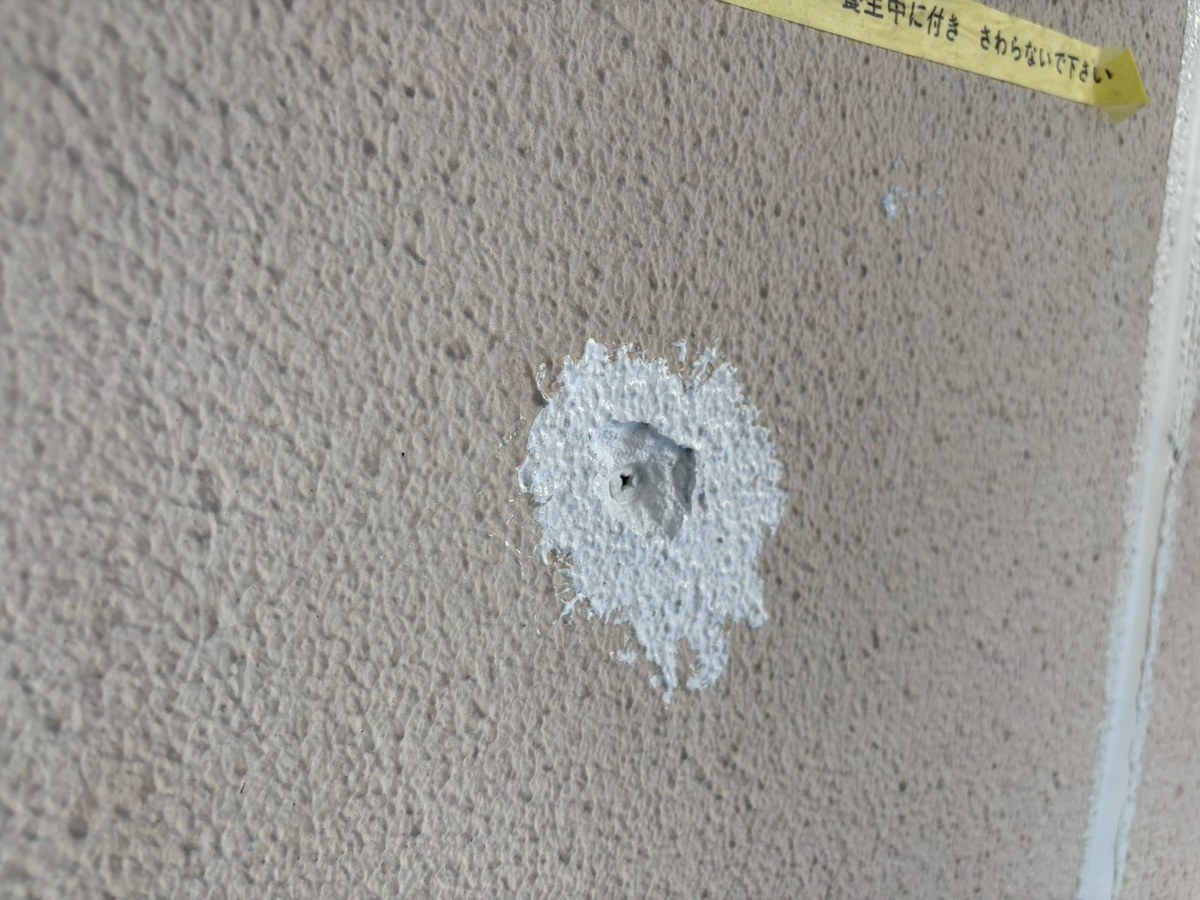

外壁 / アンカー穴の補修

外壁 / アンカー穴の補修

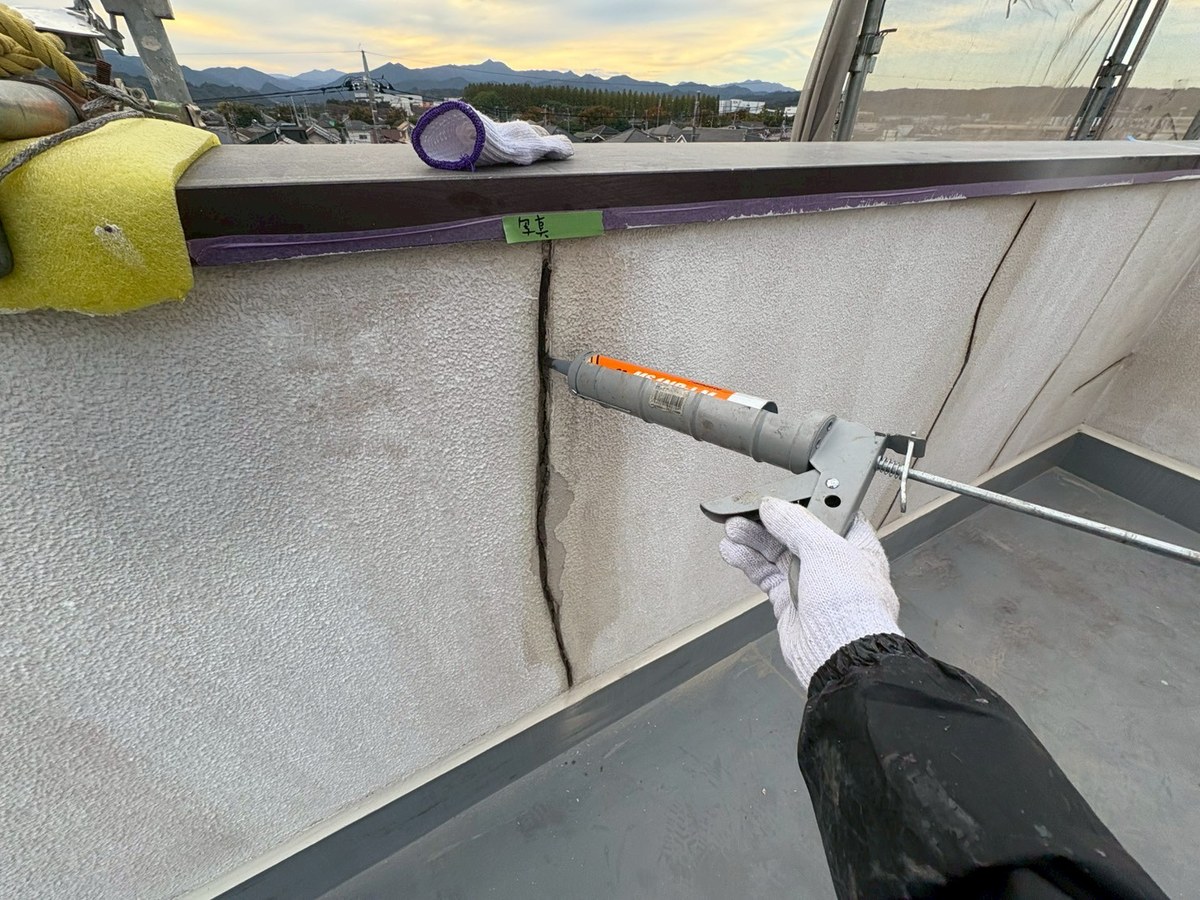

屋上の腰壁 / Uカットのあとのコーキング

屋上の腰壁 / Uカットのあとのコーキング

あきる野市 ビルの外壁改修外壁 / 下塗り・中塗り・上塗り

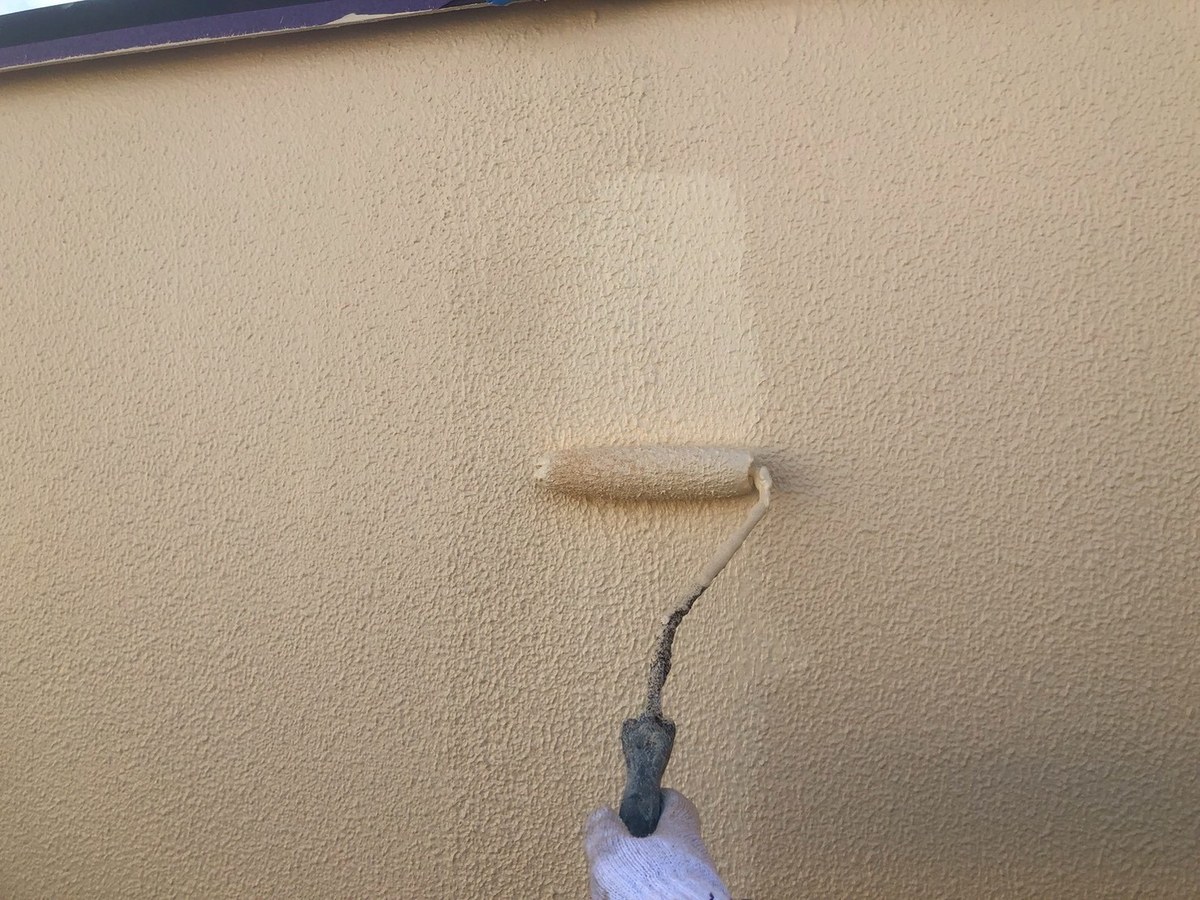

外壁の上塗り

外壁 / 上塗り(アポリテックペイントファイン外壁用)

外壁は、下塗りにアンダーサーフDS(白)、中塗りと上塗りにアポリテックペイントファイン外壁用(19-85F 半艶)を使いました。

雨樋はマイルドシーラーEPO で下塗りをしました。雨樋と塩ビの配管は、外壁と同じ 19-85F で塗っています。

外壁 / 下塗り(アンダーサーフDS)

外壁 / 下塗り(アンダーサーフDS)

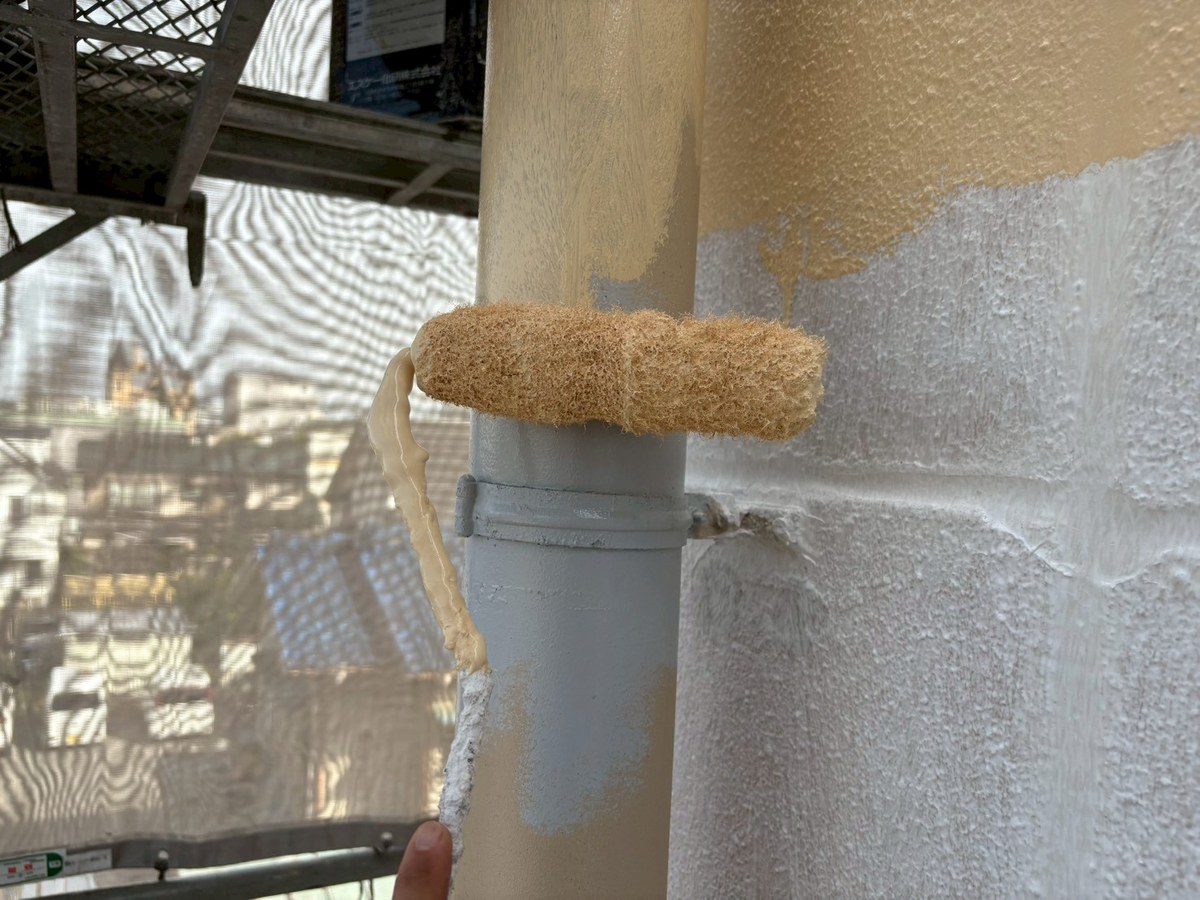

雨樋 / 中塗り(アポリテックペイントファイン外壁用)

雨樋 / 中塗り(アポリテックペイントファイン外壁用)

あきる野市 ビルの外壁改修タイル面 / 補修と防水

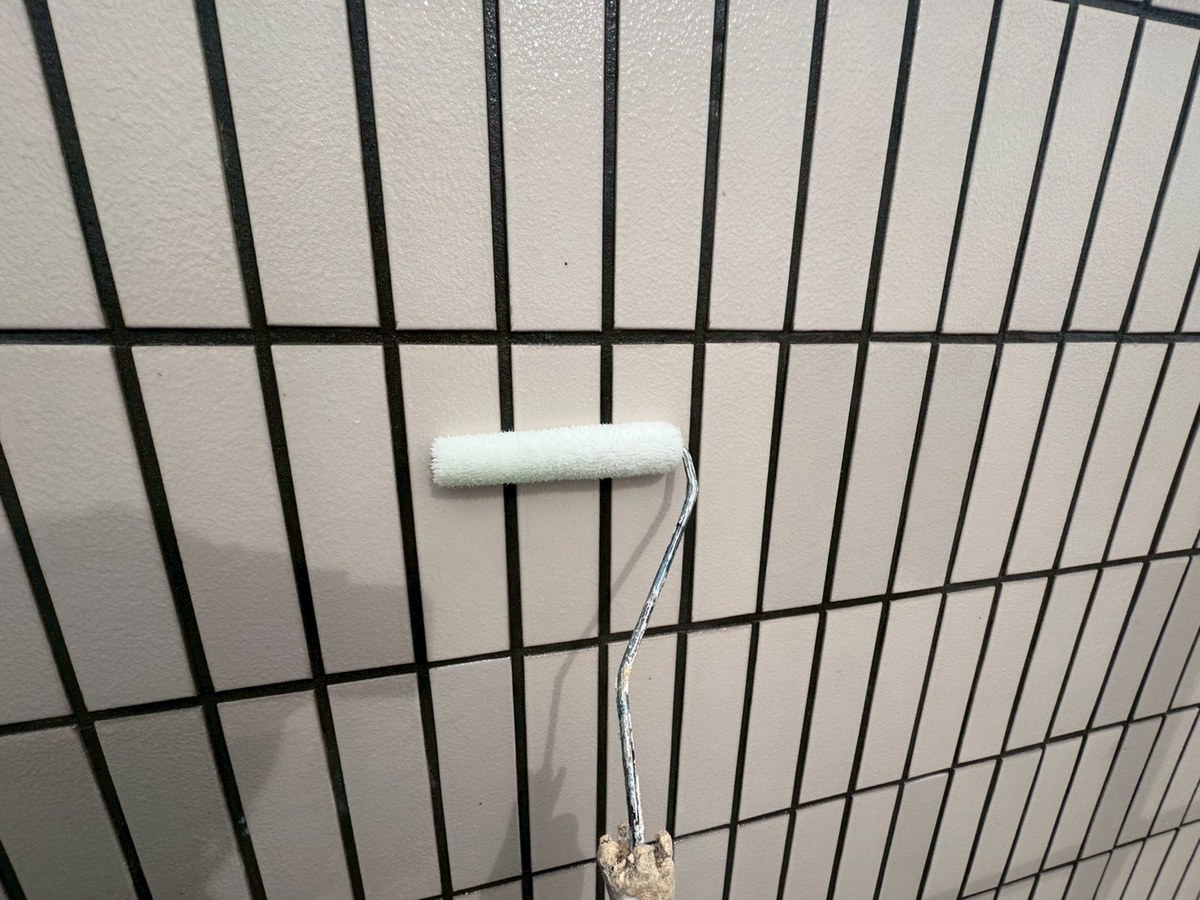

タイル面の上塗り

タイル / 上塗り(セブンSトップM#30)

タイルの面は、割れた所に補修材を注入し、タイルの色に合わせて調色した塗料でタッチアップしました。

そのうえで、下塗りにセブンSシーラー、中塗りにセブンSを2回、上塗りにセブンSトップM#30(半艶)を2回、合わせて5回塗り重ねています。塗ったあともタイルの柄と目地はそのまま見えています(写真「タイル / 上塗り」)。

タイル / 割れに補修材を注入

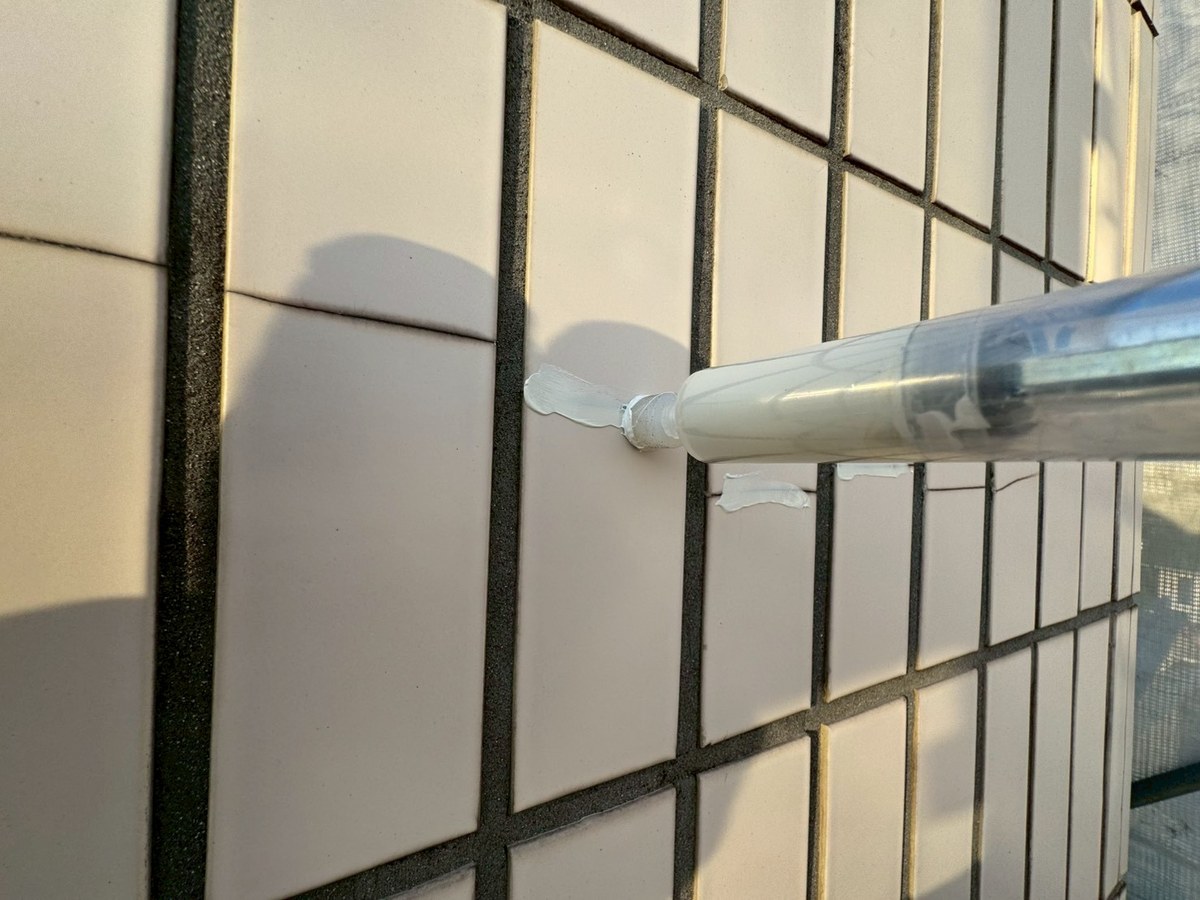

タイル / 割れに補修材を注入

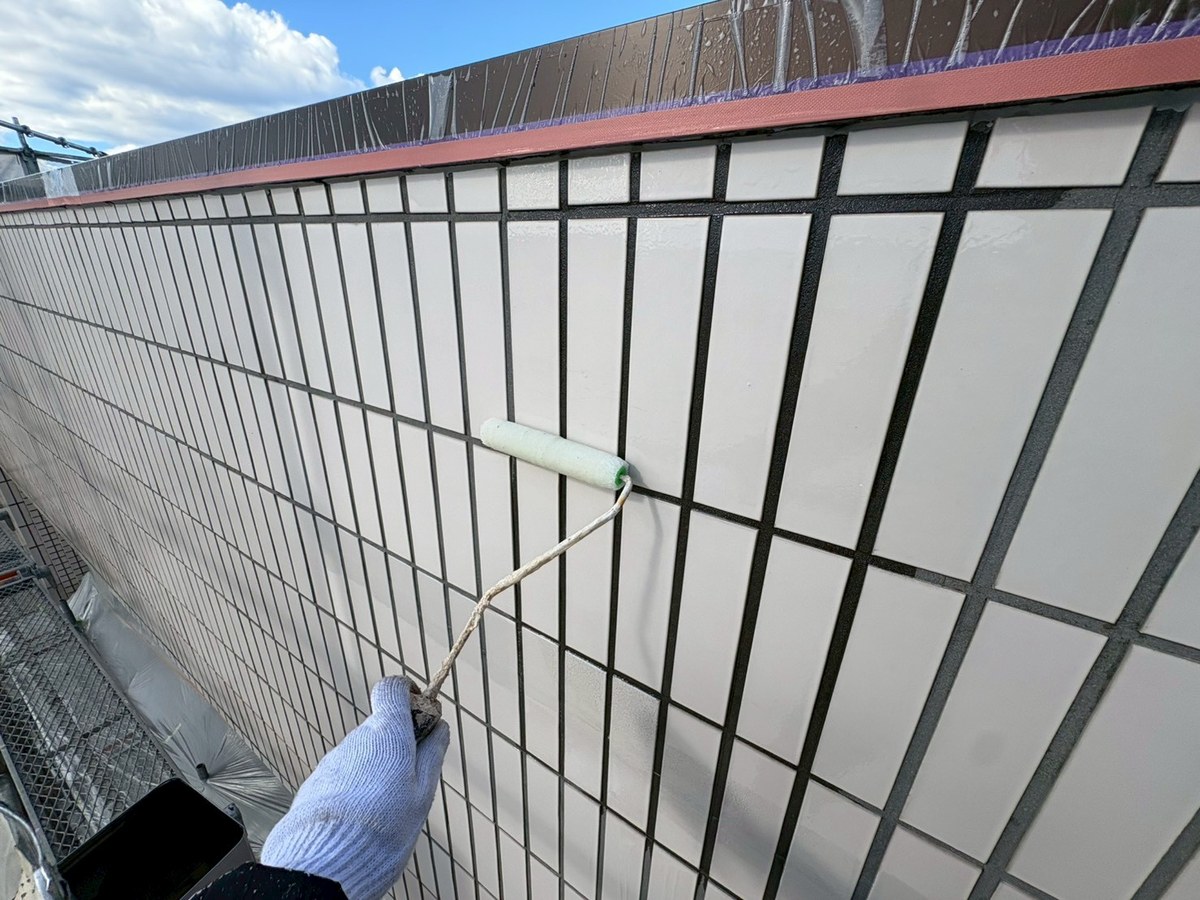

タイル / 下塗り(セブンSシーラー)

タイル / 下塗り(セブンSシーラー)

あきる野市 ビルの外壁改修折板屋根 / 錆止め・中塗り・上塗り

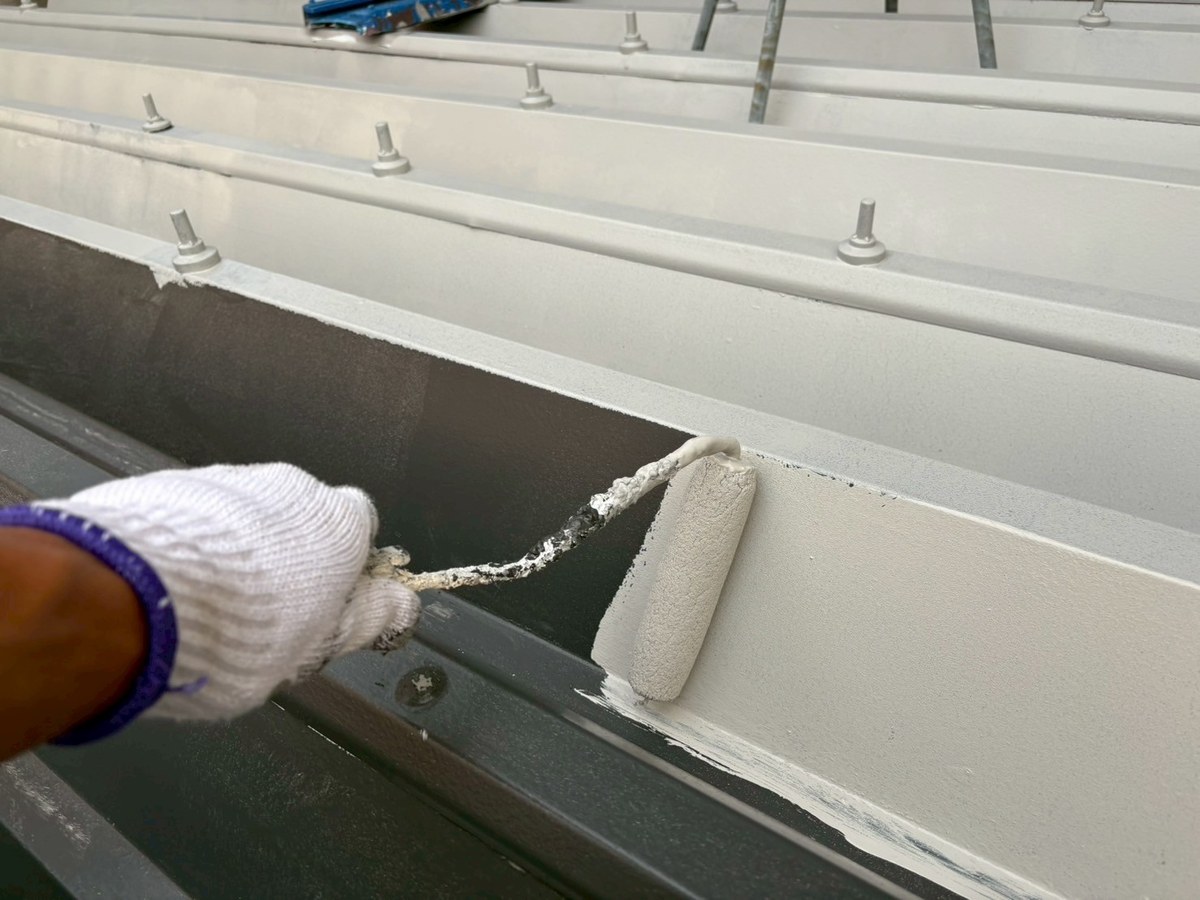

折板屋根の上塗り

折板屋根 / 上塗り(アポリテックペイントファイン屋根用)

低い部分の折板屋根は、目荒らしをしてから SKマイルドボーセイで錆止めを入れ、アポリテックペイントファイン屋根用で中塗り・上塗りをしました。上塗りは2回です。

折板屋根 / 目荒らし

折板屋根 / 目荒らし

折板屋根 / 錆止め(SKマイルドボーセイ)

折板屋根 / 錆止め(SKマイルドボーセイ)

あきる野市 ビルの外壁改修屋上 / 防水

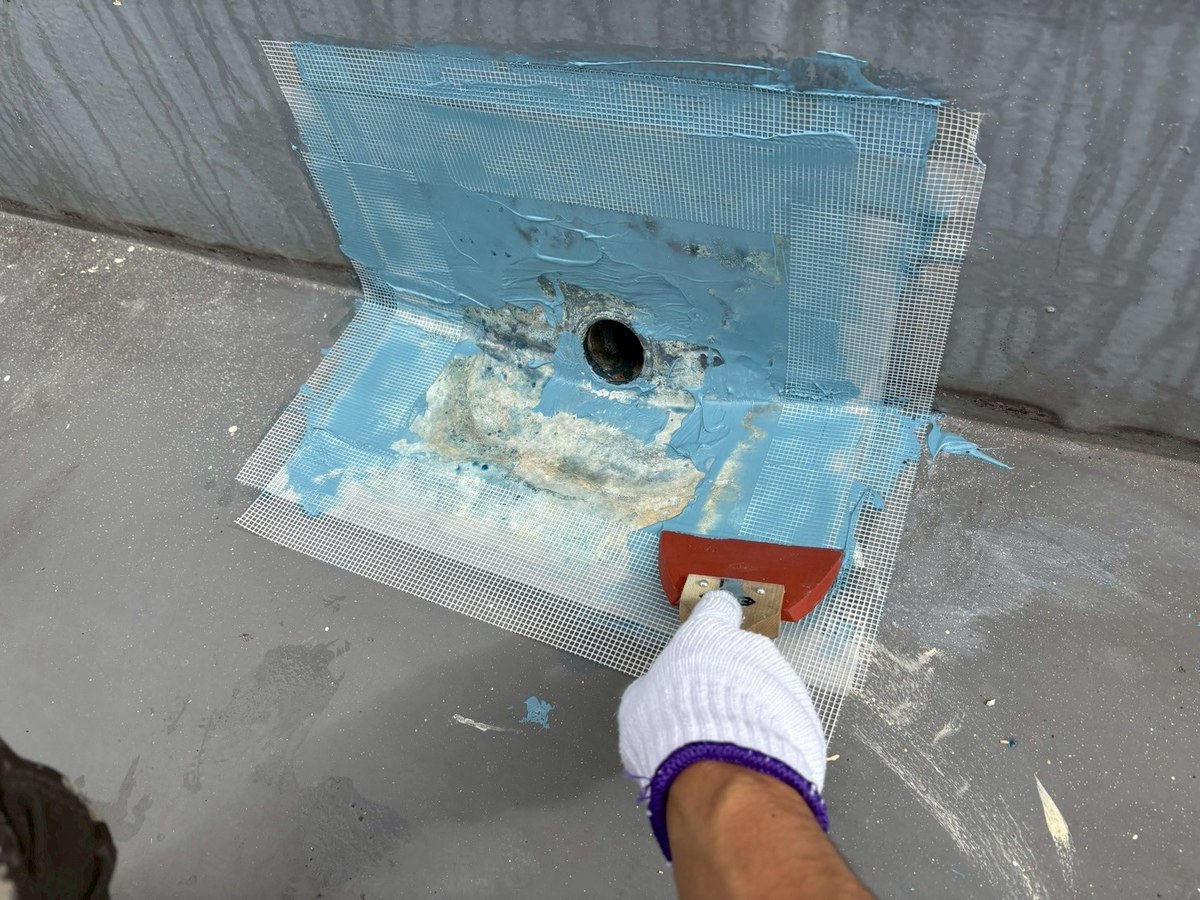

屋上の排水口まわりにメッシュを入れてウレタン防水を塗っているところ

屋上の排水口まわり / メッシュとウレタン防水

屋上は、排水口のまわりに下塗り(OTプライマーMブルー)をして、メッシュを入れてからウレタン防水(GO-JIN T)を2層塗りました。床は下塗りのあと、トップコート(OTコートA)で仕上げています。

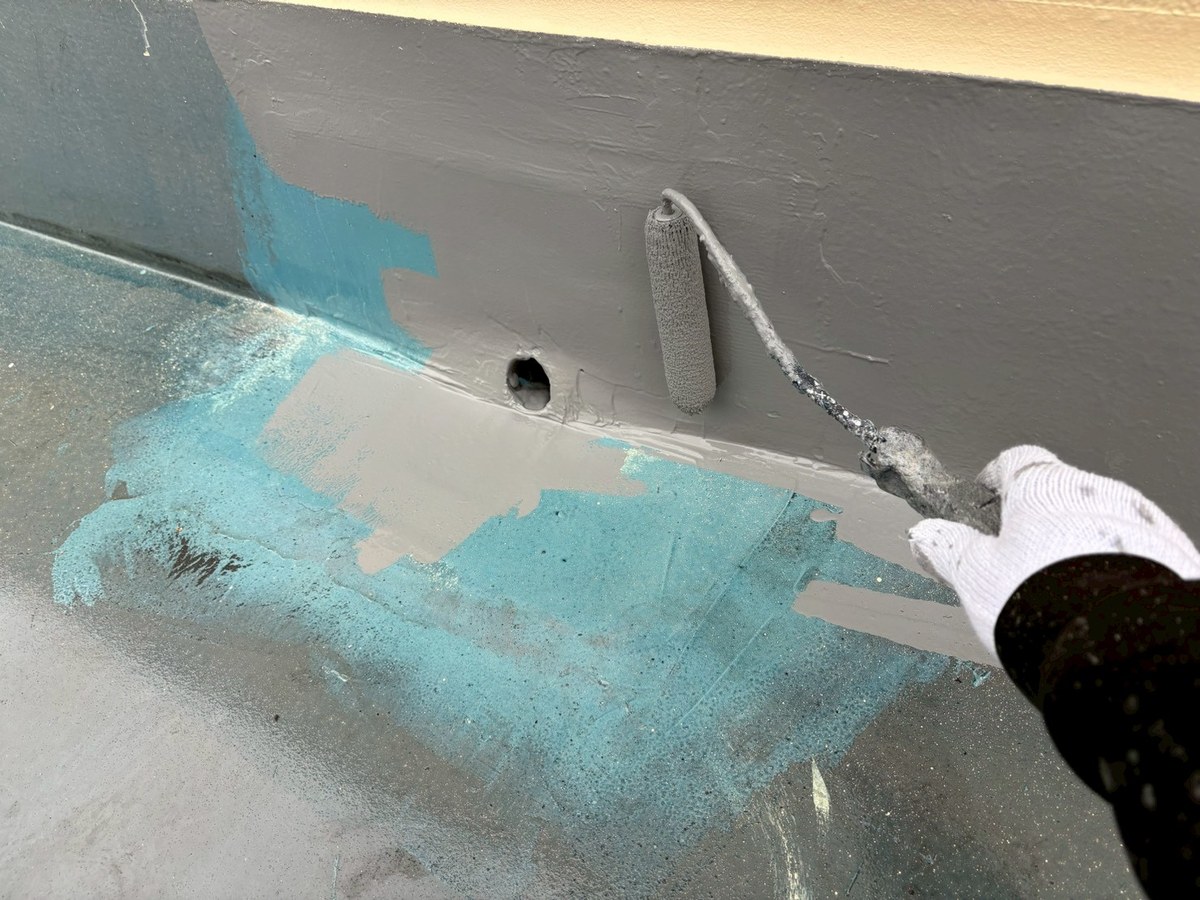

排水口まわり / トップコート(OTコートA)

排水口まわり / トップコート(OTコートA)

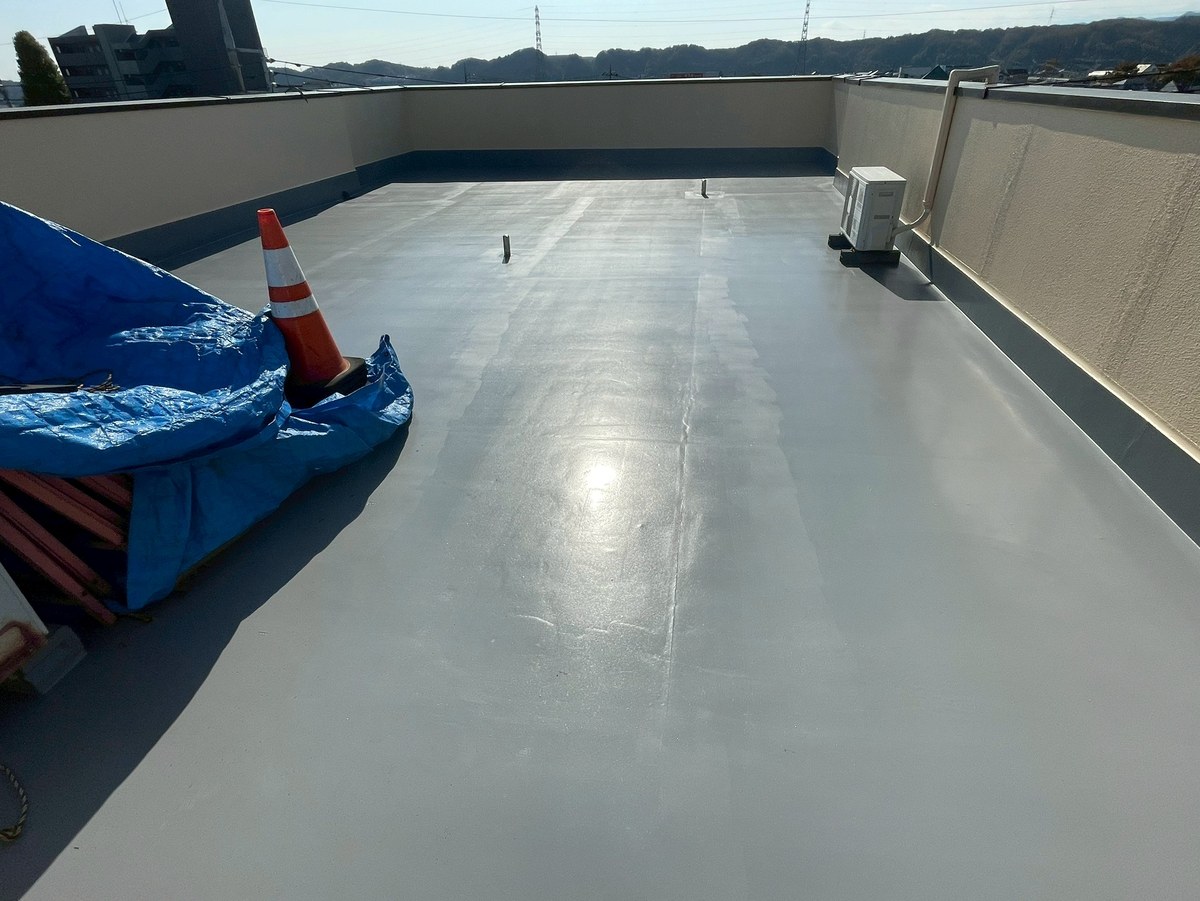

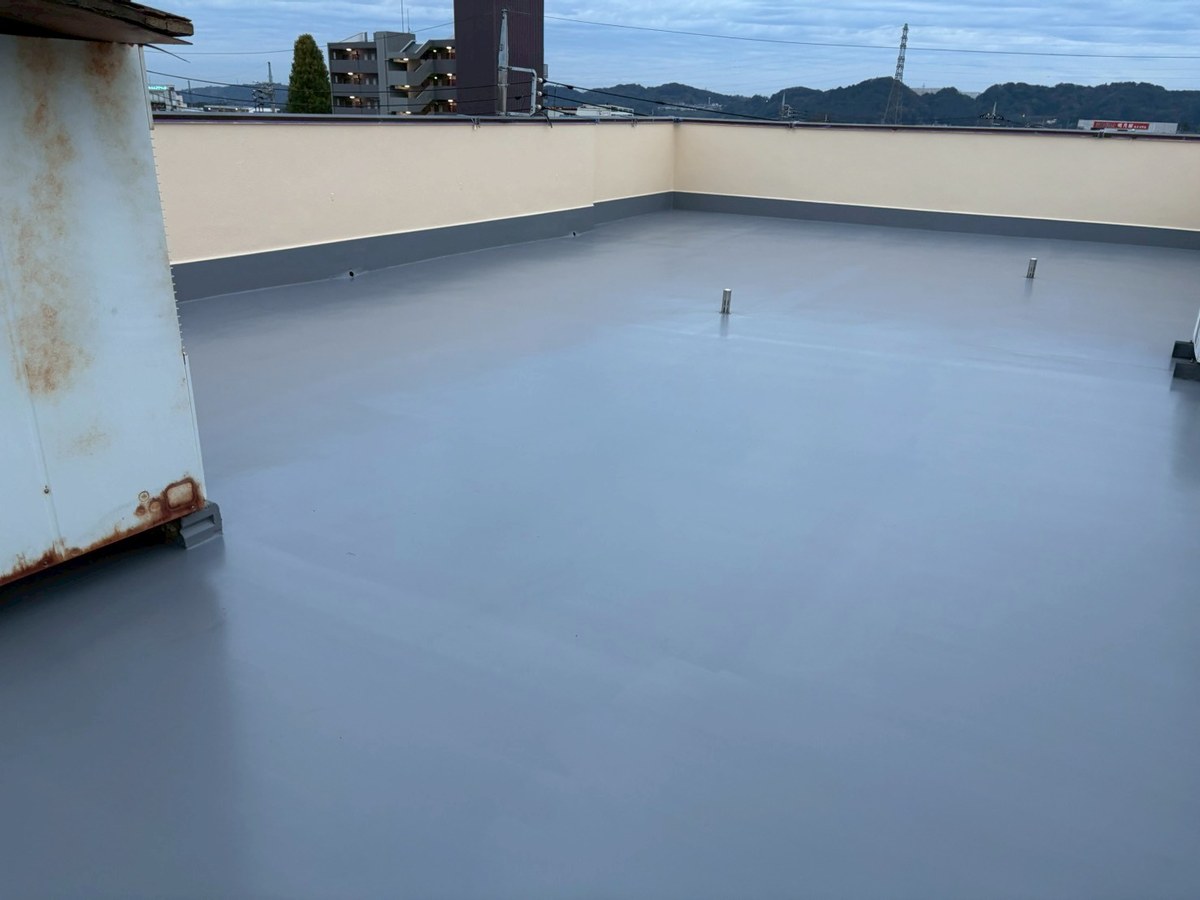

屋上 / 施工完了

屋上 / 施工完了

あきる野市 ビルの外壁改修鉄部・付帯部

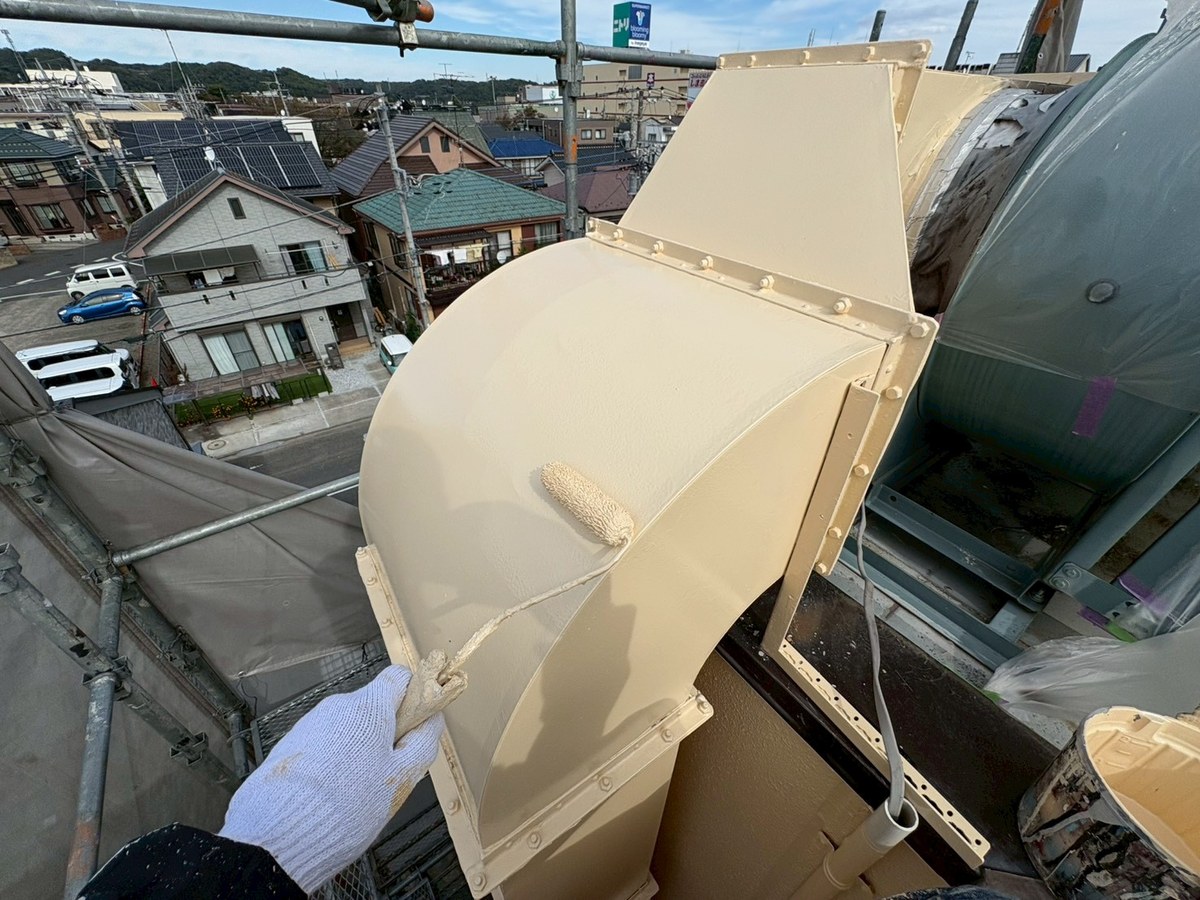

排気ダクトの上塗り

排気ダクト / 上塗り(エスケープレミアム無機マイルド)

排気ダクトは錆をサンダーで落としてから、SKマイルドボーセイで錆止めを入れ、エスケープレミアム無機マイルド(19-85F)で中塗り・上塗りをしました。換気口カバーも目荒らしと錆止めのあとに塗っています。

錆の出ていた庇や室外機の台はケレンし、1階通路の蛍光灯の台には錆止めを塗りました(写真「庇 / 錆のケレン」「蛍光灯の台 / 錆止め」)。1階の軒天井は水性ケンエース(N-90)で塗っています。

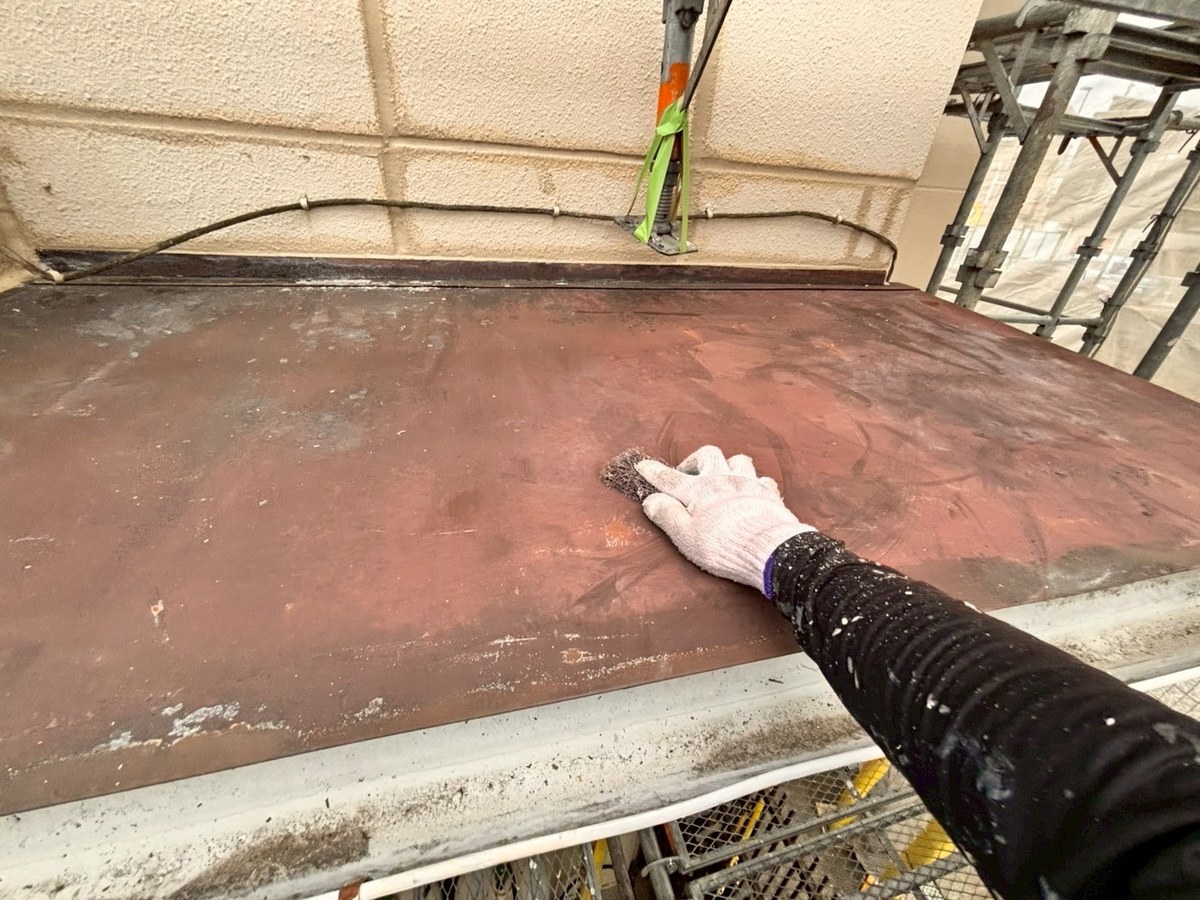

庇 / 錆のケレン

庇 / 錆のケレン

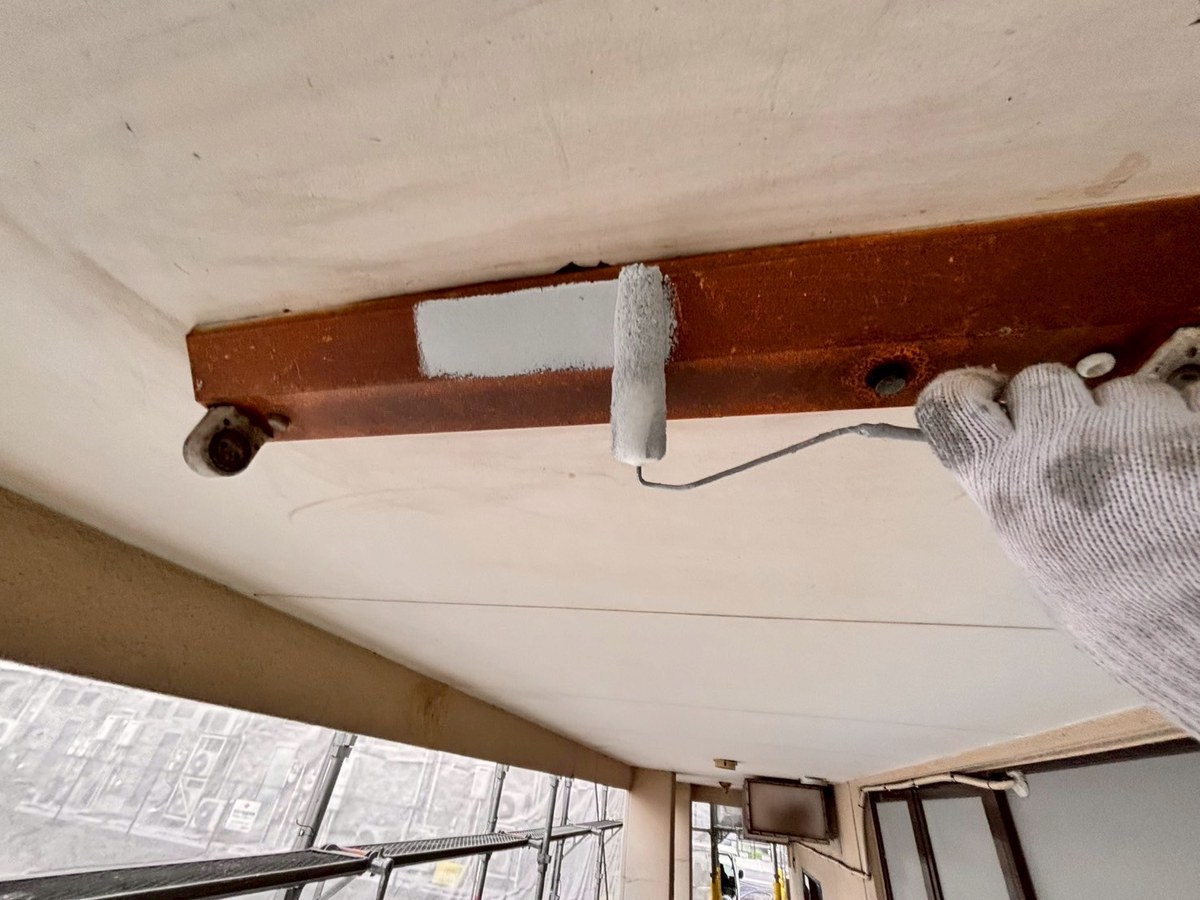

蛍光灯の台 / 錆止め

蛍光灯の台 / 錆止め

あきる野市 ビルの外壁改修階段室 / 壁・天井・手すり

階段室の壁の中塗り。右側が塗る前の壁

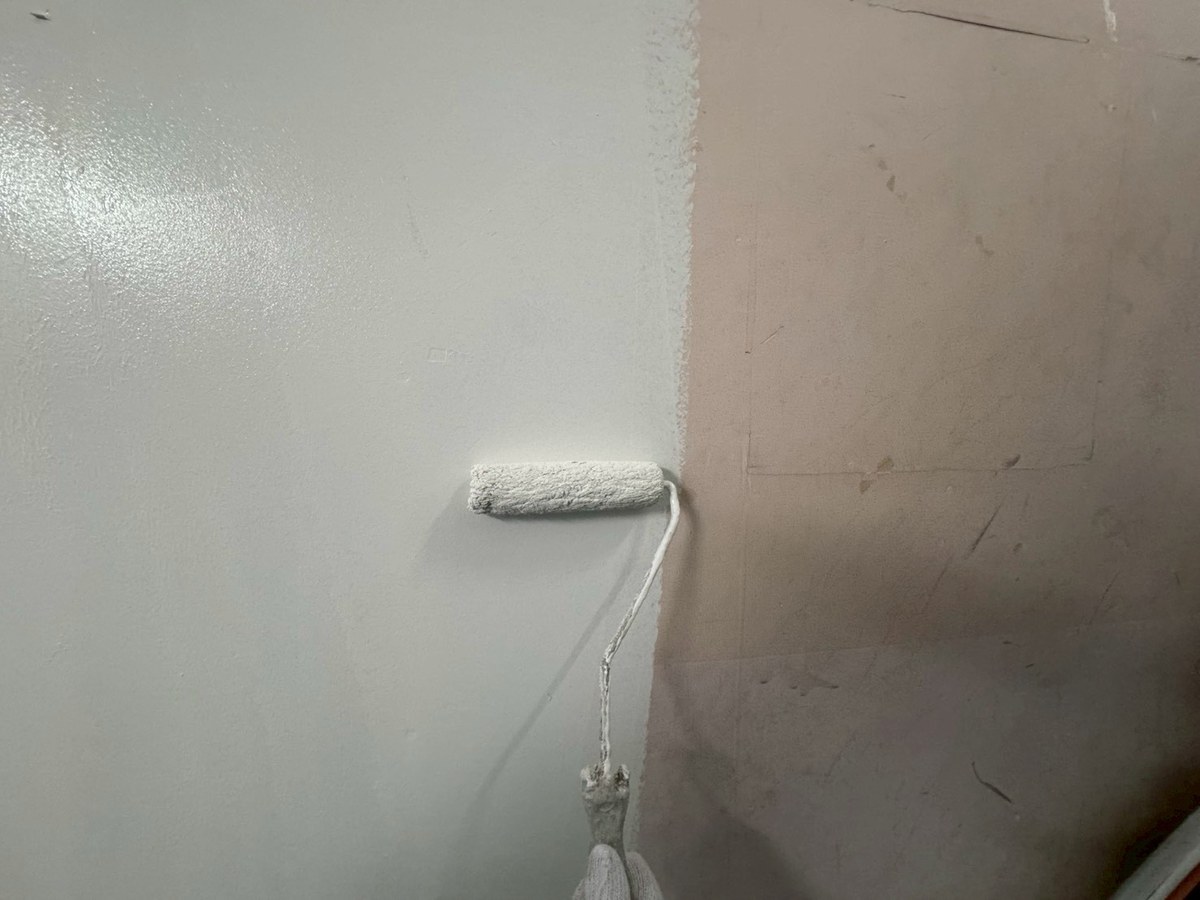

階段室の壁 / 中塗り(水性ケンエース N-90)

階段室の壁の穴は、裏にあて木を付け、メッシュシートを貼ってからパテで補修しました。手すりとササラは目荒らしをして、SKマイルドボーセイのあとエスケープレミアム無機マイルド(19-20B)で塗っています。窓の木枠も目荒らしをして、エスケープレミアム無機マイルドで塗り替えました。

壁と天井は、水性ケンエース(N-90 艶消)で中塗り・上塗りをしました(写真「階段室の壁 / 中塗り」)。

このほか、換気口カバーのビスの取り付け、配管のバンドと消火器のケースの交換もしています。

階段室の壁 / 穴にメッシュを貼ったところ

階段室の壁 / 穴にメッシュを貼ったところ

階段室の手すり / 中塗り(エスケープレミアム無機マイルド)

階段室の手すり / 中塗り(エスケープレミアム無機マイルド)

あきる野市 ビルの外壁改修工程の記録

工程写真を、部位ごとに並べました。

高圧洗浄屋上の腰壁 洗浄前 → 屋上の腰壁 洗浄中 → 排水口まわり 洗浄前 → 排水口まわり 洗浄中 → 外壁 洗浄前 → 外壁 洗浄中 → 折板屋根 洗浄前 → 折板屋根 洗浄中 → 屋上 洗浄中(写真 9 枚)
  • 高圧洗浄 / 屋上の腰壁 洗浄前屋上の腰壁 洗浄前

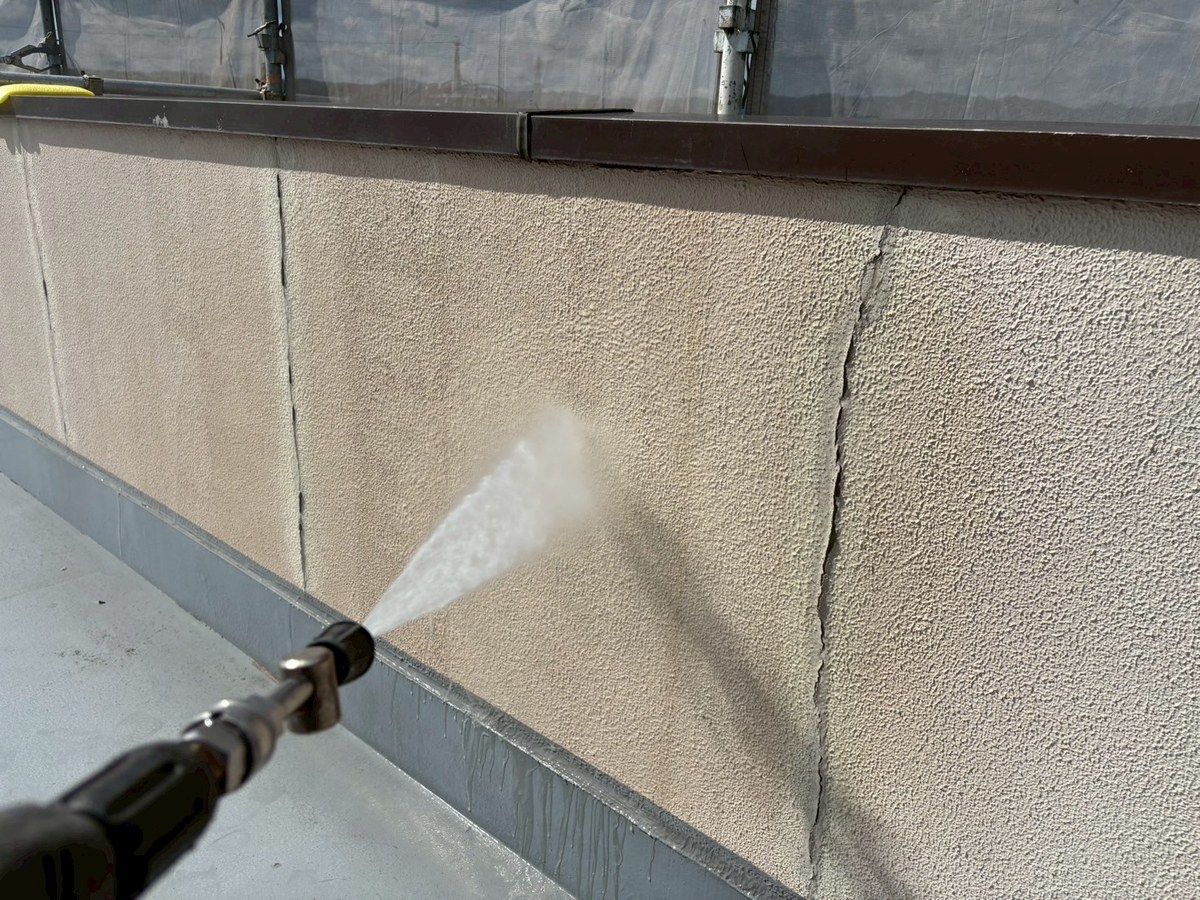

  • 高圧洗浄 / 屋上の腰壁 洗浄中屋上の腰壁 洗浄中

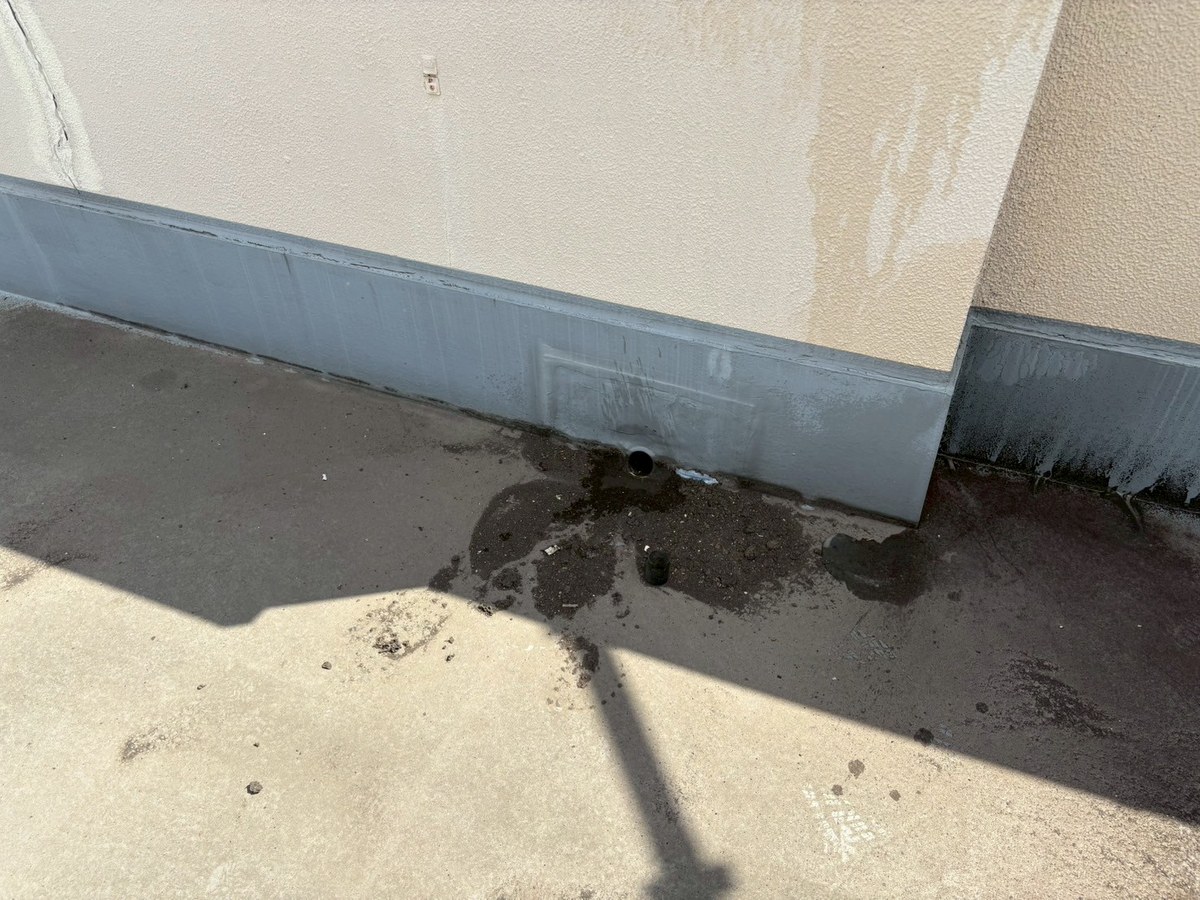

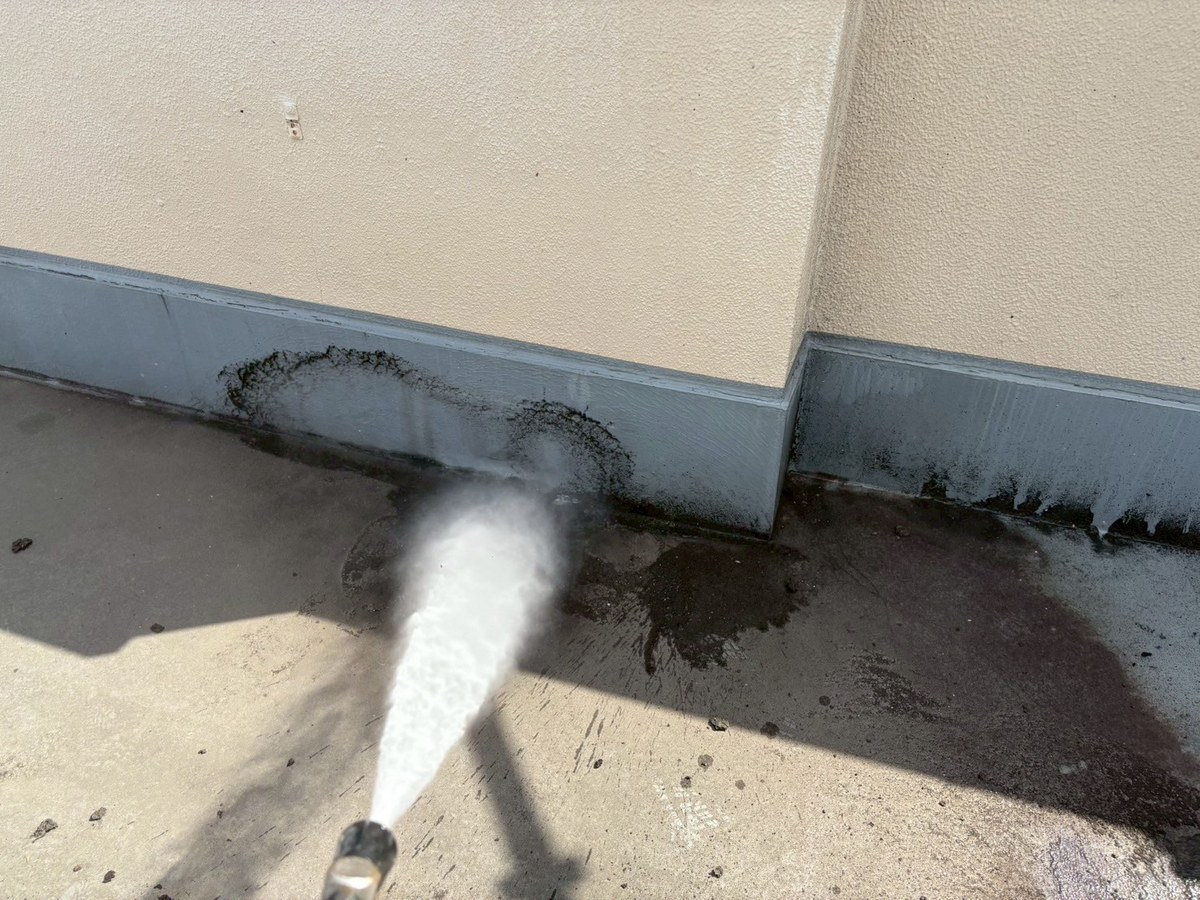

  • 高圧洗浄 / 排水口まわり 洗浄前排水口まわり 洗浄前
  • 高圧洗浄 / 排水口まわり 洗浄中排水口まわり 洗浄中

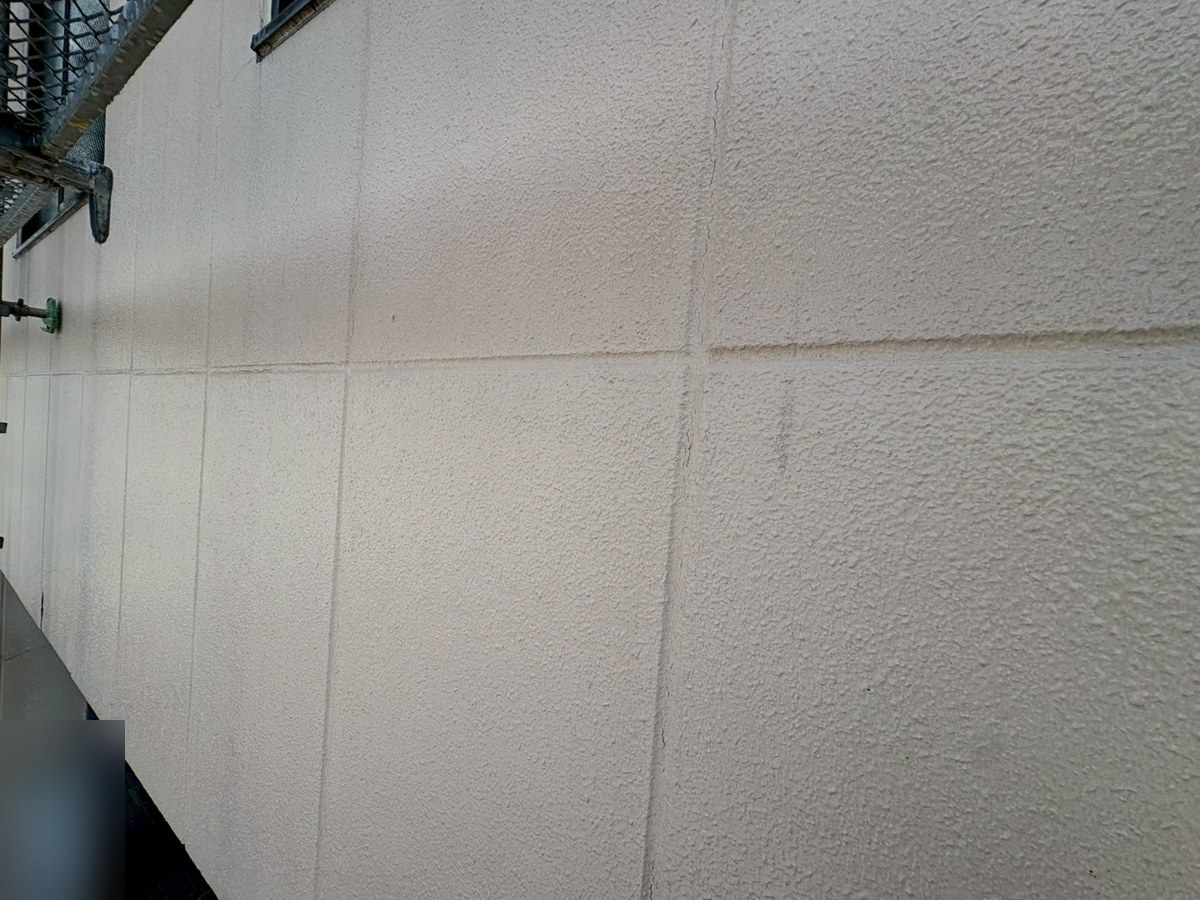

  • 高圧洗浄 / 外壁 洗浄前外壁 洗浄前

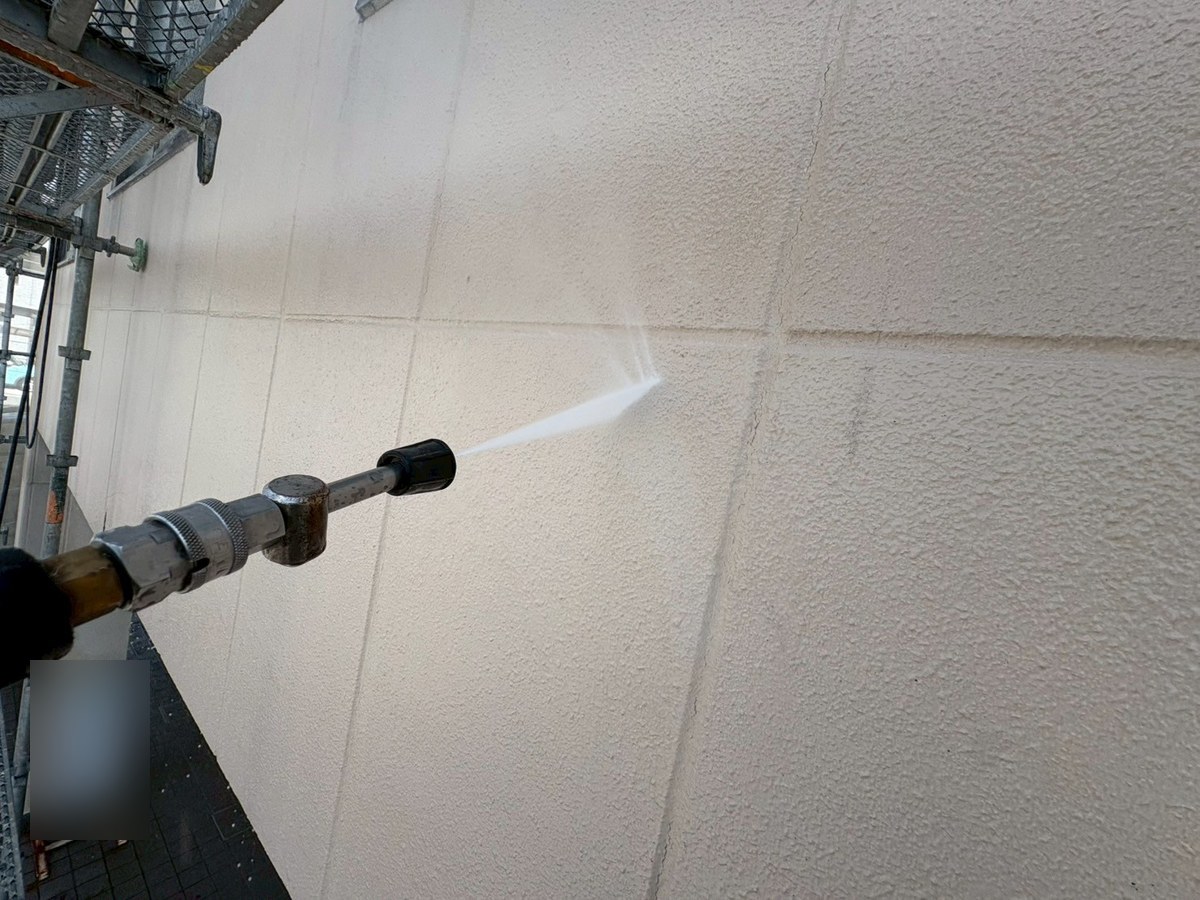

  • 高圧洗浄 / 外壁 洗浄中外壁 洗浄中

  • 高圧洗浄 / 折板屋根 洗浄前折板屋根 洗浄前
  • 高圧洗浄 / 折板屋根 洗浄中折板屋根 洗浄中
  • 高圧洗浄 / 屋上 洗浄中屋上 洗浄中
シーリング(ALC の目地・窓まわり)目地 プライマー塗布 → 目地 打設 → 目地 成形 → 窓まわり 打設 → 窓まわり 成形 → 目地 完了 → 目地 完了 → 目地 完了(写真 8 枚)

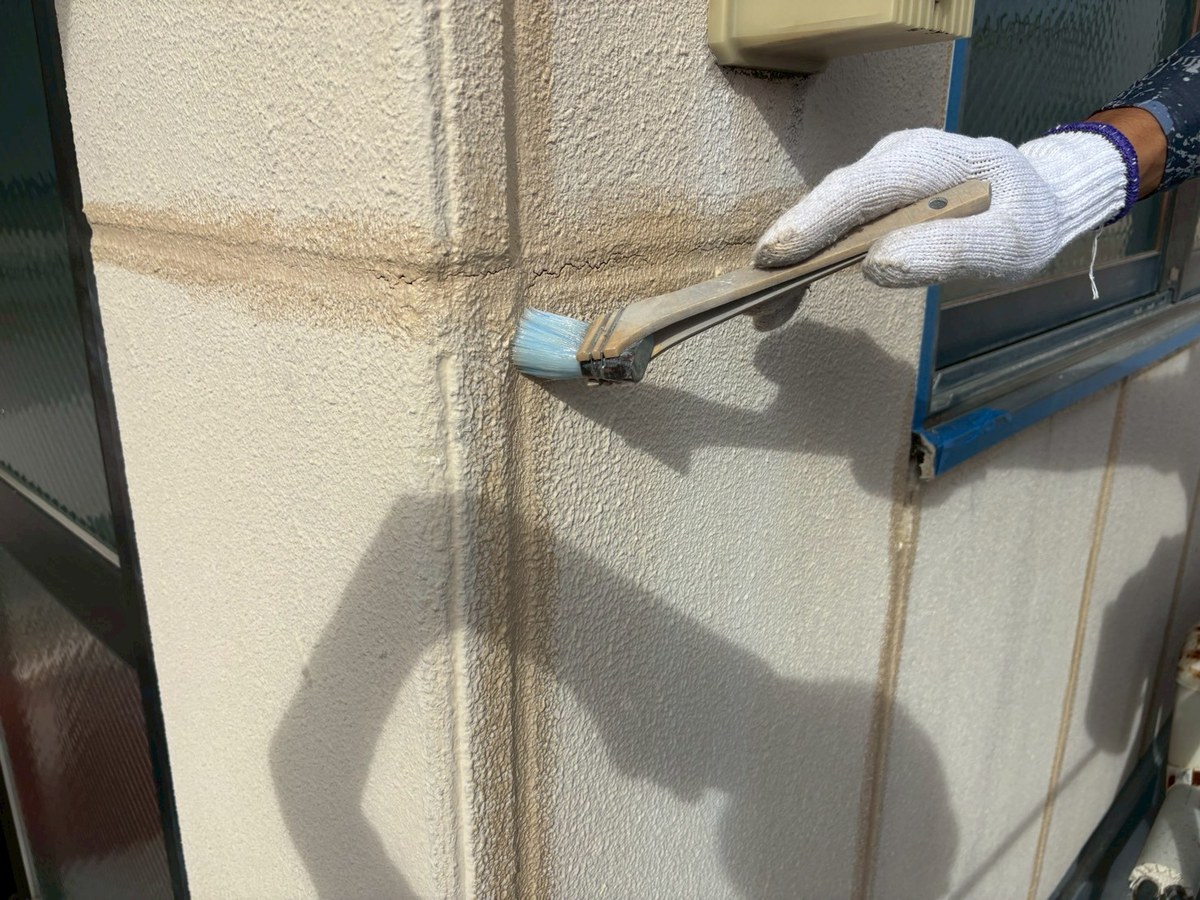

  • シーリング(ALC の目地・窓まわり) / 目地 プライマー塗布(OP-2019)目地 プライマー塗布(OP-2019)
  • シーリング(ALC の目地・窓まわり) / 目地 打設(オートンイクシード)目地 打設(オートンイクシード)

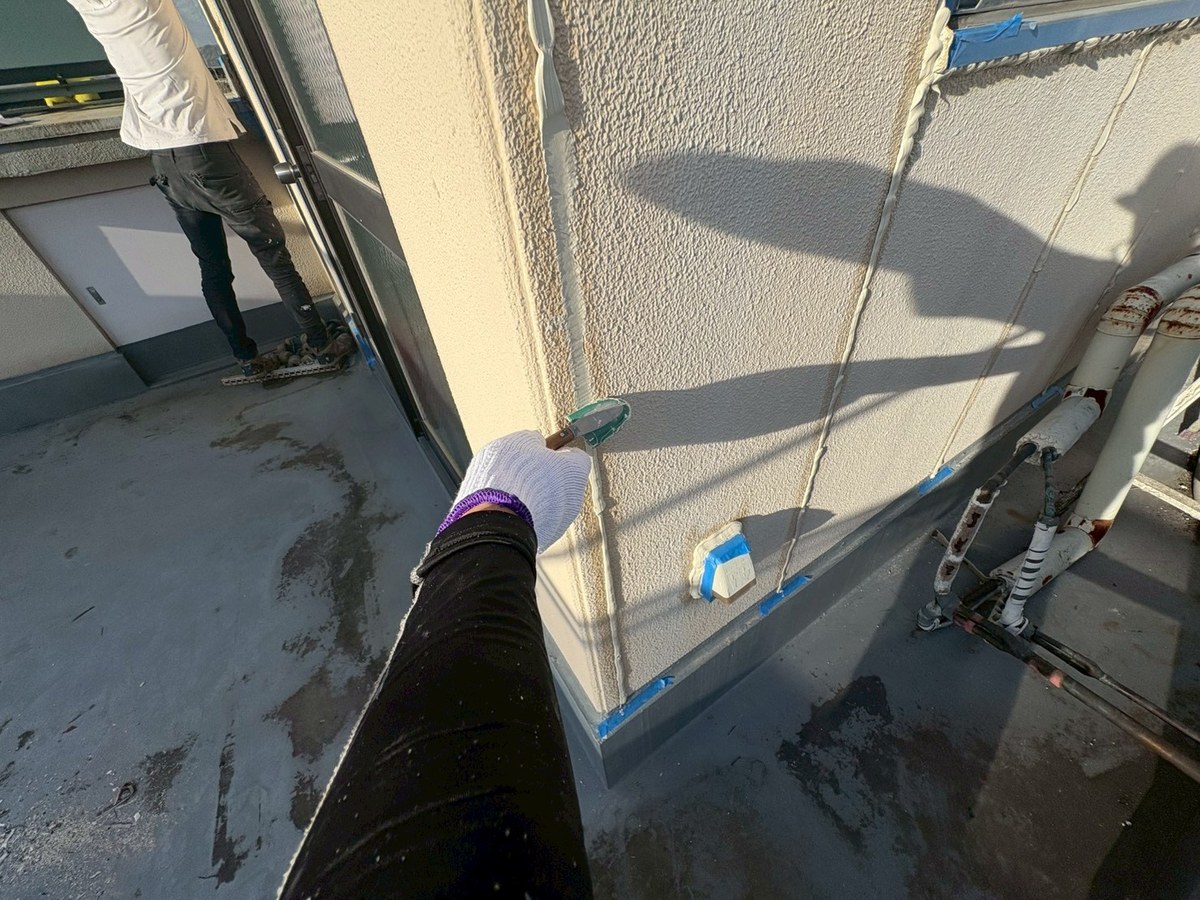

  • シーリング(ALC の目地・窓まわり) / 目地 成形目地 成形

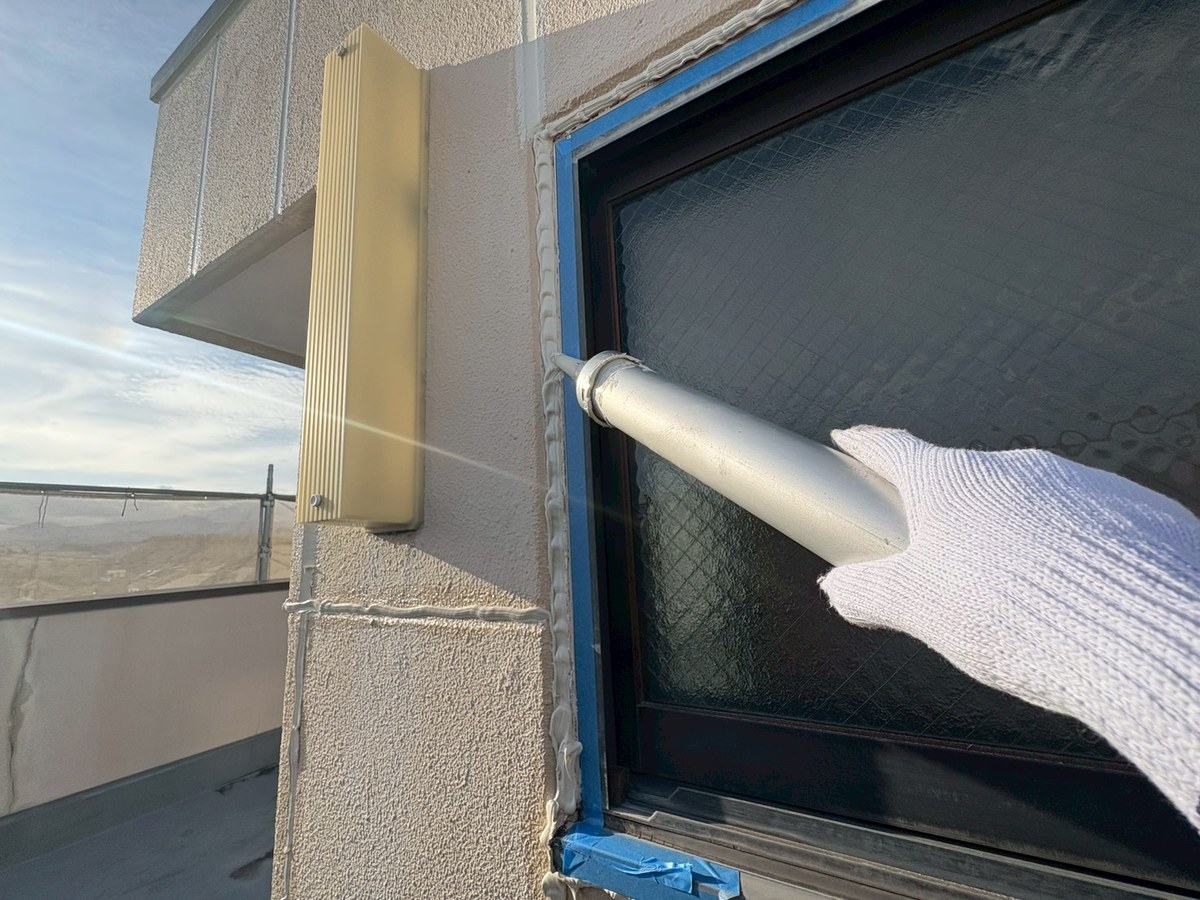

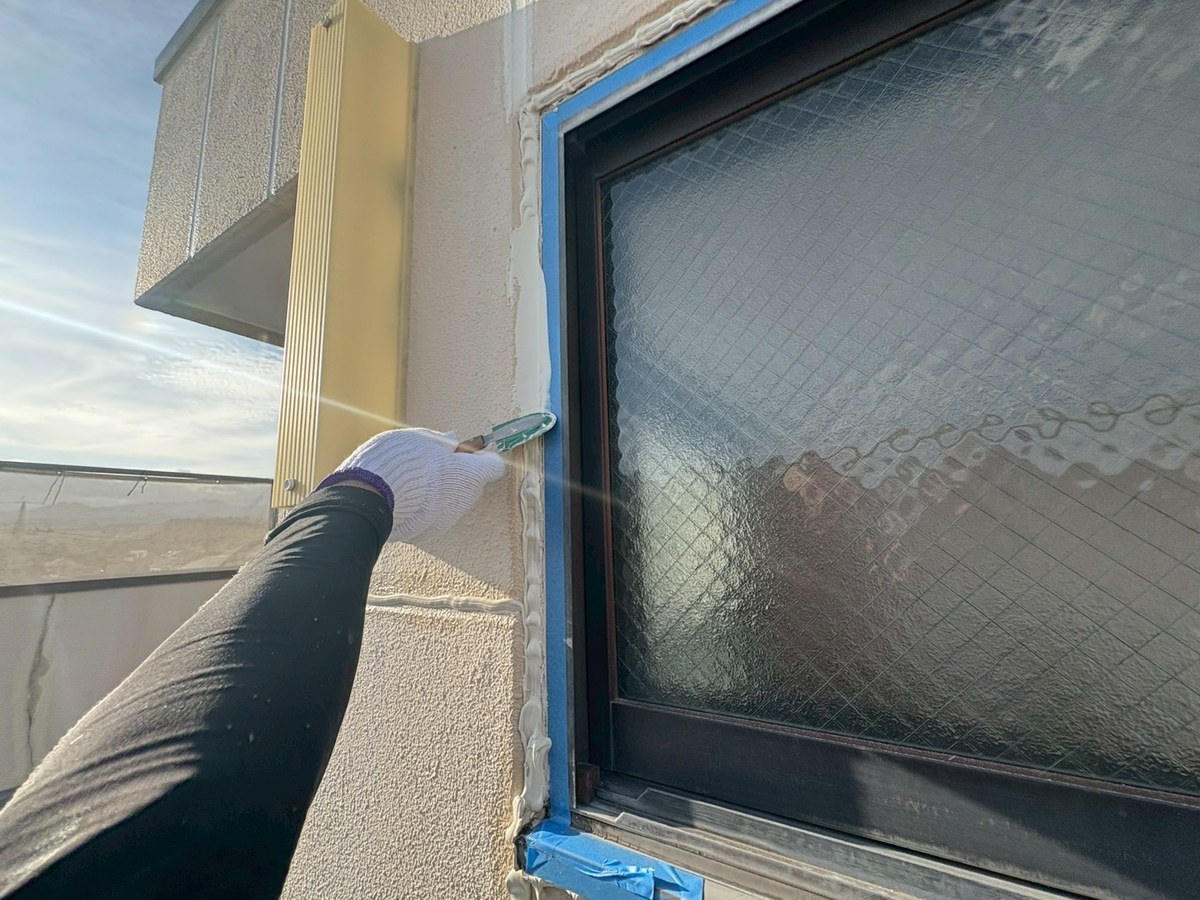

  • シーリング(ALC の目地・窓まわり) / 窓まわり 打設窓まわり 打設
  • シーリング(ALC の目地・窓まわり) / 窓まわり 成形窓まわり 成形

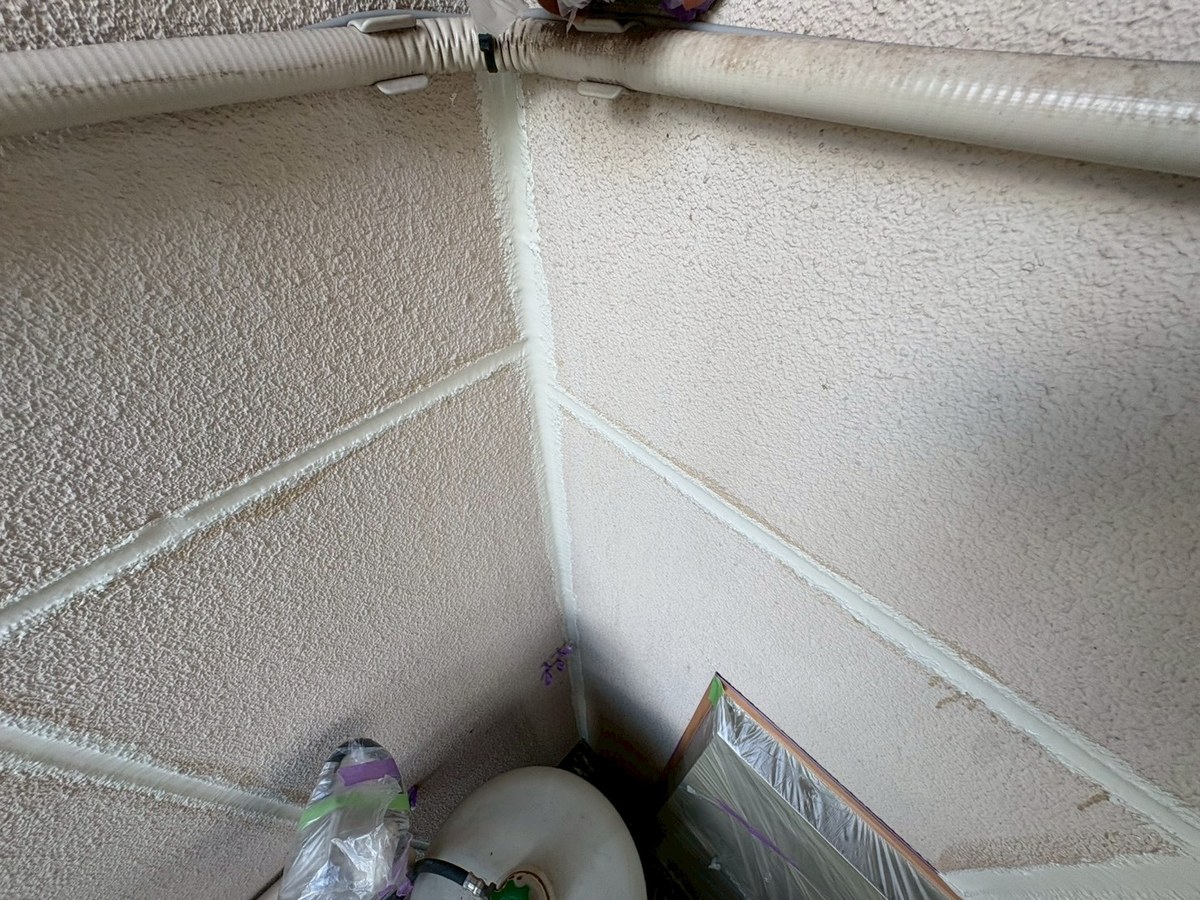

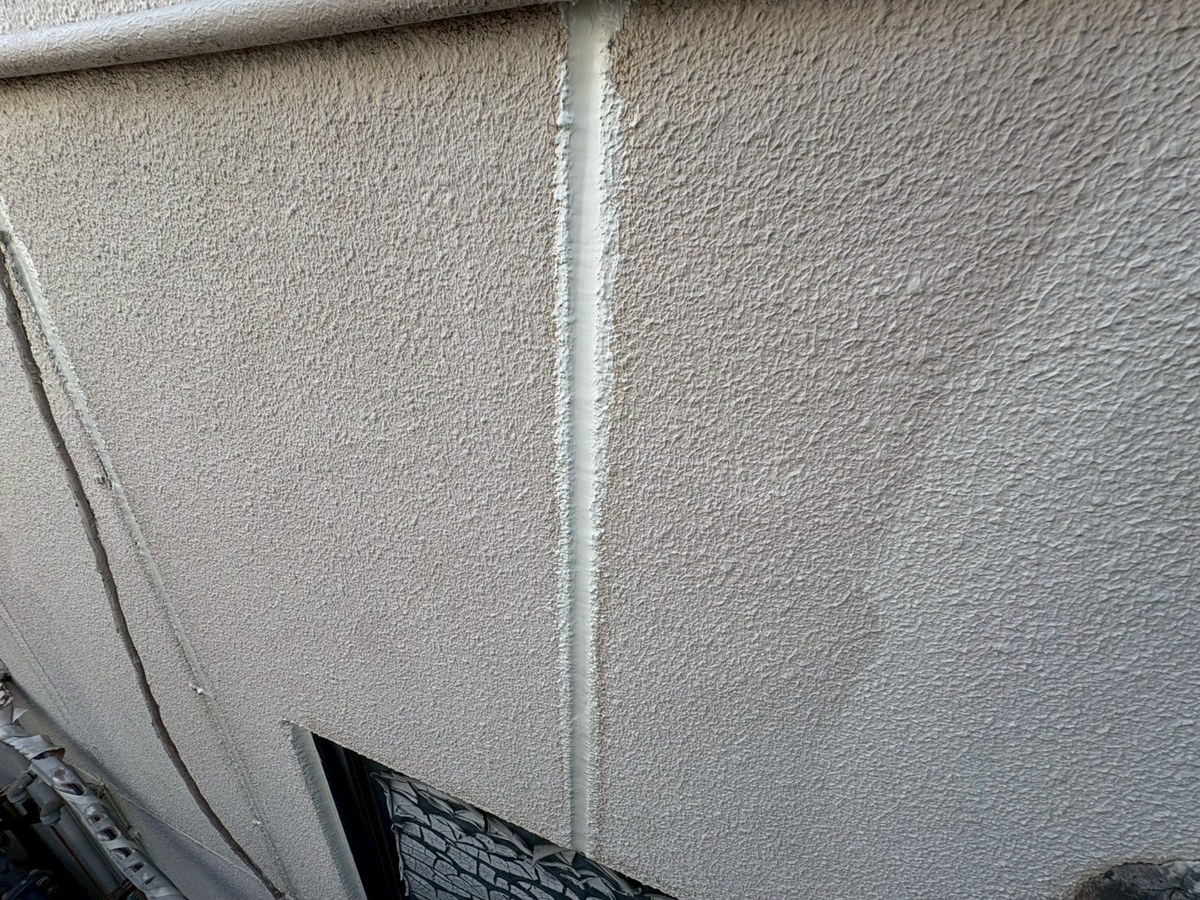

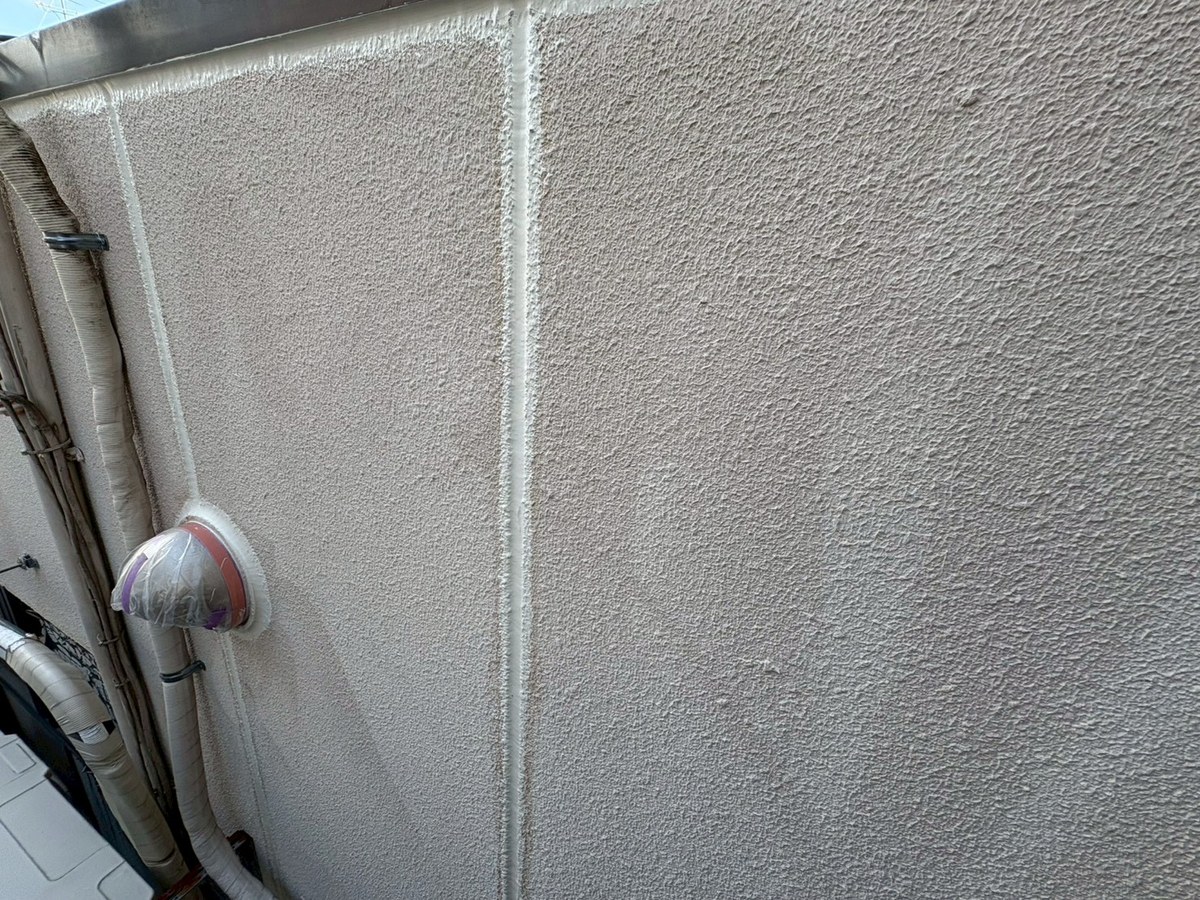

  • シーリング(ALC の目地・窓まわり) / 目地 完了目地 完了
  • シーリング(ALC の目地・窓まわり) / 目地 完了目地 完了
  • シーリング(ALC の目地・窓まわり) / 目地 完了目地 完了

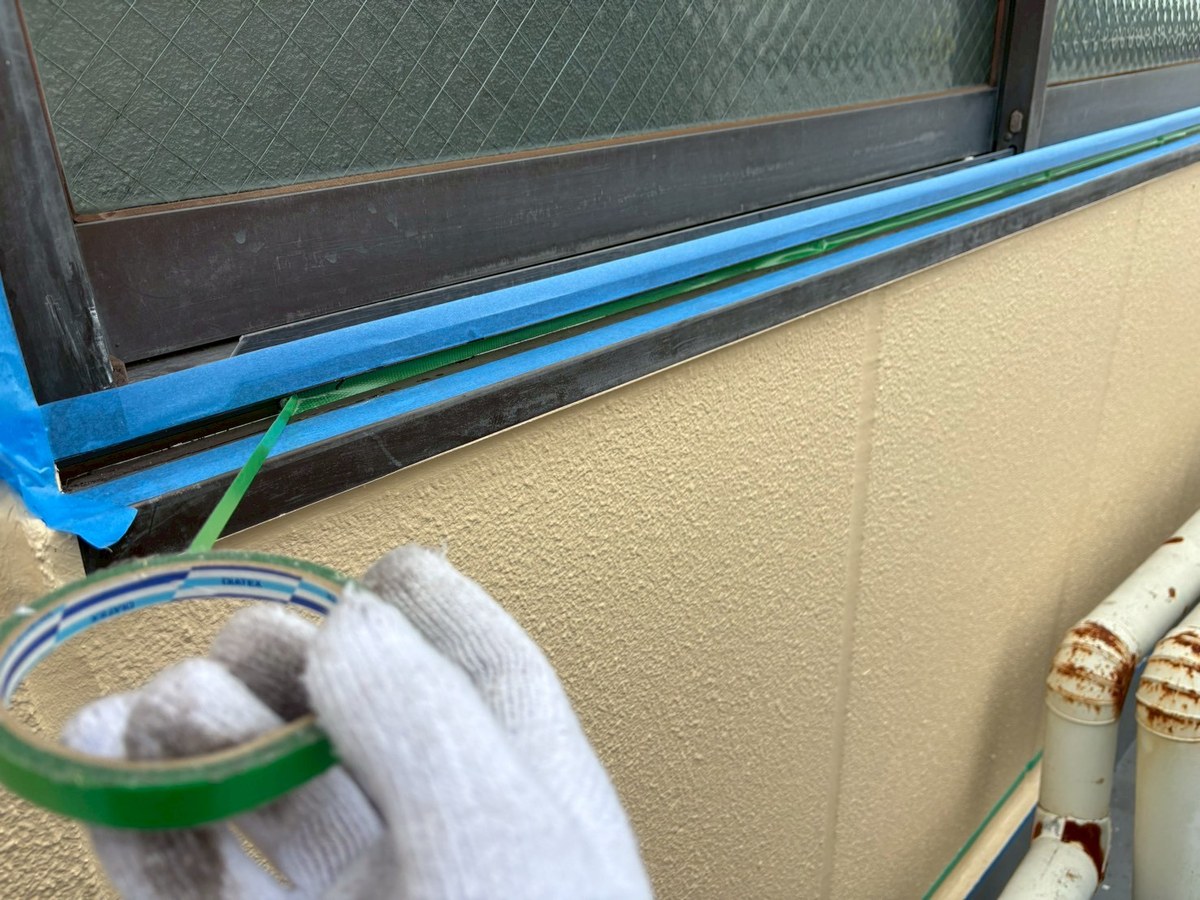

シーリング(窓の水切りの上)旧シーリング撤去 → ボンドブレーカー取付 → 養生・プライマー塗布 → 打設 → 成形 → 完了(写真 6 枚)

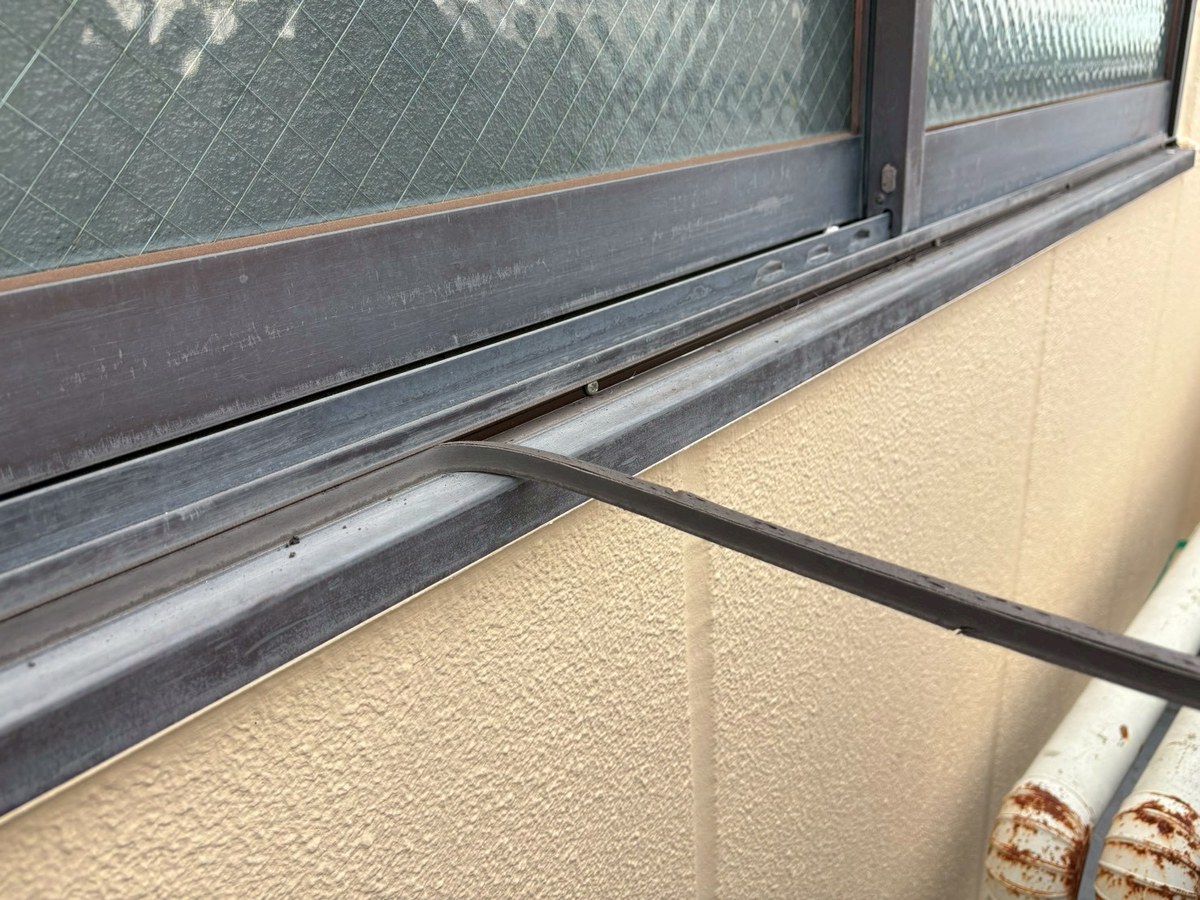

  • シーリング(窓の水切りの上) / 旧シーリング撤去旧シーリング撤去
  • シーリング(窓の水切りの上) / ボンドブレーカー取付ボンドブレーカー取付
  • シーリング(窓の水切りの上) / 養生・プライマー塗布養生・プライマー塗布
  • シーリング(窓の水切りの上) / 打設(オートンイクシード)打設(オートンイクシード)

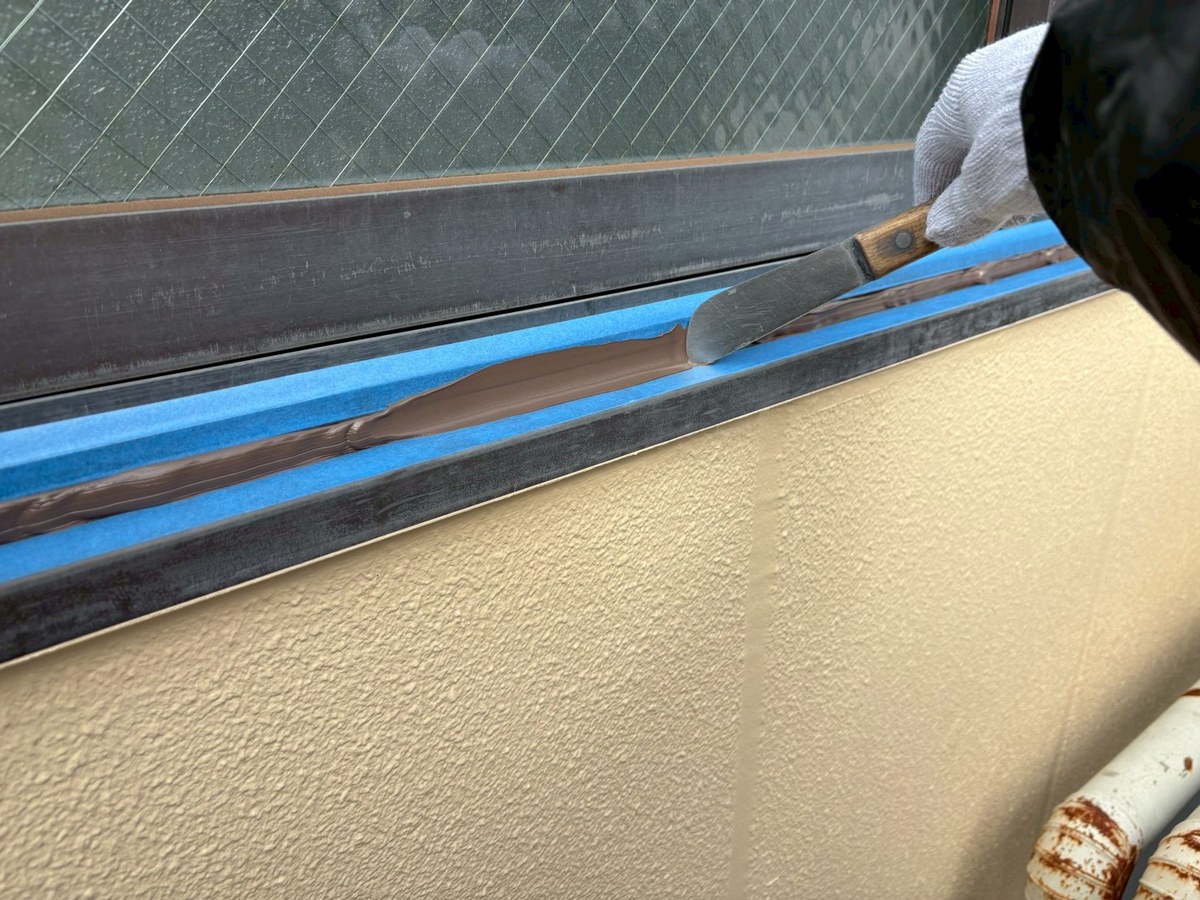

  • シーリング(窓の水切りの上) / 成形成形

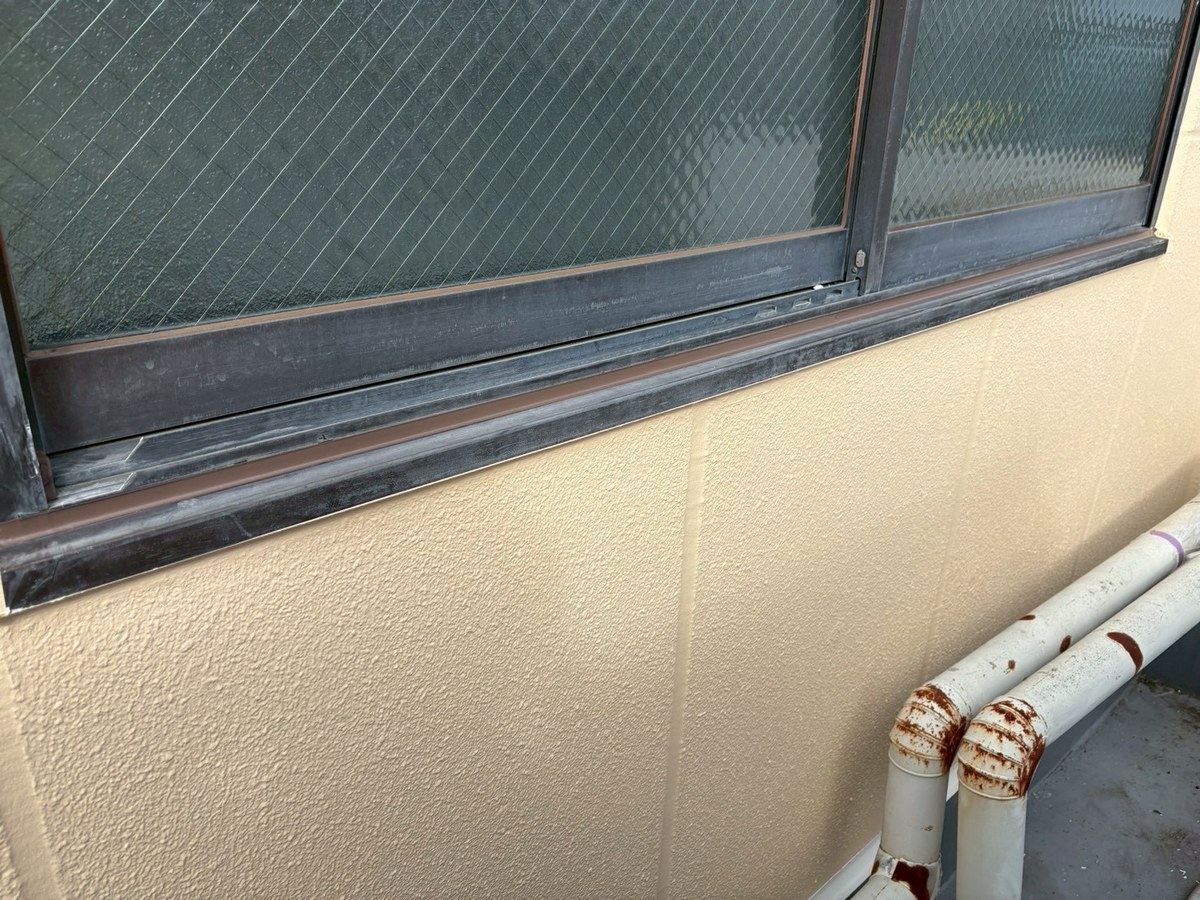

  • シーリング(窓の水切りの上) / 完了完了
シーリング(タイル面の窓まわり)施工前 → 撤去後・プライマー塗布 → 打設 → 成形 → 完了 → 完了(写真 6 枚)

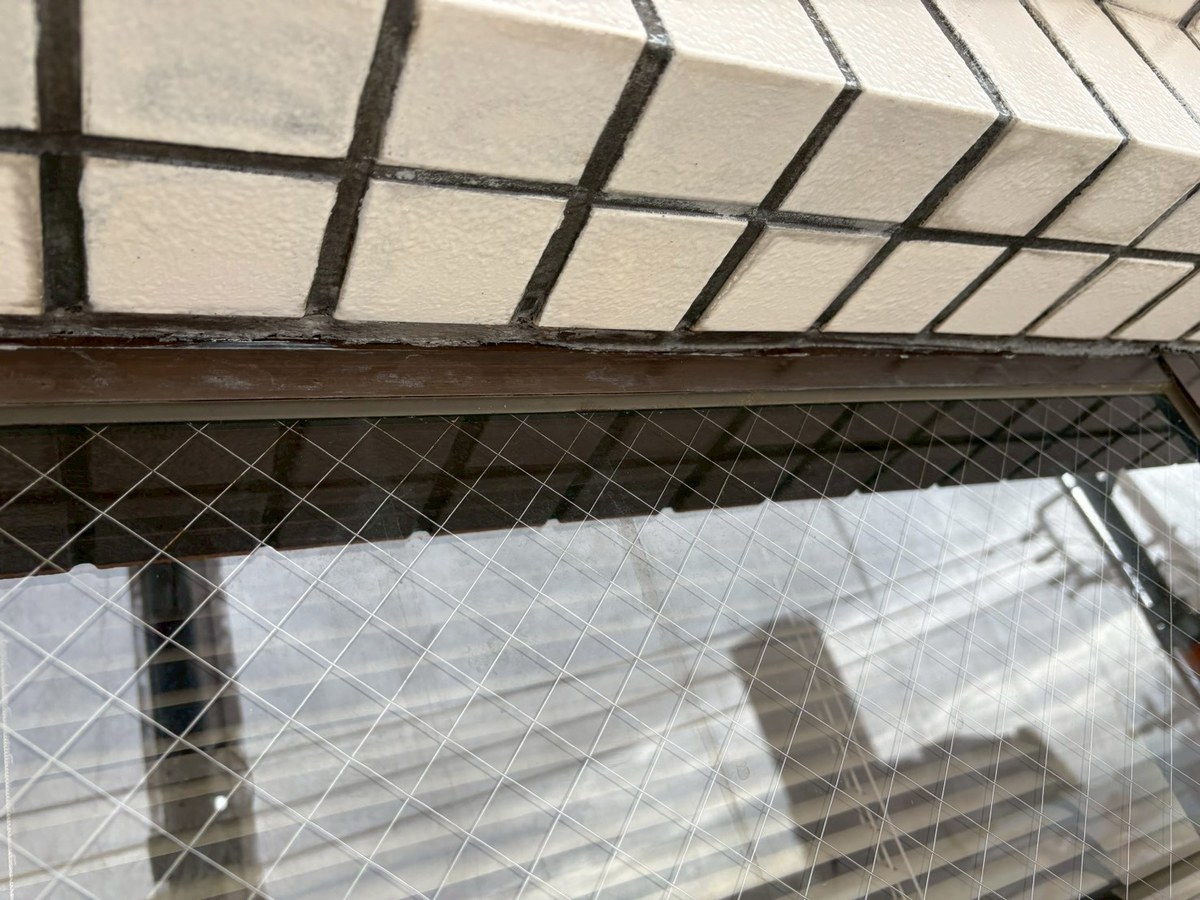

  • シーリング(タイル面の窓まわり) / 施工前施工前

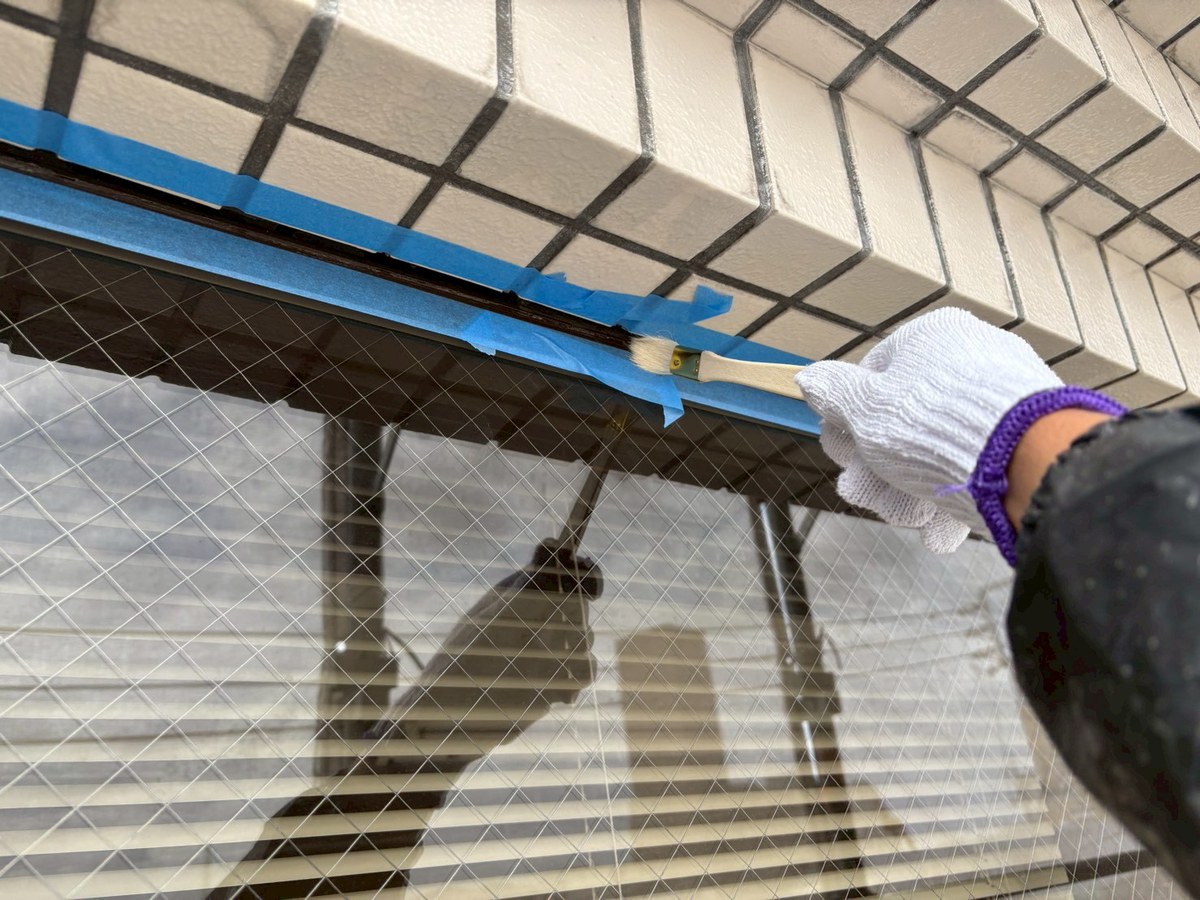

  • シーリング(タイル面の窓まわり) / 撤去後・プライマー塗布撤去後・プライマー塗布

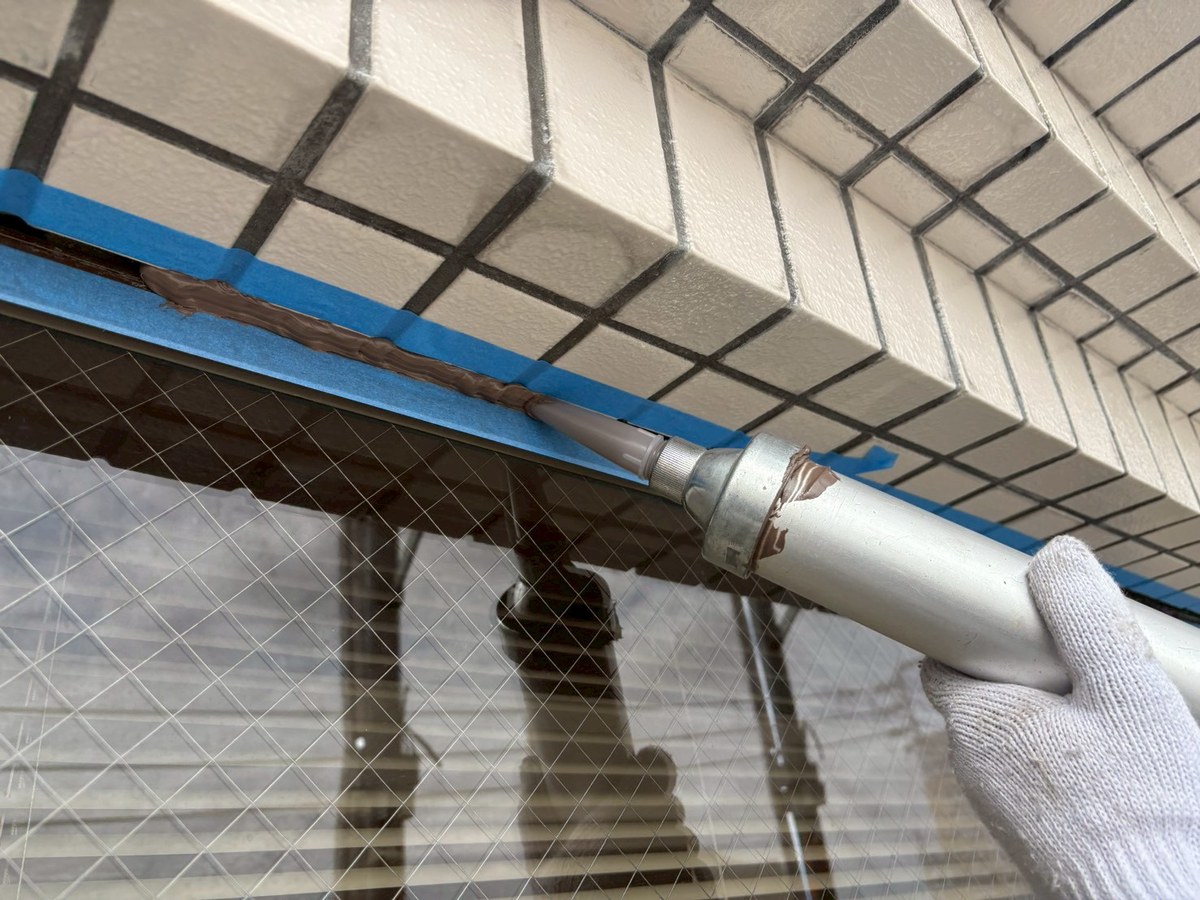

  • シーリング(タイル面の窓まわり) / 打設(オートンイクシード)打設(オートンイクシード)

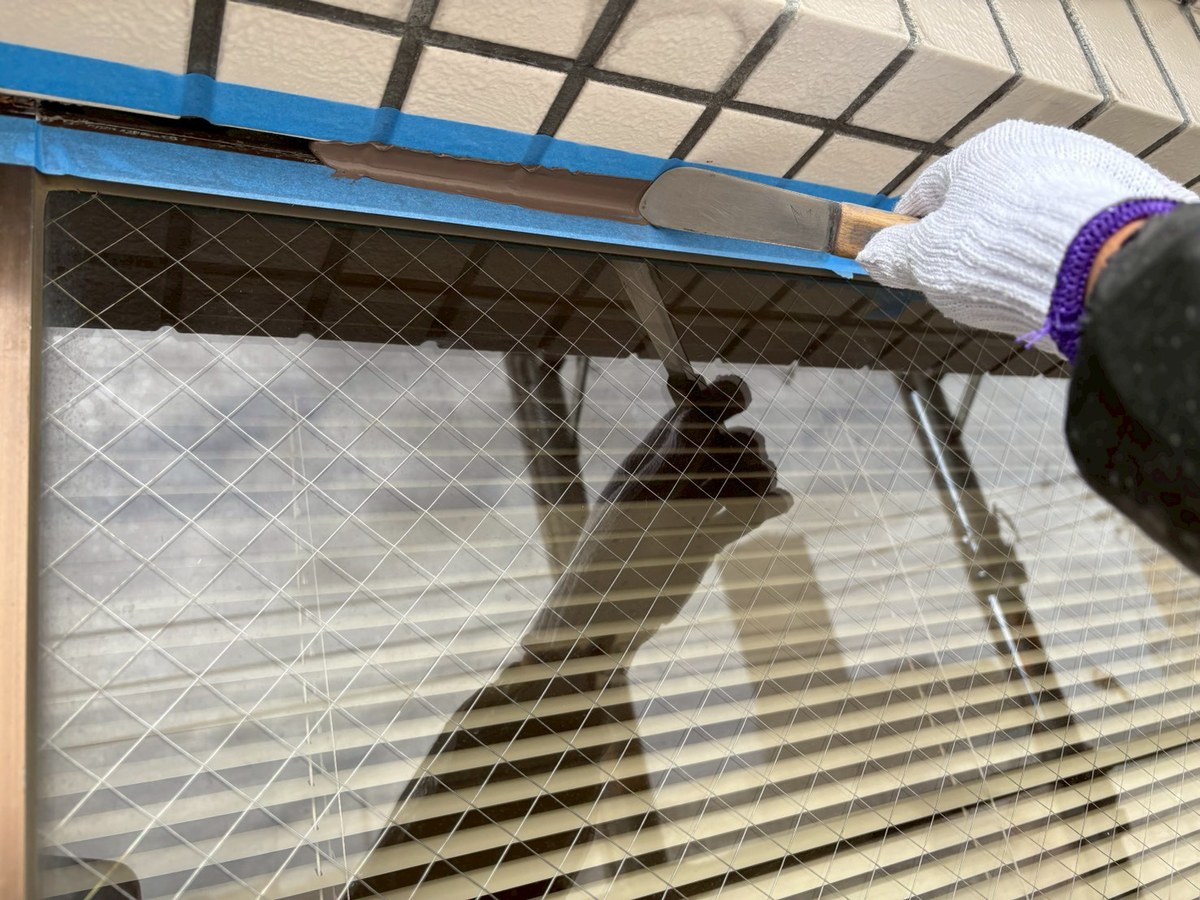

  • シーリング(タイル面の窓まわり) / 成形成形

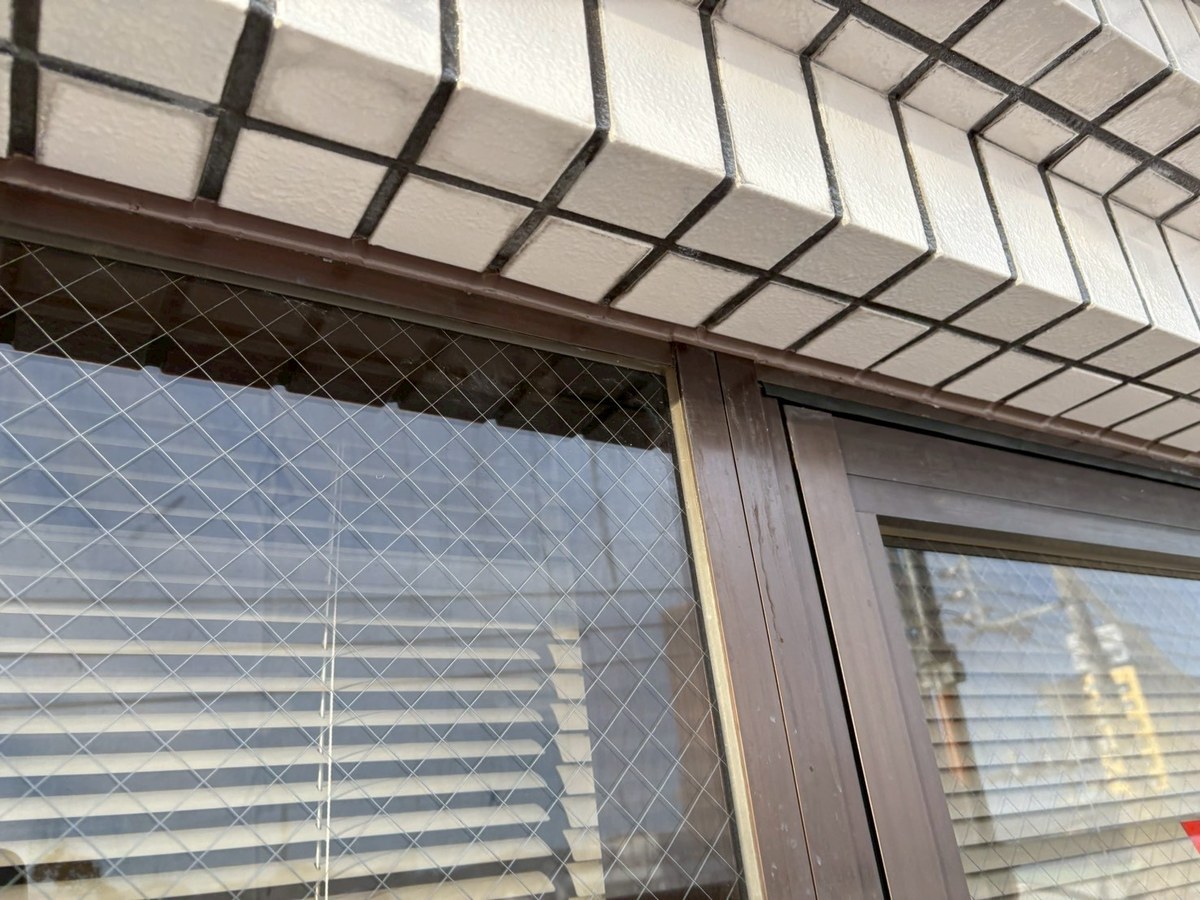

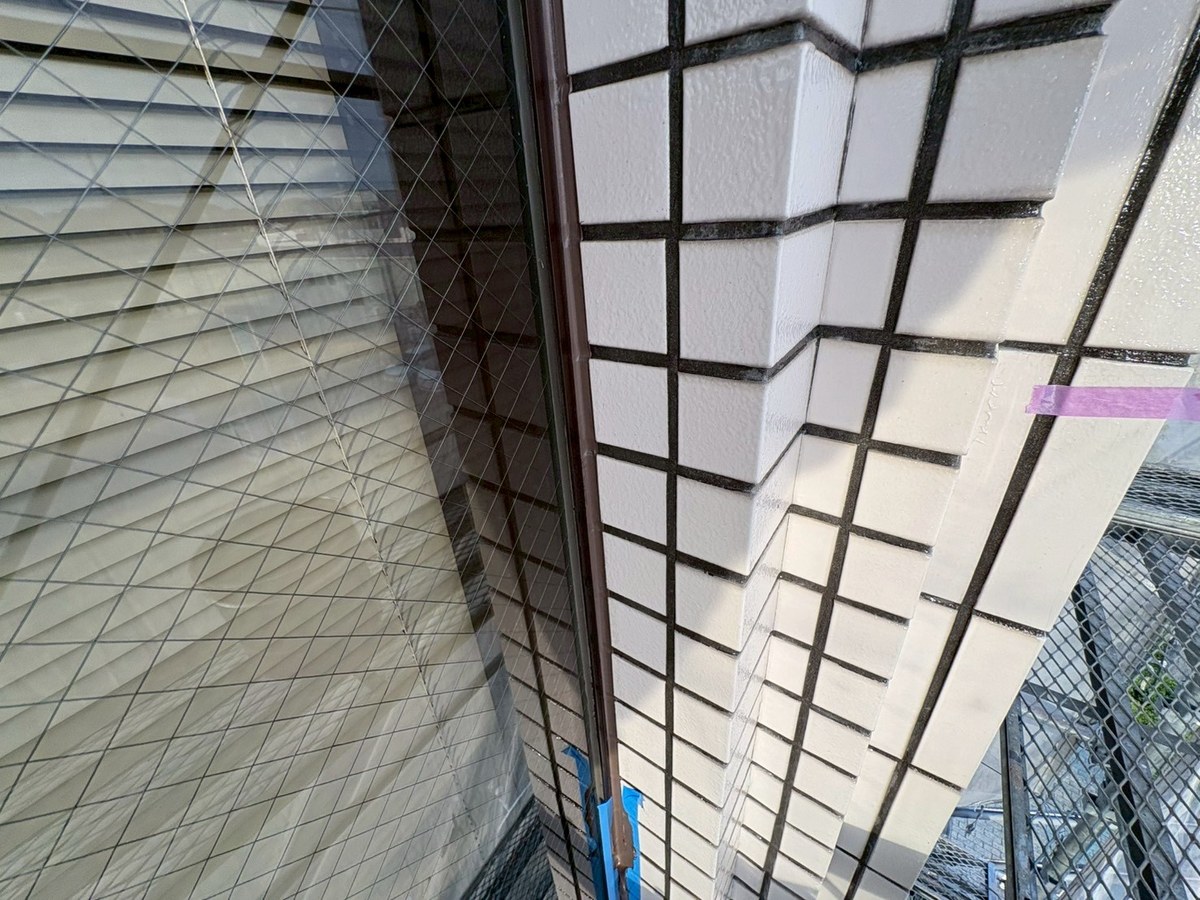

  • シーリング(タイル面の窓まわり) / 完了完了
  • シーリング(タイル面の窓まわり) / 完了完了
シーリング(正面パネルの継ぎ目)施工前 → 旧シーリング撤去(写真 2 枚)

  • シーリング(正面パネルの継ぎ目) / 施工前施工前

  • シーリング(正面パネルの継ぎ目) / 旧シーリング撤去旧シーリング撤去
シーリング(笠木の継ぎ目)施工前 → 旧シーリング撤去 → 養生・プライマー塗布 → 打設 → 成形 → 完了(写真 6 枚)

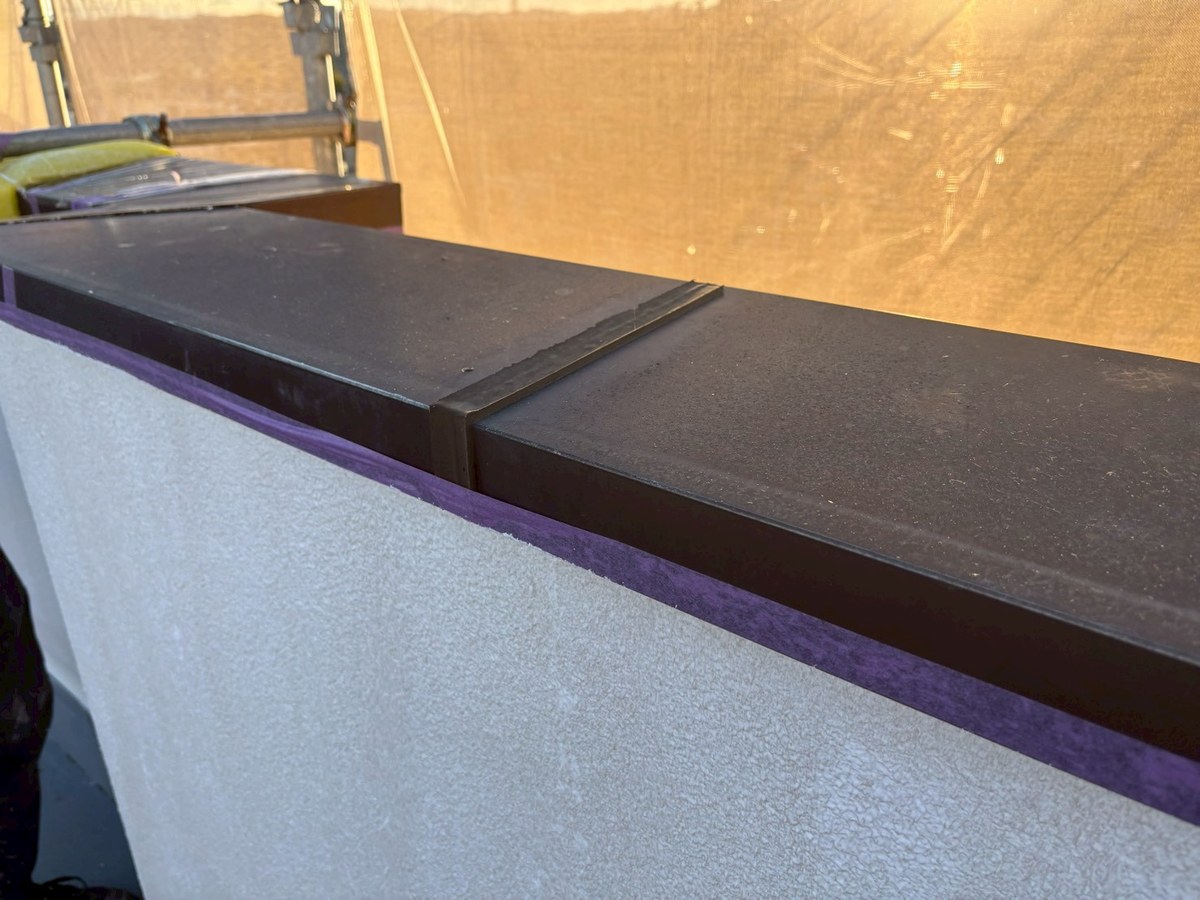

  • シーリング(笠木の継ぎ目) / 施工前施工前

  • シーリング(笠木の継ぎ目) / 旧シーリング撤去旧シーリング撤去

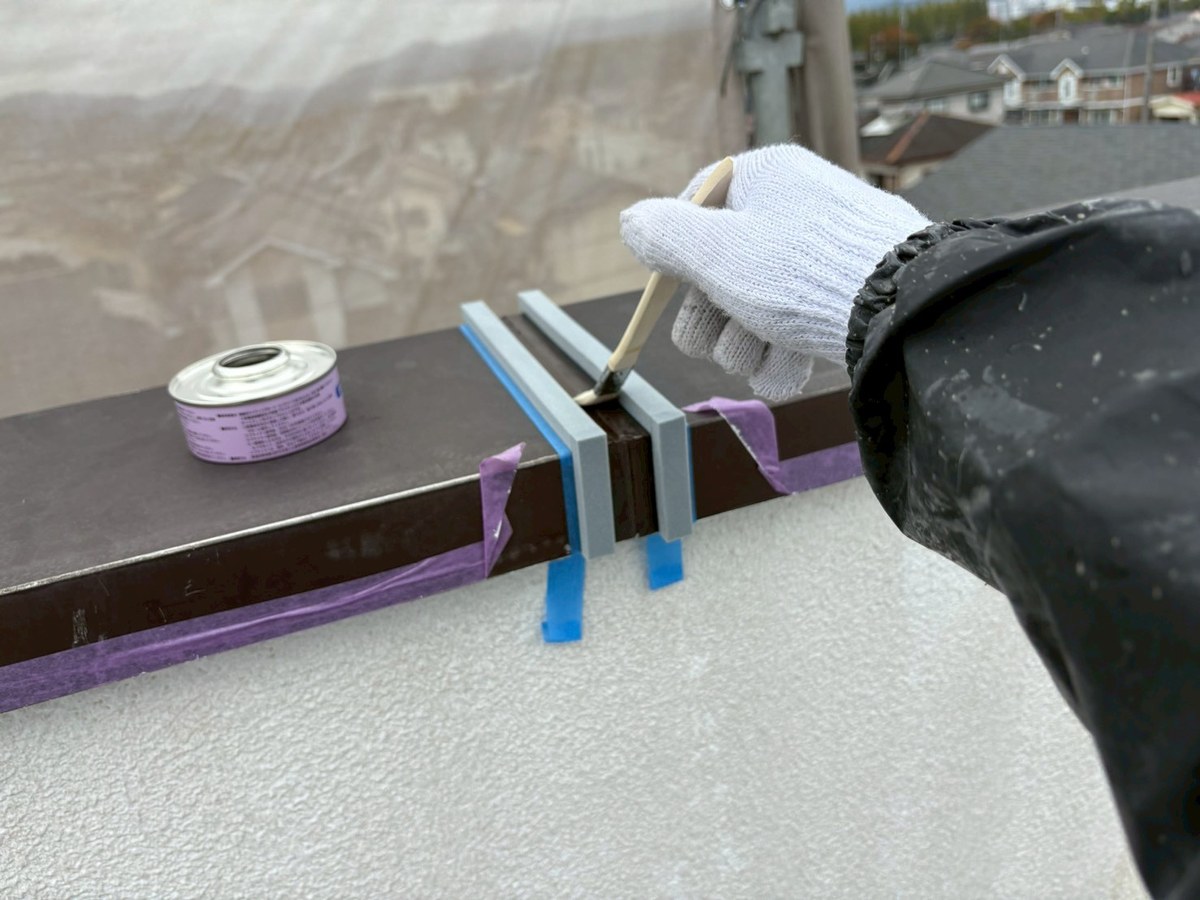

  • シーリング(笠木の継ぎ目) / 養生・プライマー塗布(ブリッジ工法)養生・プライマー塗布(ブリッジ工法)
  • シーリング(笠木の継ぎ目) / 打設(SRシール H100)打設(SRシール H100)

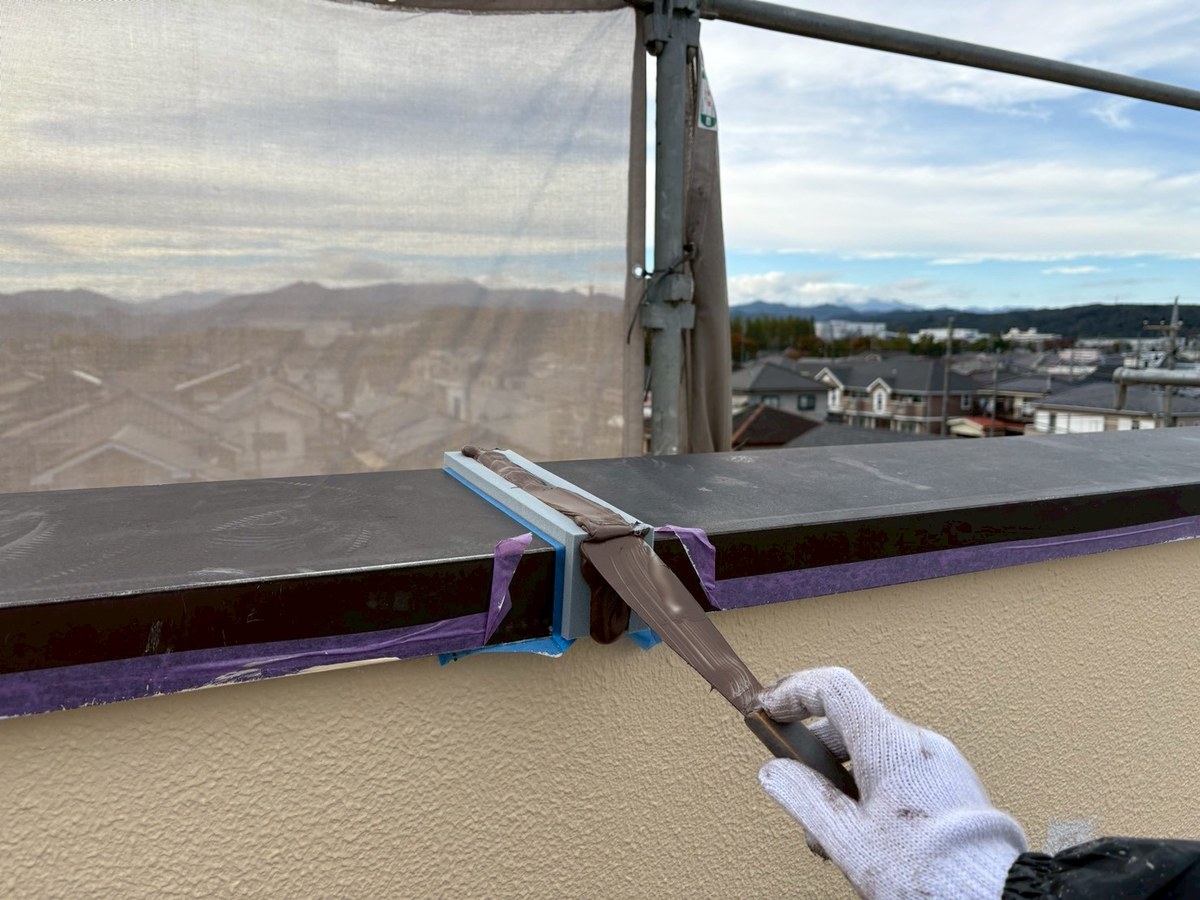

  • シーリング(笠木の継ぎ目) / 成形成形

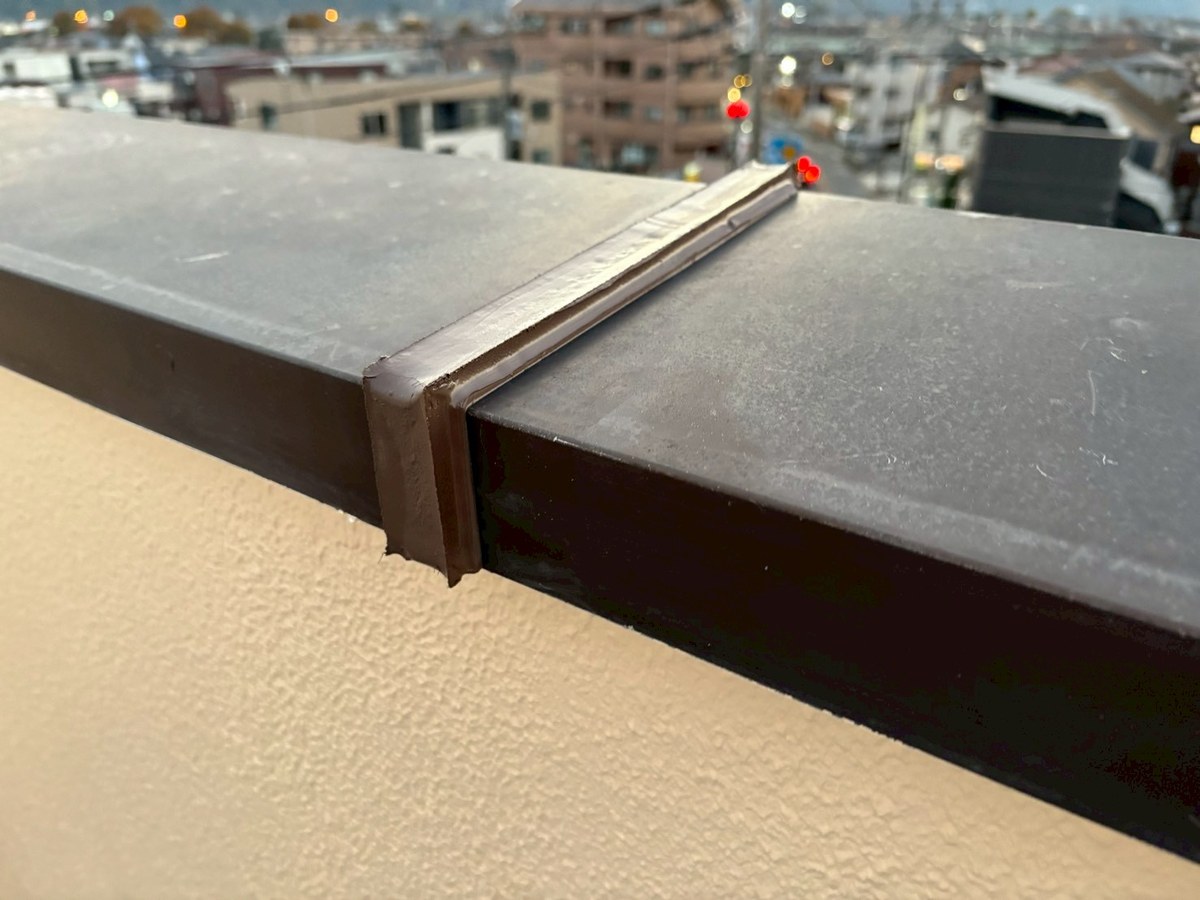

  • シーリング(笠木の継ぎ目) / 完了完了
シーリング(屋上の立ち上がり)施工前 → 撤去後・プライマー塗布 → 打設 → 成形 → 完了(写真 5 枚)

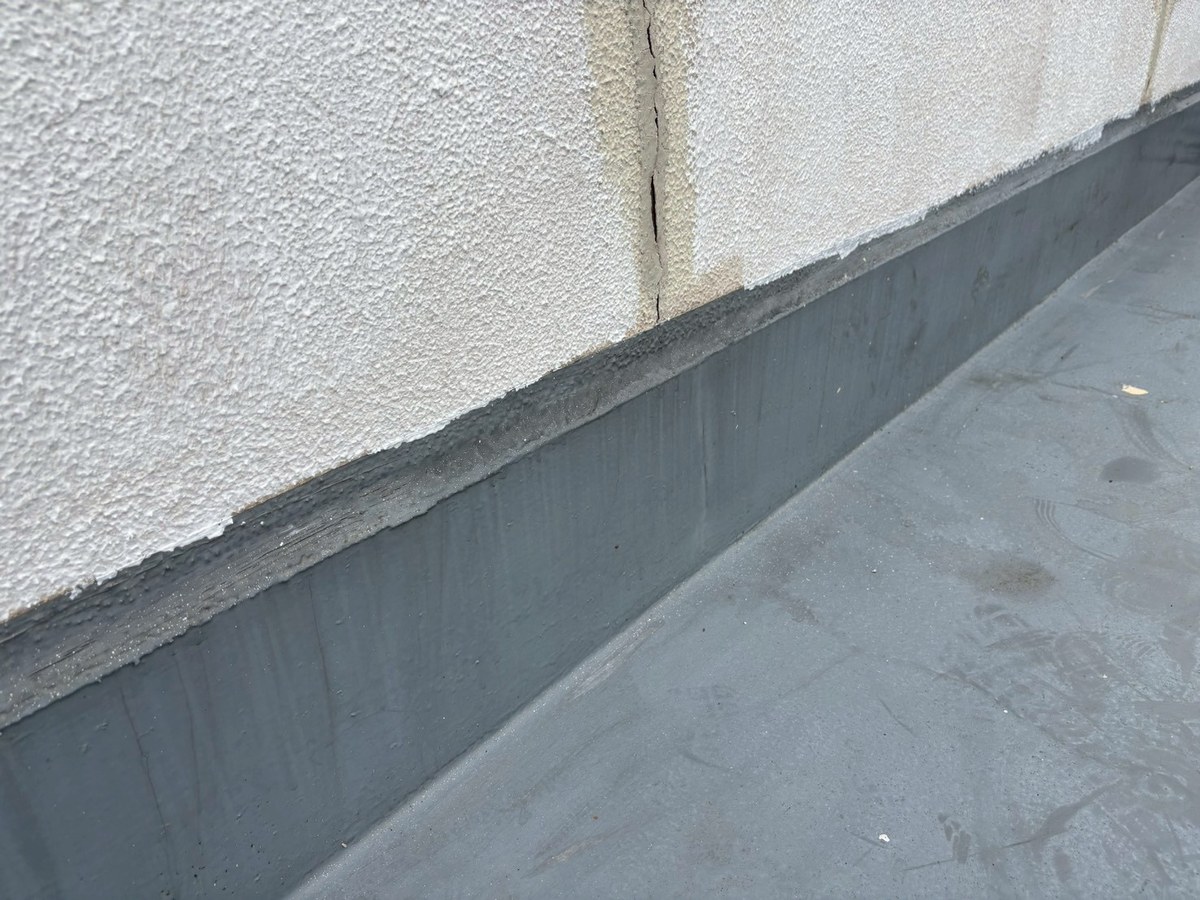

  • シーリング(屋上の立ち上がり) / 施工前施工前

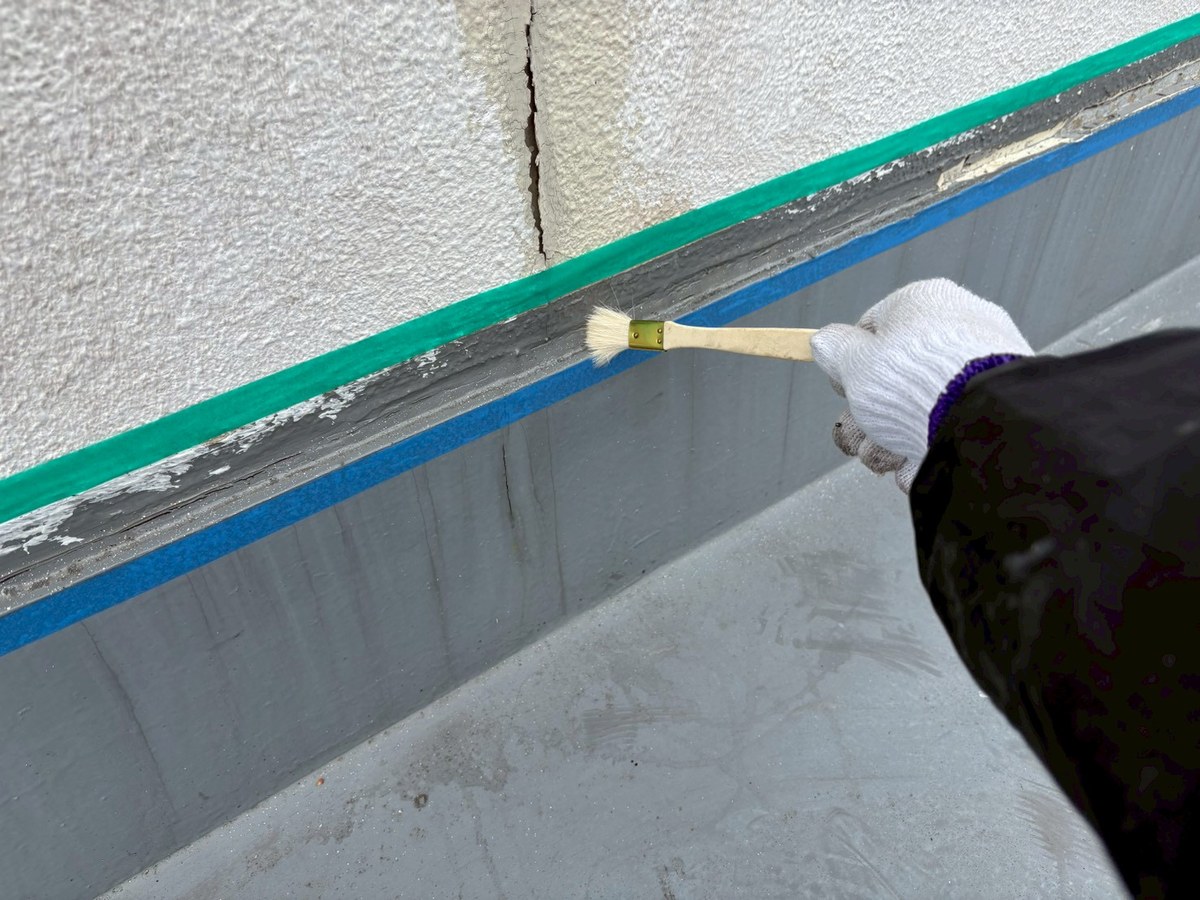

  • シーリング(屋上の立ち上がり) / 撤去後・プライマー塗布撤去後・プライマー塗布

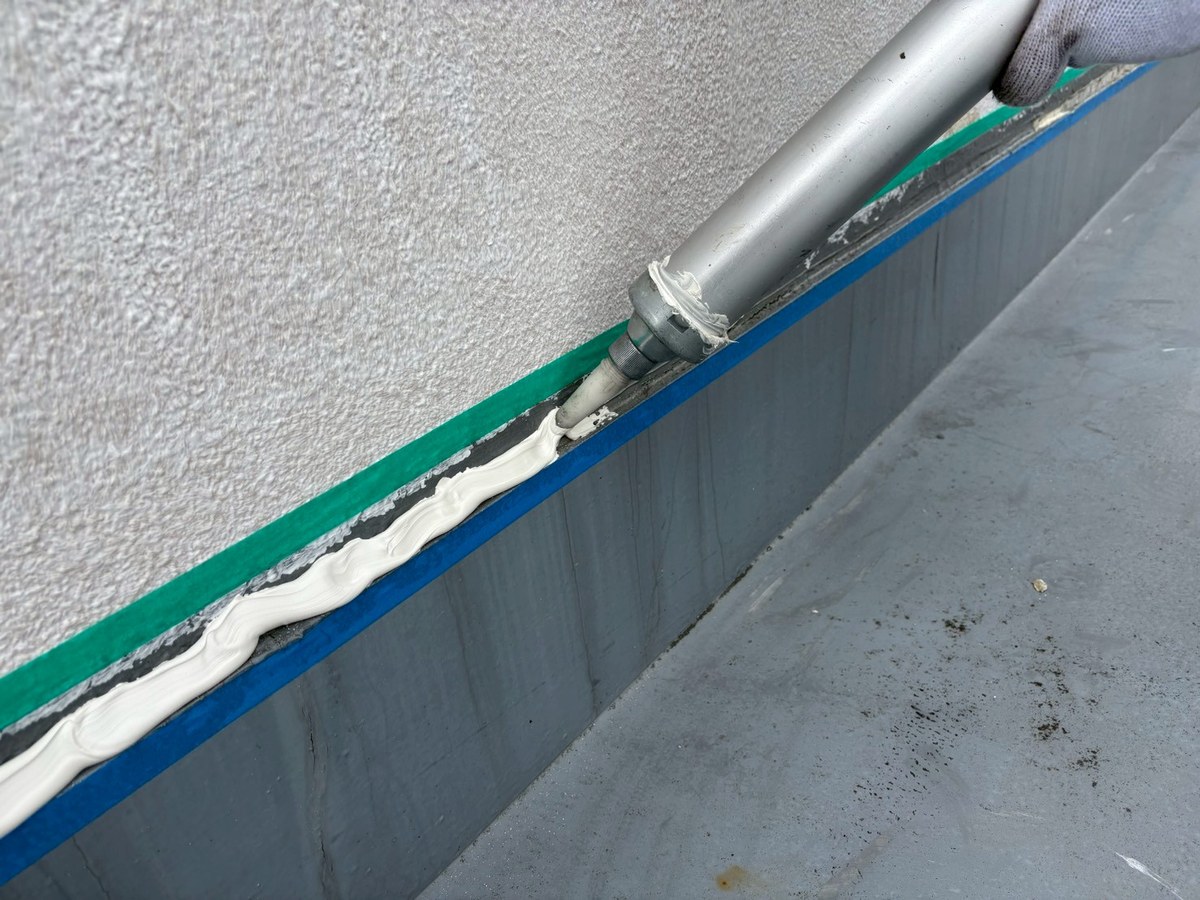

  • シーリング(屋上の立ち上がり) / 打設(オートンイクシード)打設(オートンイクシード)
  • シーリング(屋上の立ち上がり) / 成形成形

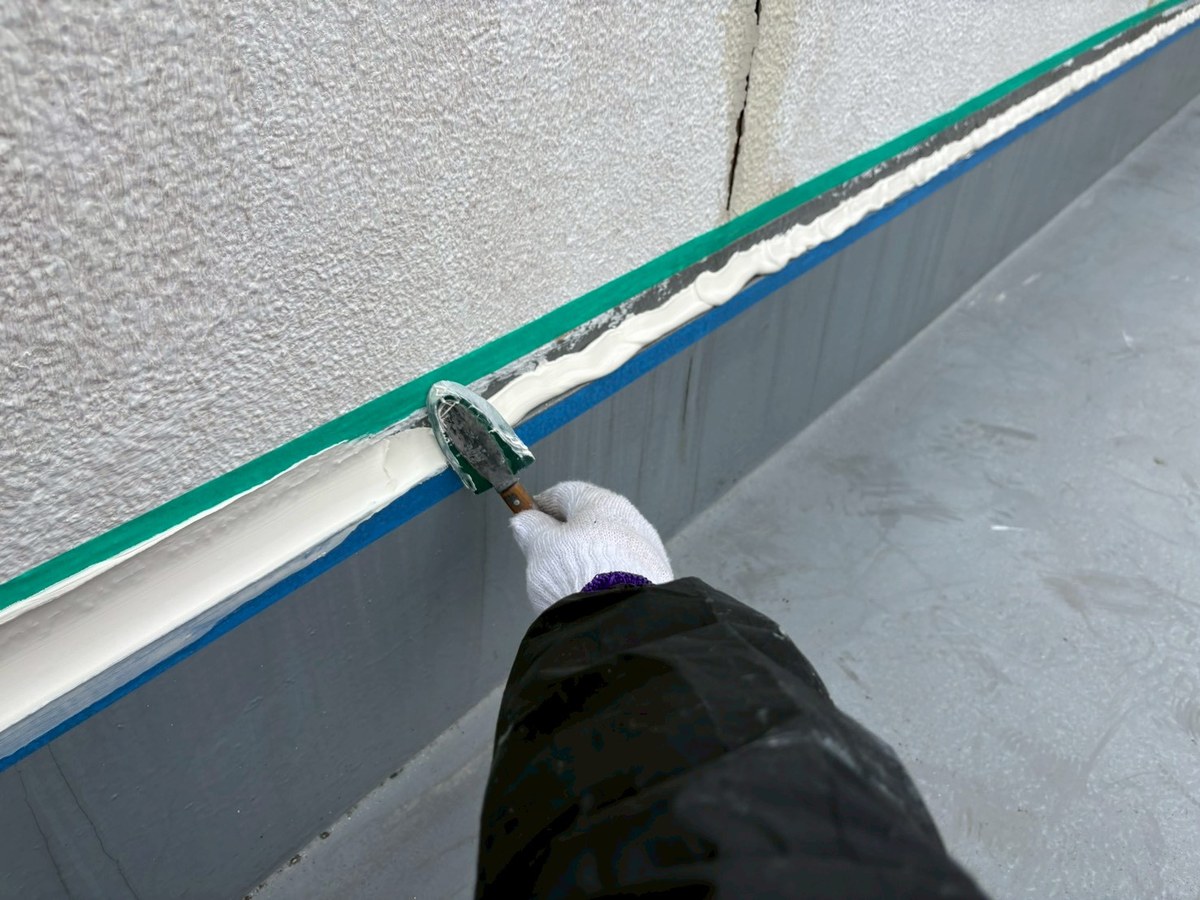

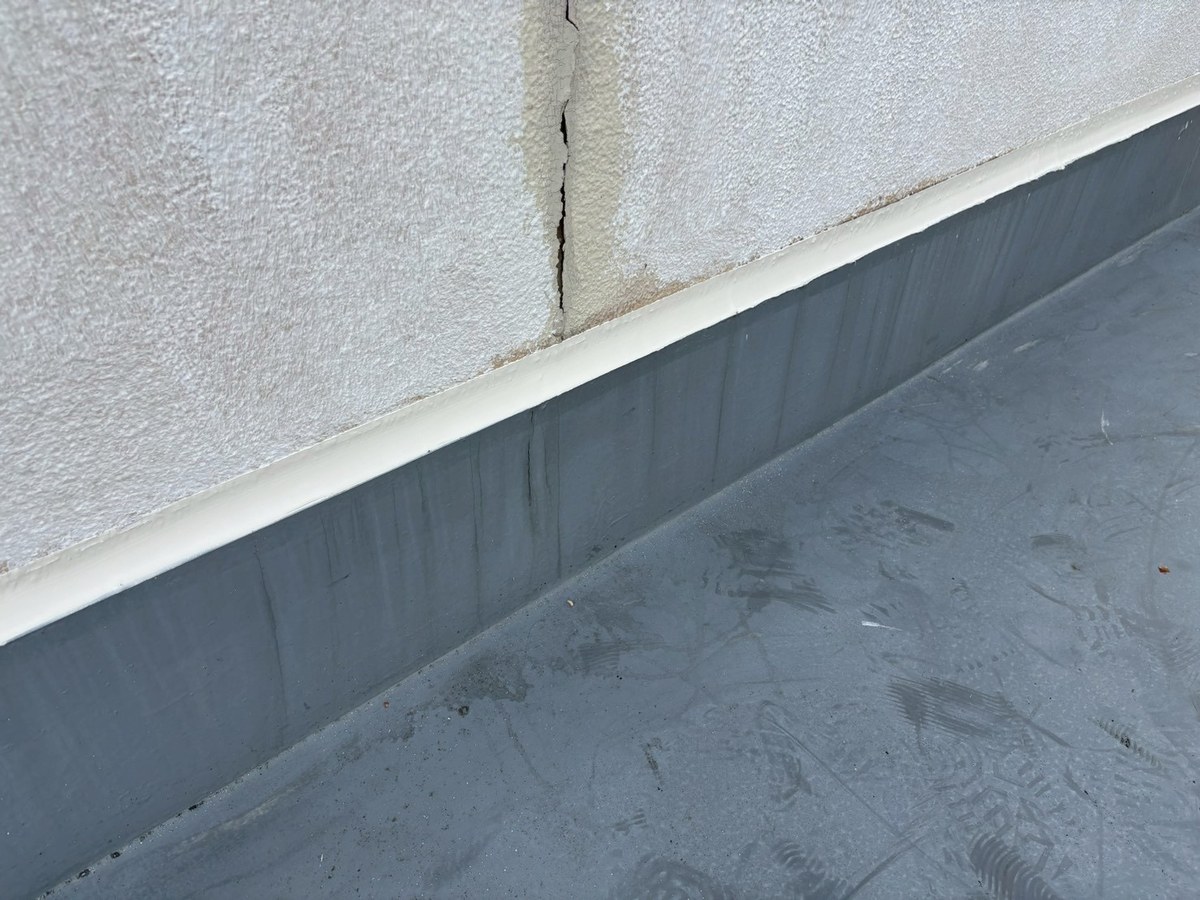

  • シーリング(屋上の立ち上がり) / 完了完了
折板屋根施工前 → 目荒らし → 錆止め → 中塗り → 上塗り → 上塗り(写真 6 枚)

  • 折板屋根 / 施工前施工前

  • 折板屋根 / 目荒らし目荒らし

  • 折板屋根 / 錆止め(SKマイルドボーセイ)錆止め(SKマイルドボーセイ)

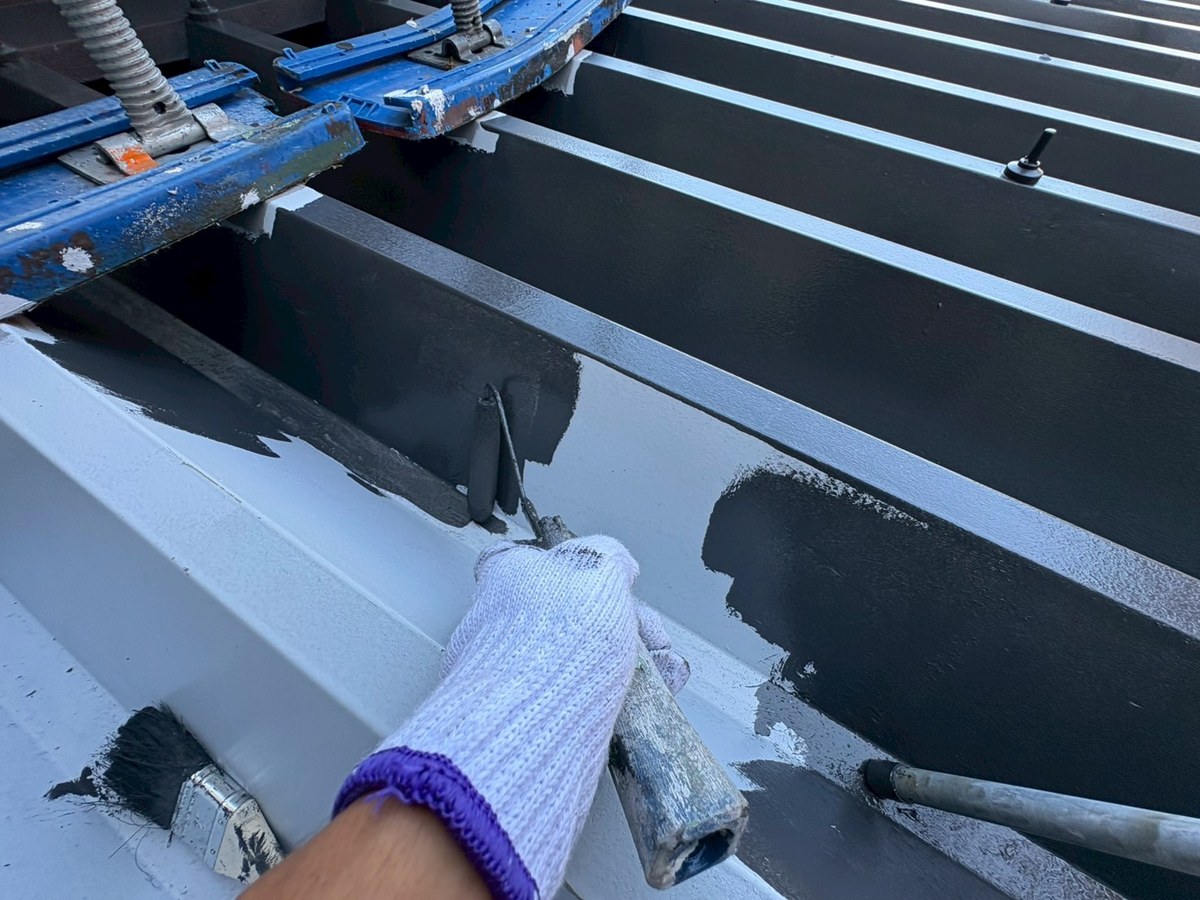

  • 折板屋根 / 中塗り(アポリテックペイントファイン屋根用)中塗り(アポリテックペイントファイン屋根用)
  • 折板屋根 / 上塗り上塗り

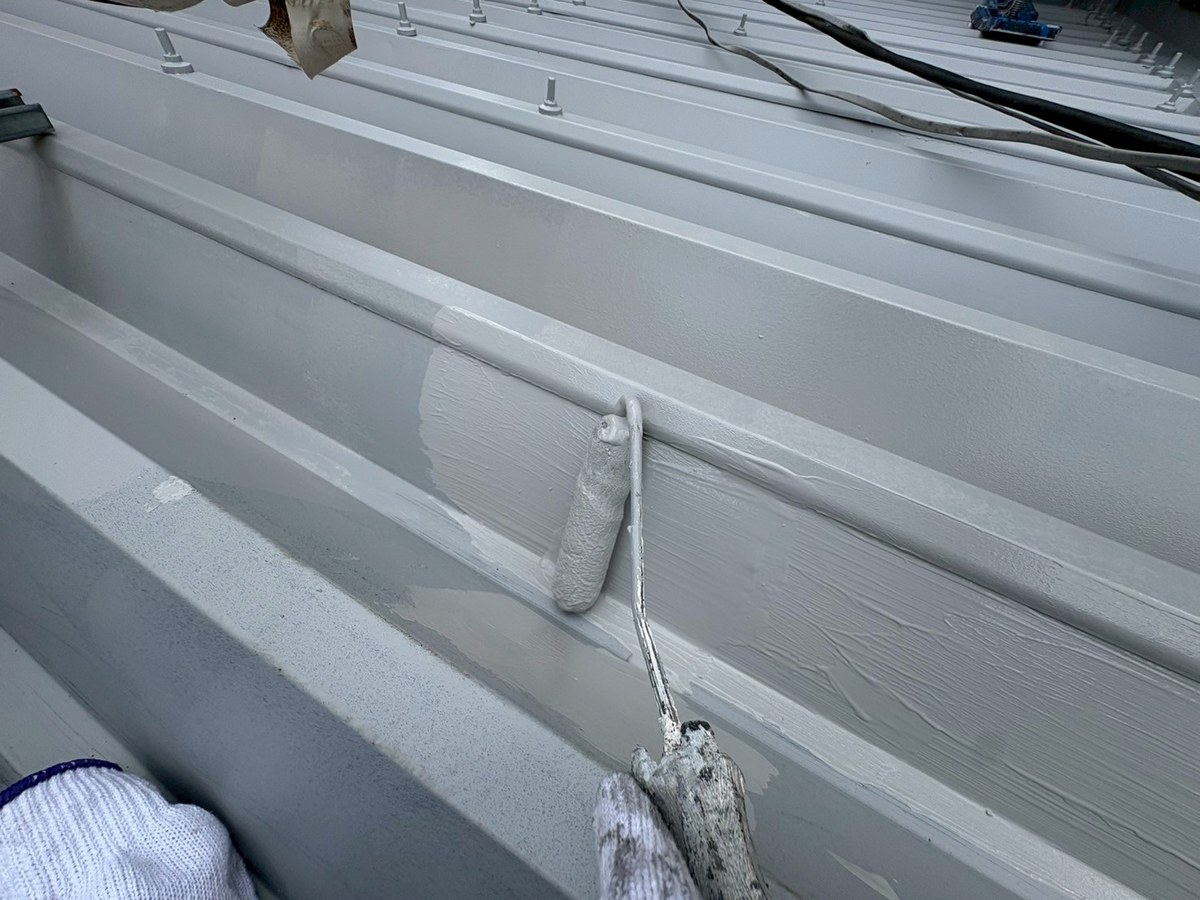

  • 折板屋根 / 上塗り(2回目)上塗り(2回目)
外壁 / 下地の補修アンカー穴 補修前 → アンカー穴 補修中 → アンカー穴 補修完了 → ビス穴のコーキング → 肌合わせ完了 → 肌合わせ完了 → ひび割れのUカット → Uカット完了 → プライマー塗布 → コーキング → 肌合わせ(写真 11 枚)

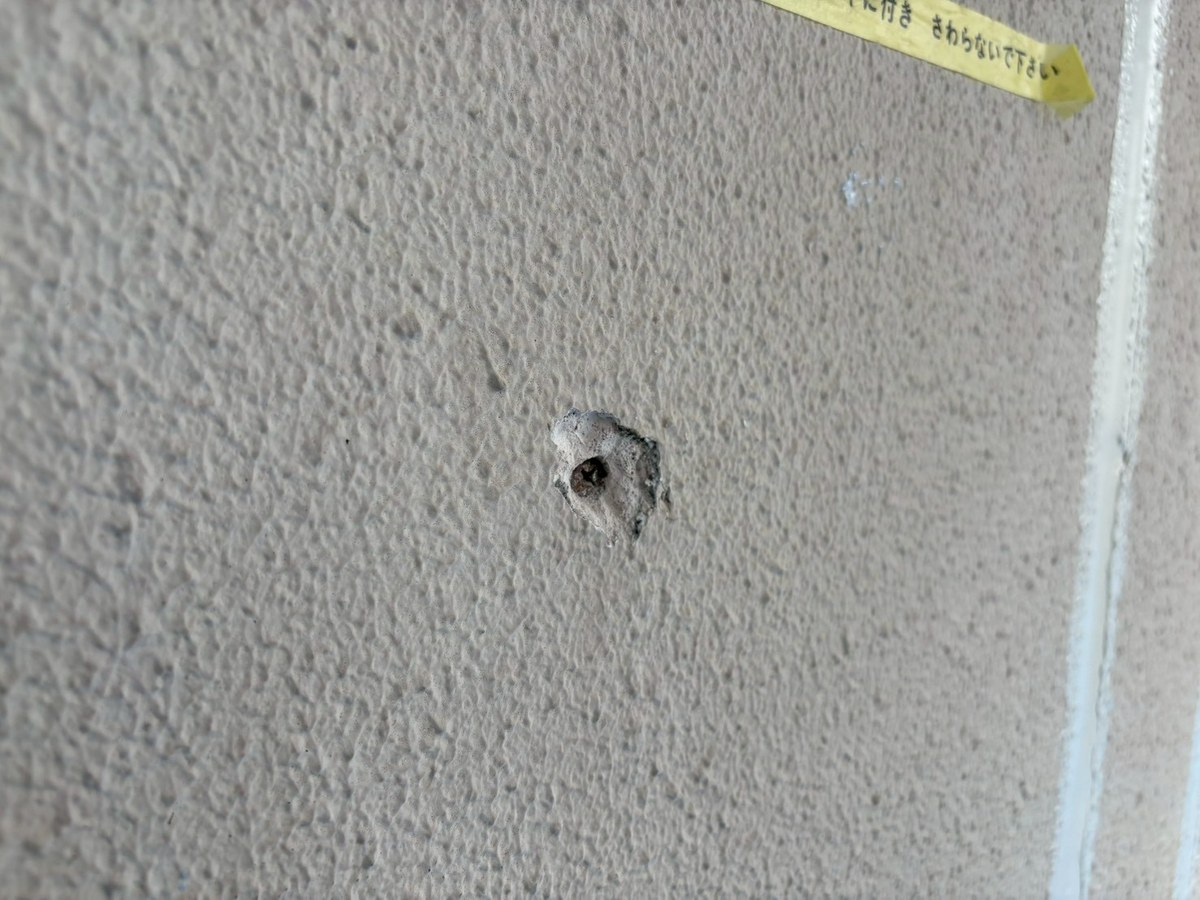

  • 外壁 / 下地の補修 / アンカー穴 補修前アンカー穴 補修前
  • 外壁 / 下地の補修 / アンカー穴 補修中アンカー穴 補修中

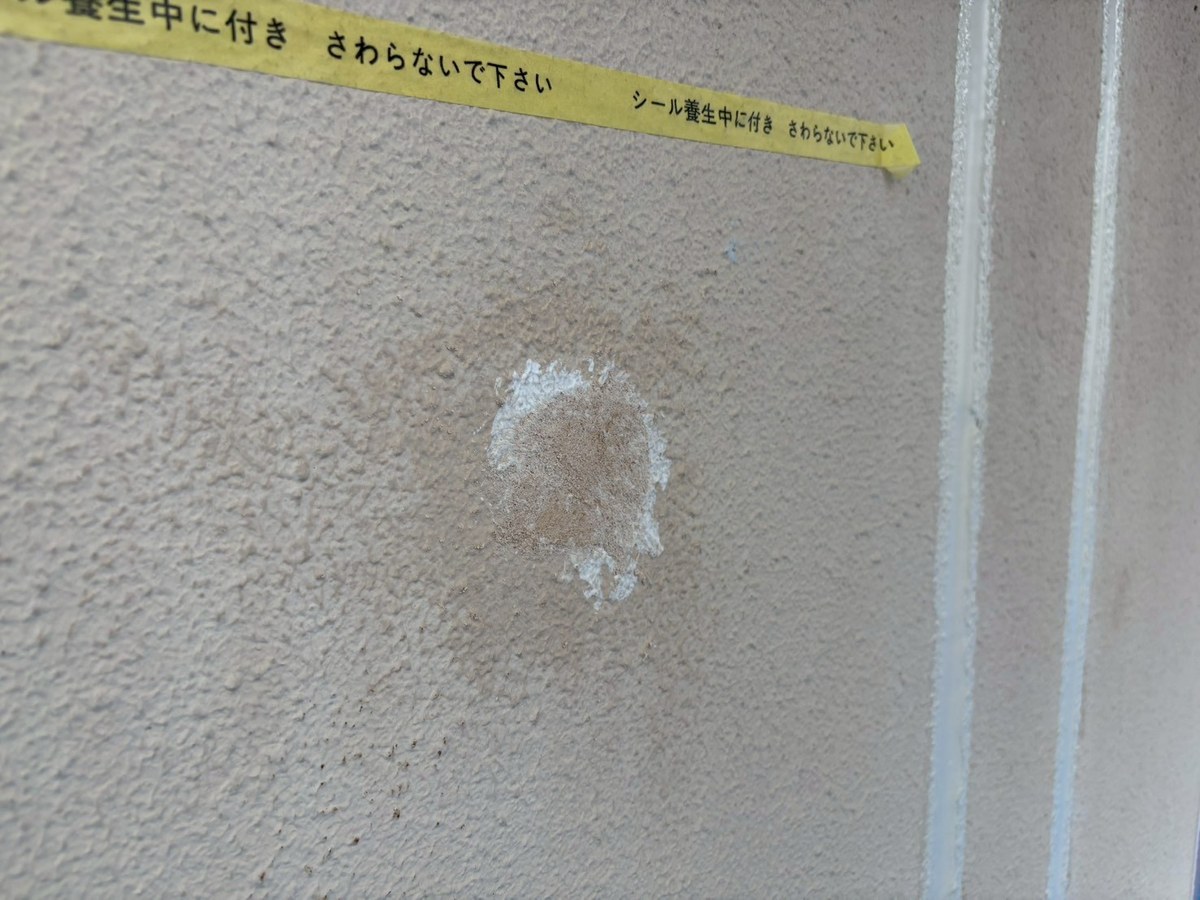

  • 外壁 / 下地の補修 / アンカー穴 補修完了アンカー穴 補修完了

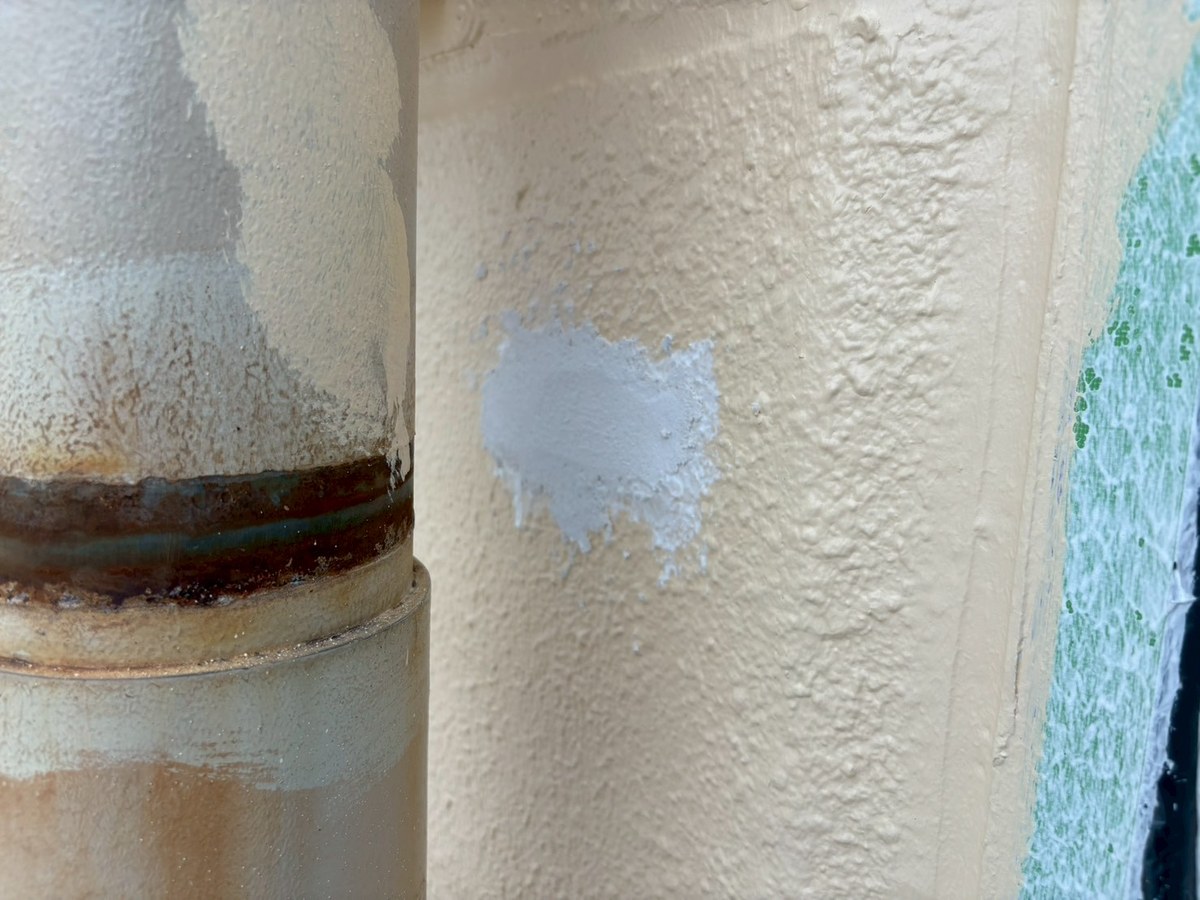

  • 外壁 / 下地の補修 / ビス穴のコーキングビス穴のコーキング

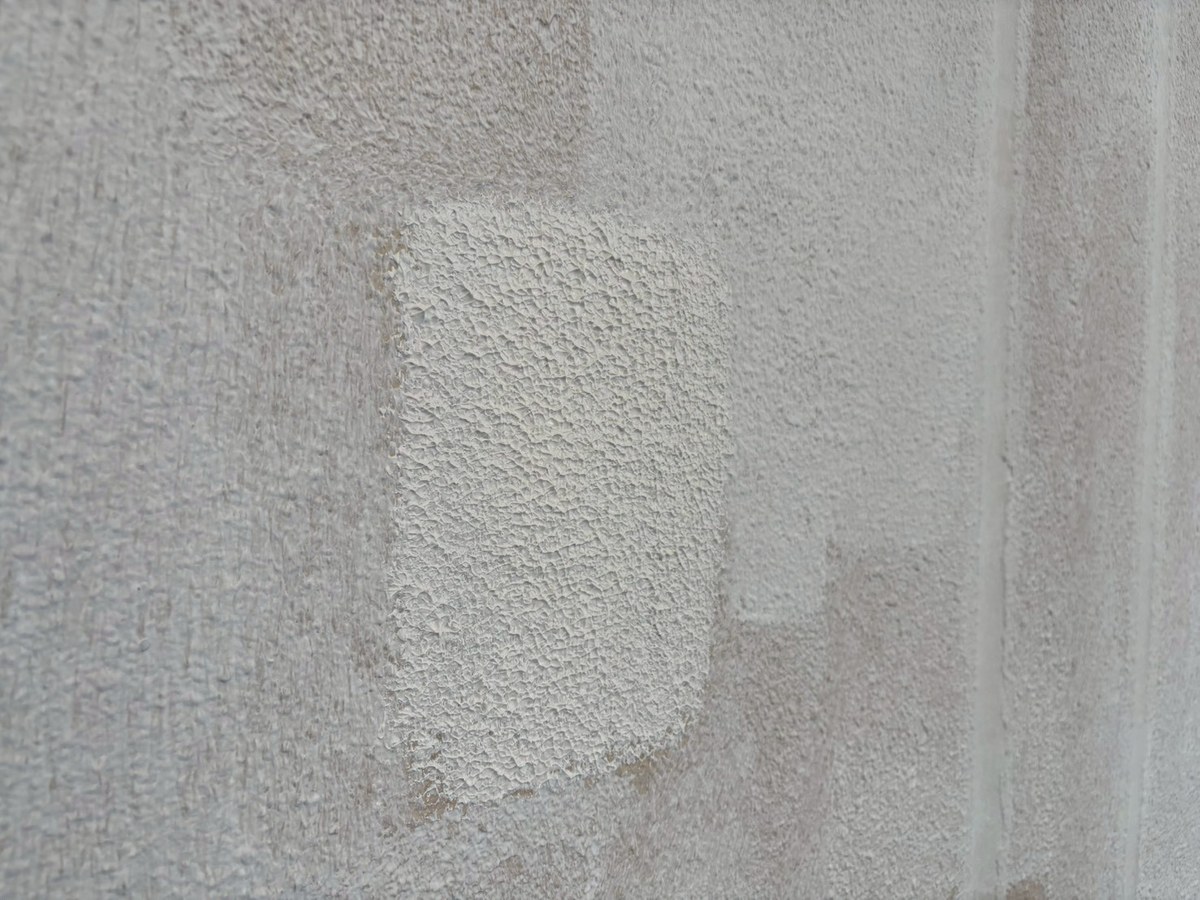

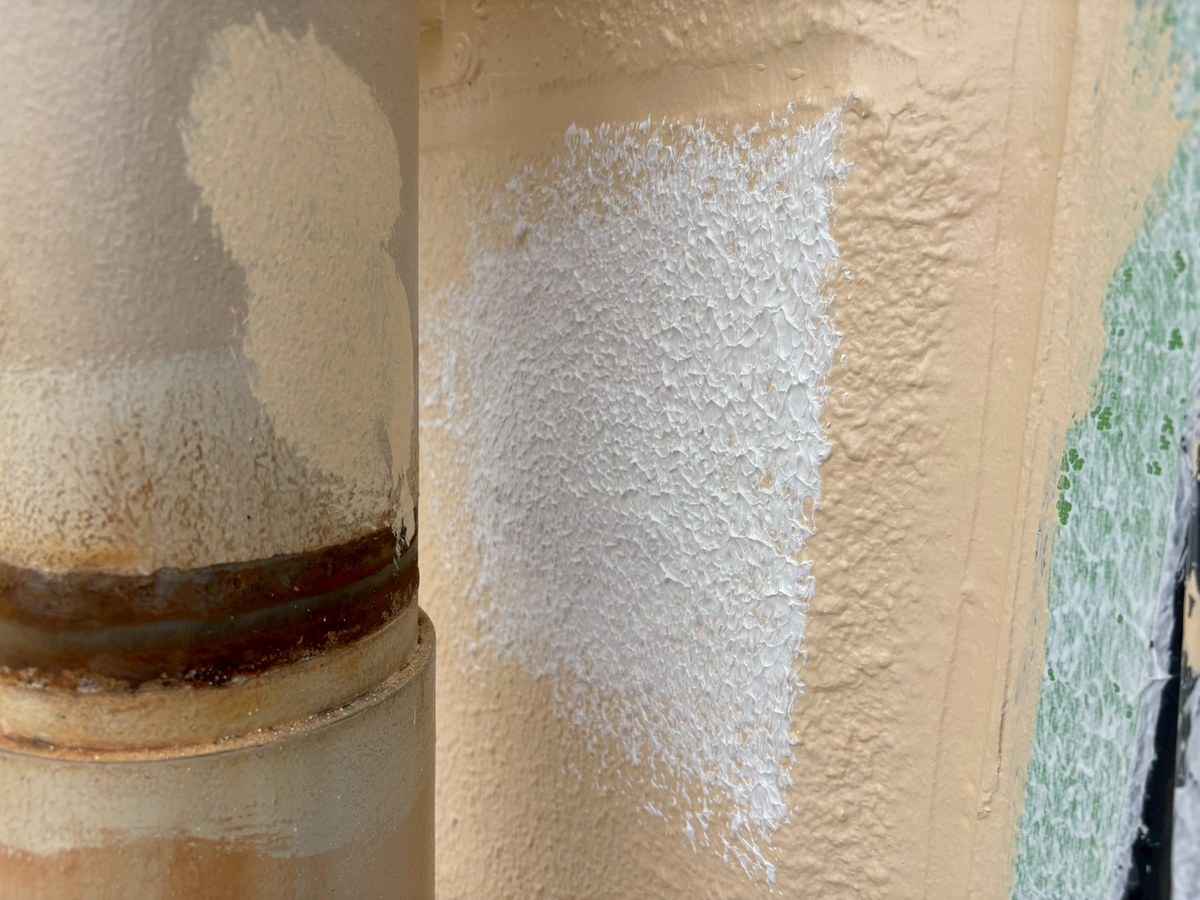

  • 外壁 / 下地の補修 / 肌合わせ完了肌合わせ完了
  • 外壁 / 下地の補修 / 肌合わせ完了肌合わせ完了
  • 外壁 / 下地の補修 / ひび割れのUカットひび割れのUカット

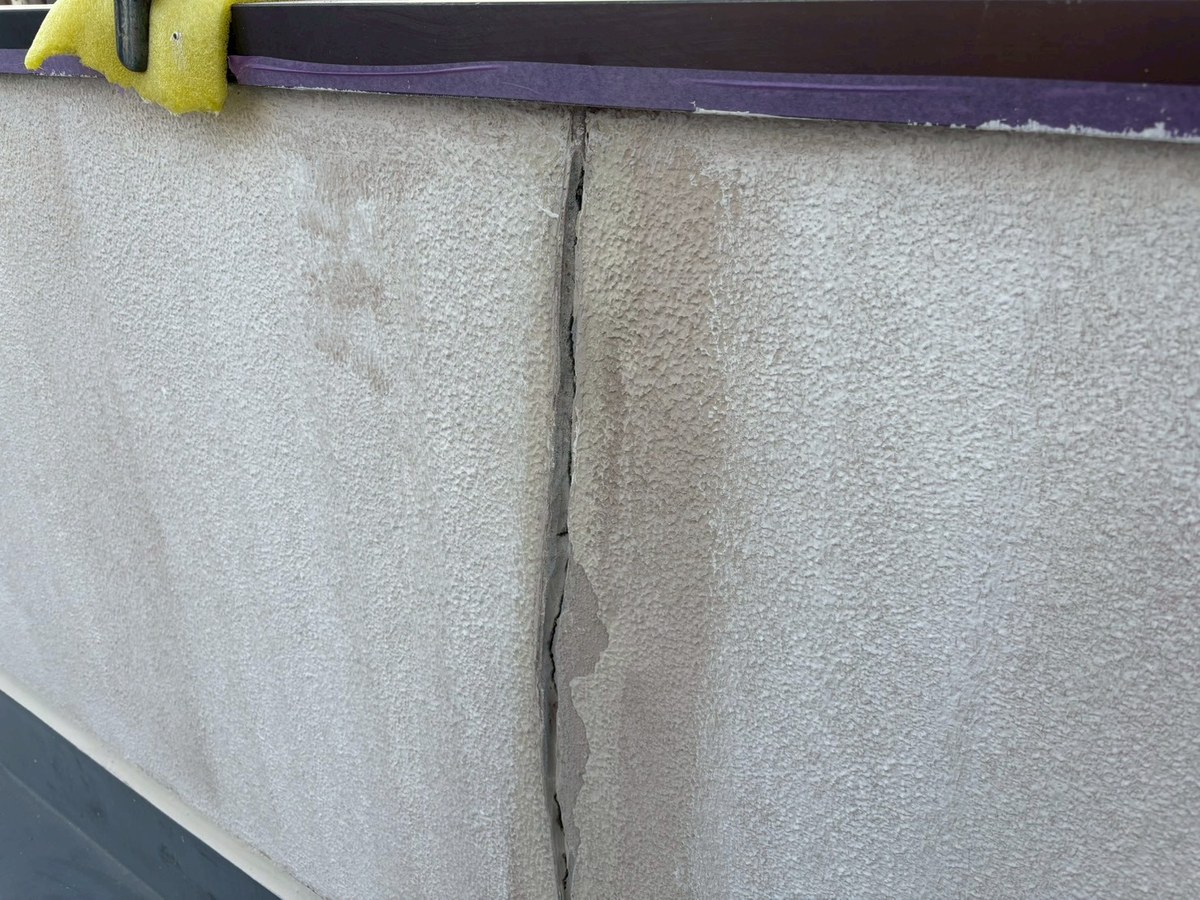

  • 外壁 / 下地の補修 / Uカット完了Uカット完了

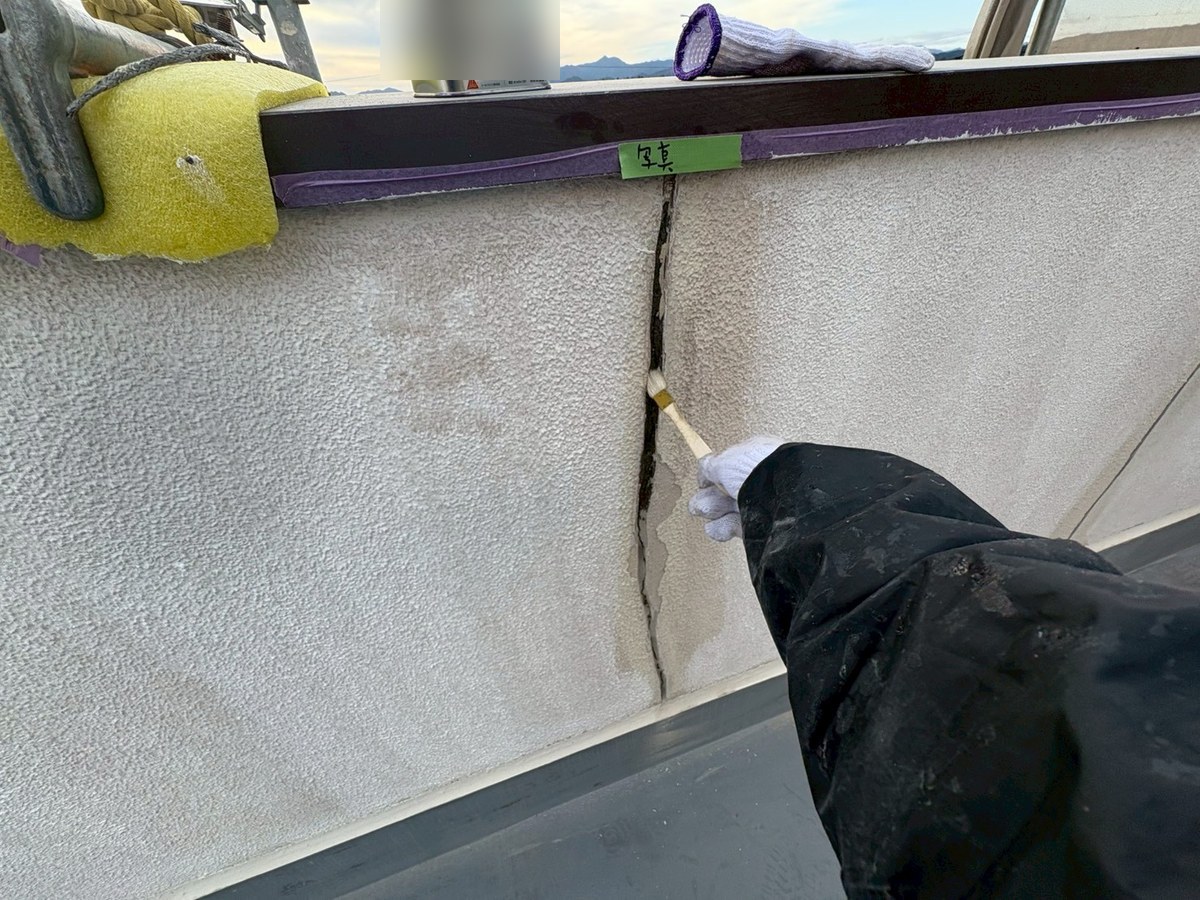

  • 外壁 / 下地の補修 / プライマー塗布プライマー塗布
  • 外壁 / 下地の補修 / コーキングコーキング

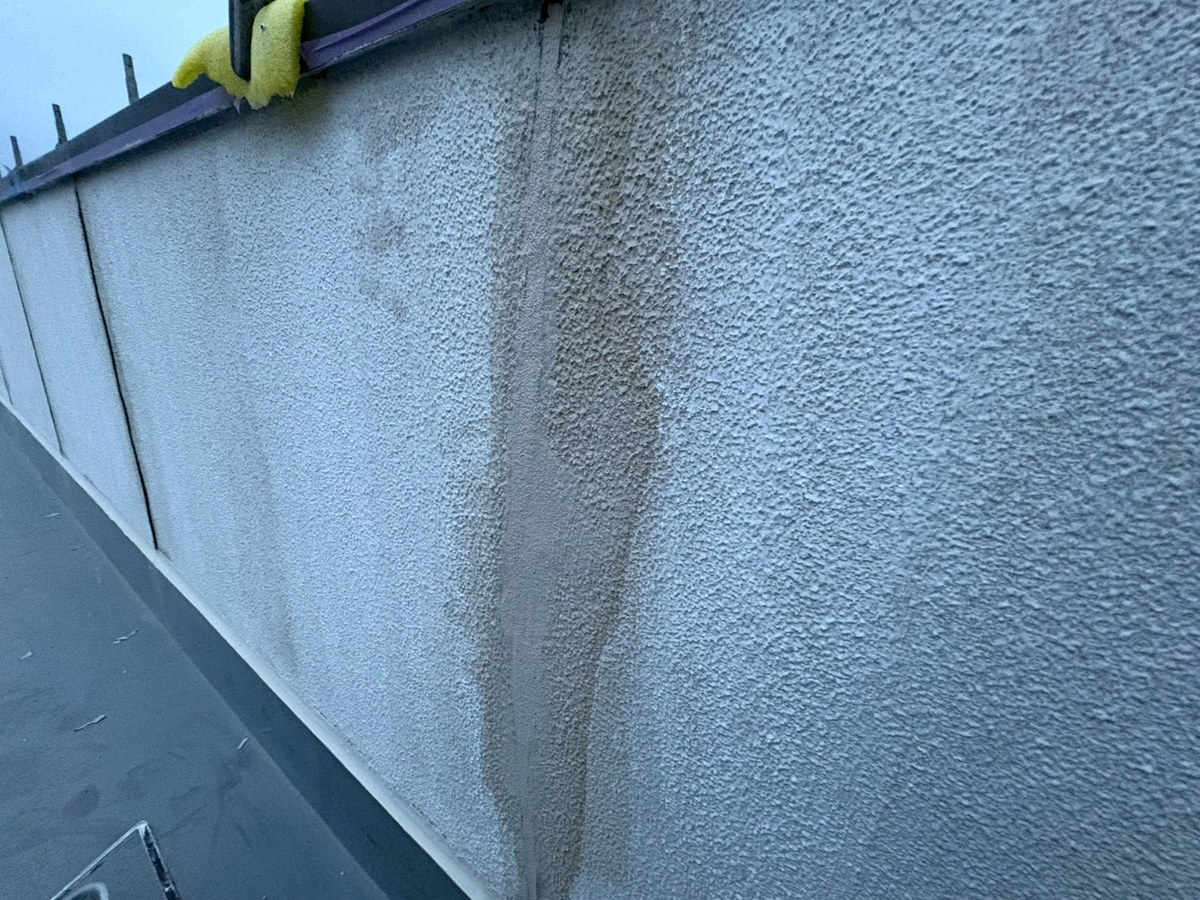

  • 外壁 / 下地の補修 / 肌合わせ肌合わせ
外壁 / 塗装(屋上の腰壁)肌合わせ・下塗り完了 → 中塗り → 上塗り(写真 3 枚)

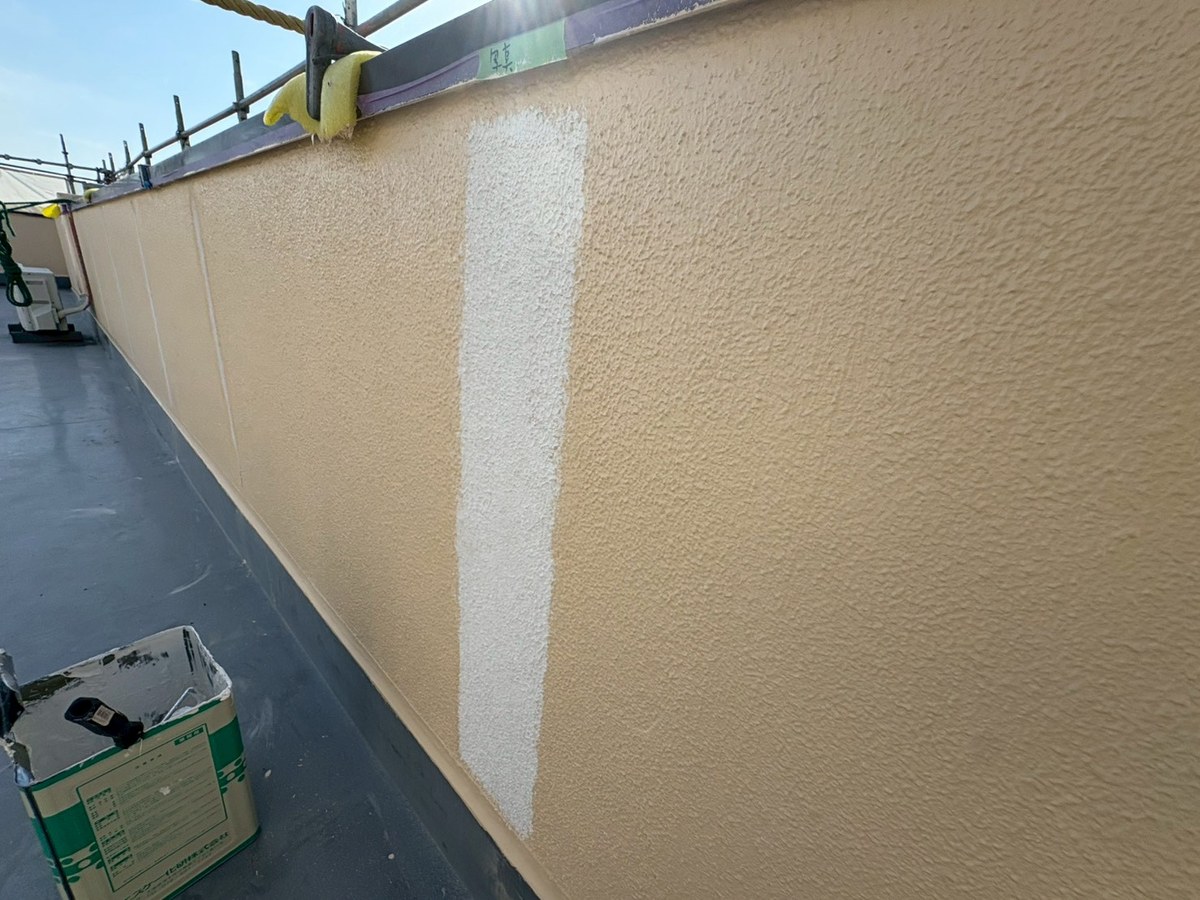

  • 外壁 / 塗装(屋上の腰壁) / 肌合わせ・下塗り完了肌合わせ・下塗り完了

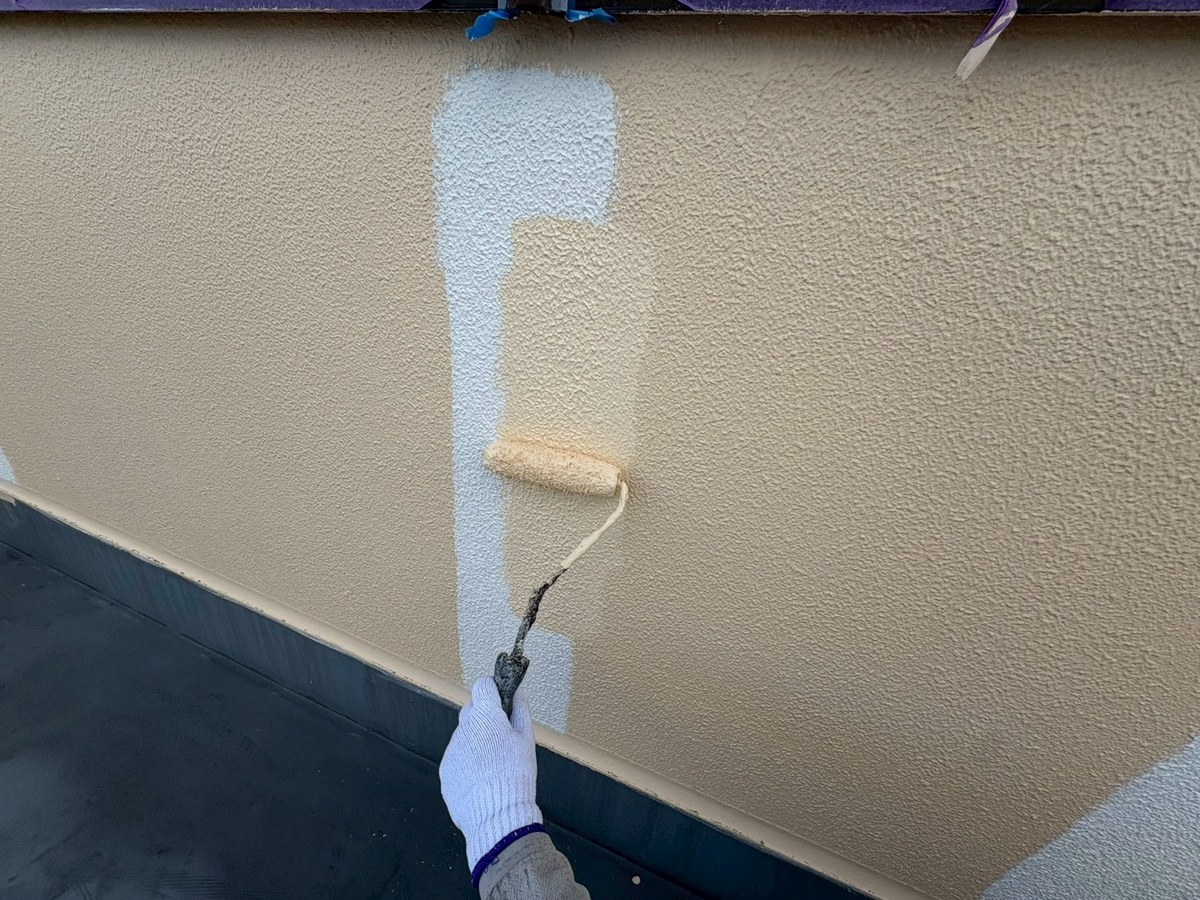

  • 外壁 / 塗装(屋上の腰壁) / 中塗り(アポリテックペイントファイン外壁用)中塗り(アポリテックペイントファイン外壁用)
  • 外壁 / 塗装(屋上の腰壁) / 上塗り(アポリテックペイントファイン外壁用)上塗り(アポリテックペイントファイン外壁用)
外壁 / 塗装下塗り → 中塗り → 上塗り(写真 3 枚)

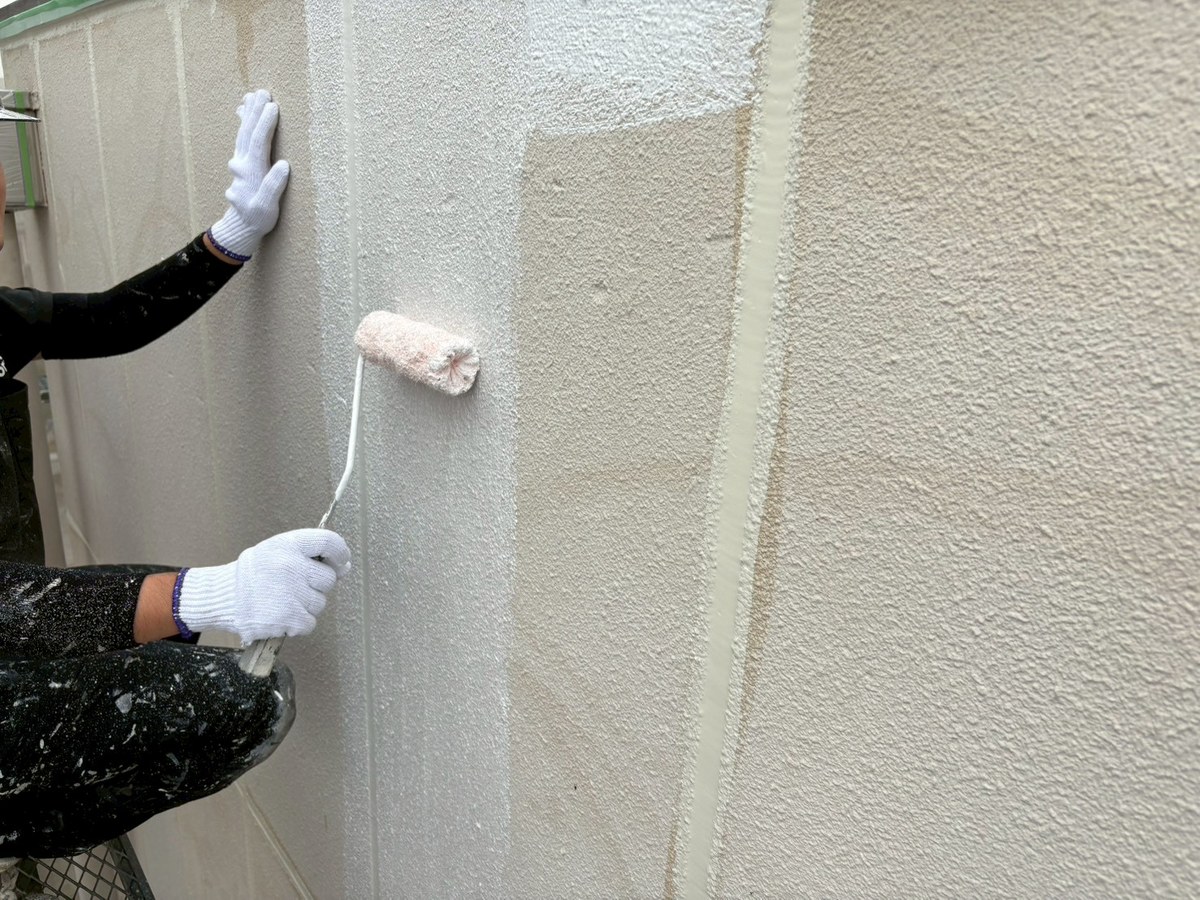

  • 外壁 / 塗装 / 下塗り(アンダーサーフDS)下塗り(アンダーサーフDS)

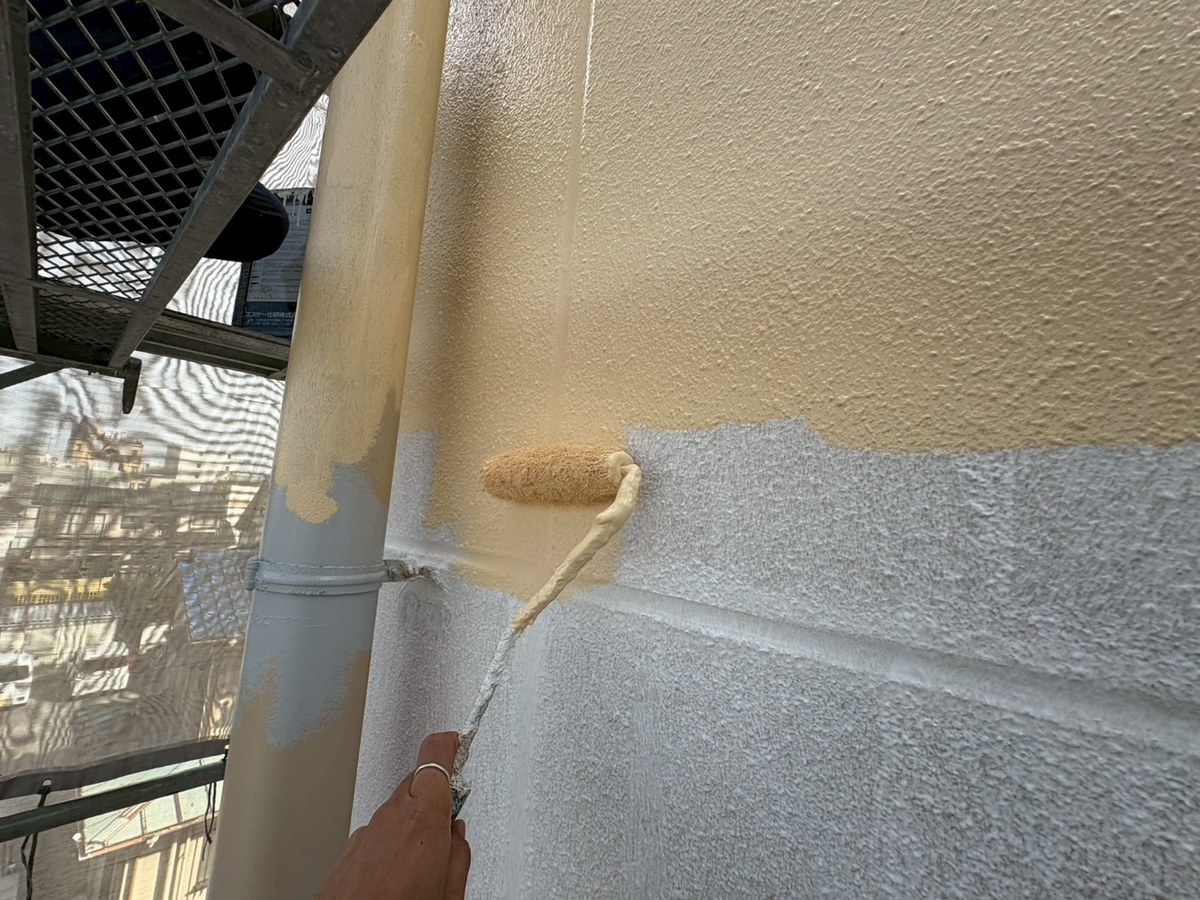

  • 外壁 / 塗装 / 中塗り(アポリテックペイントファイン外壁用)中塗り(アポリテックペイントファイン外壁用)

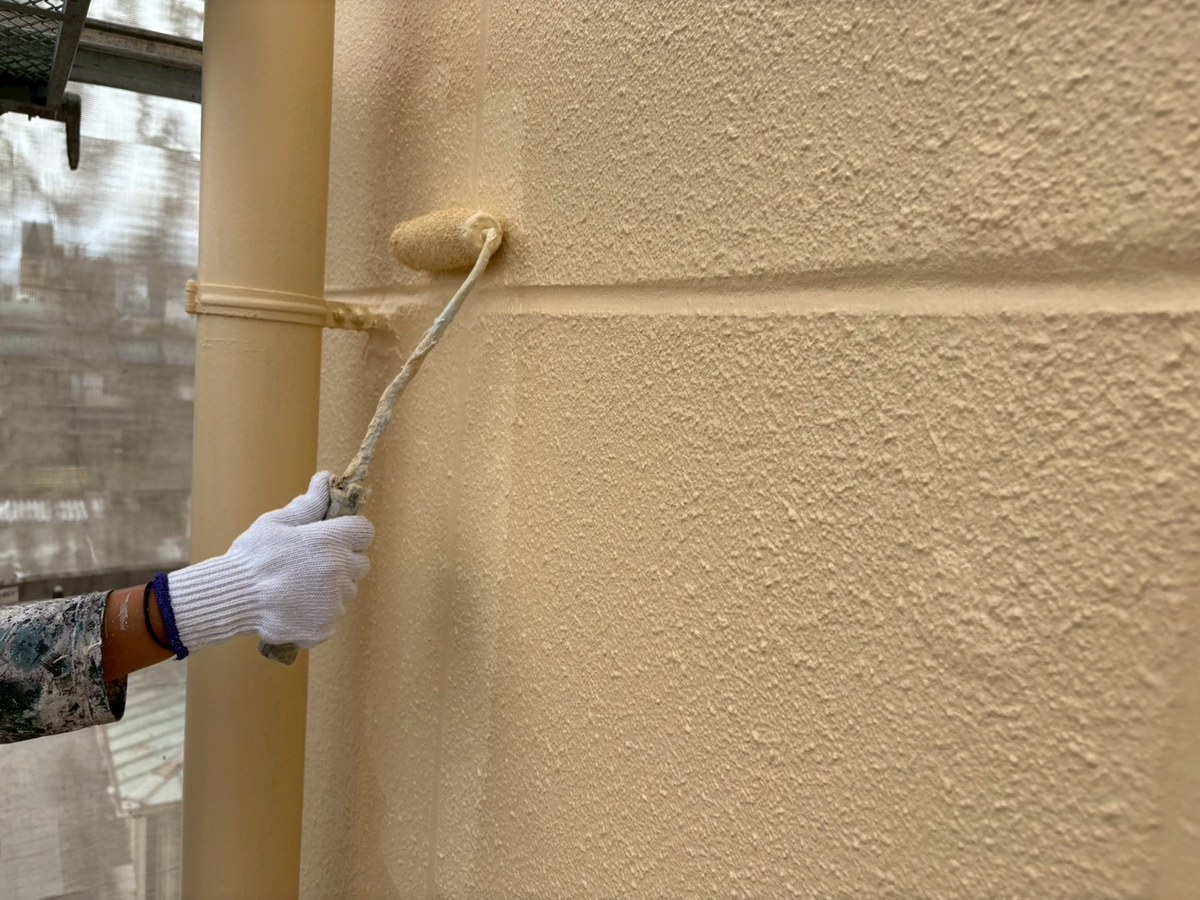

  • 外壁 / 塗装 / 上塗り(アポリテックペイントファイン外壁用)上塗り(アポリテックペイントファイン外壁用)
雨樋下塗り → 中塗り → 上塗り(写真 3 枚)

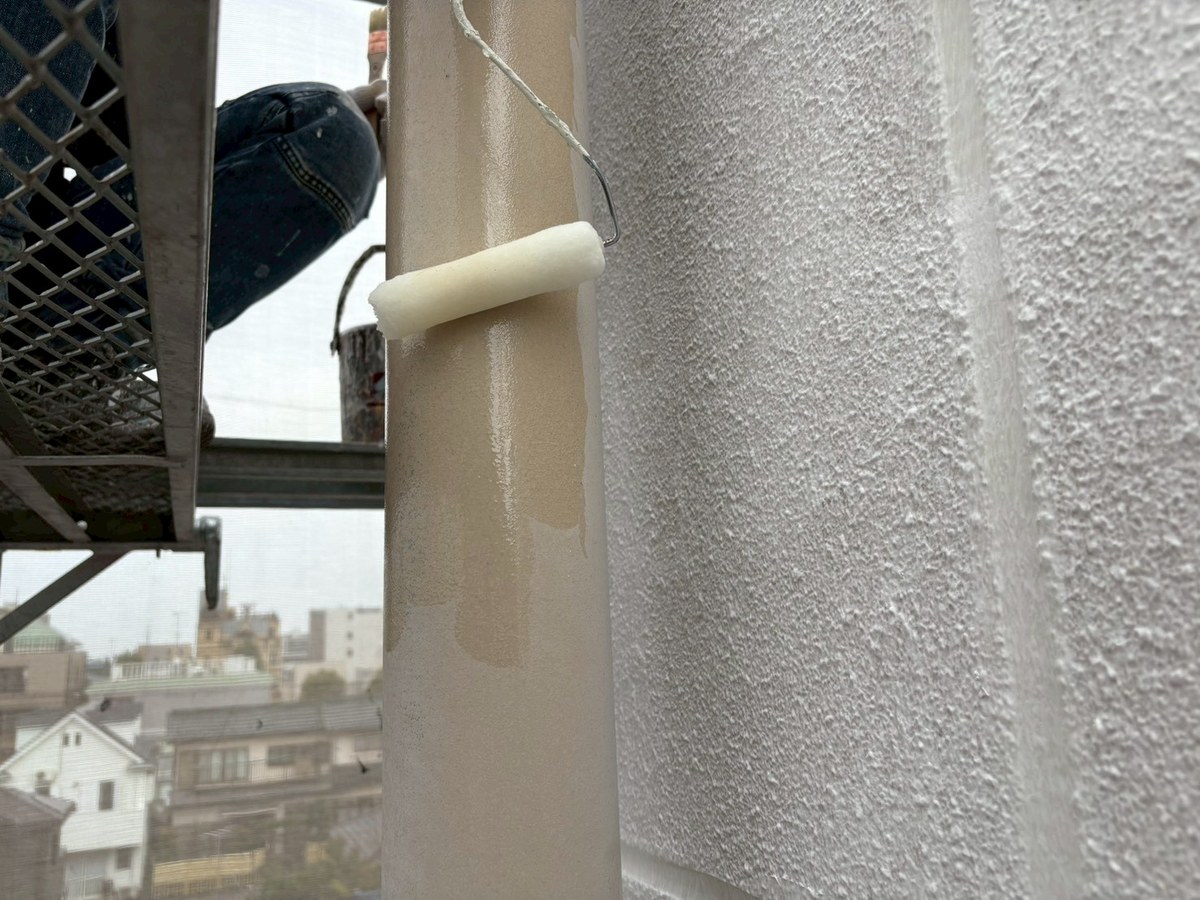

  • 雨樋 / 下塗り(マイルドシーラーEPO)下塗り(マイルドシーラーEPO)
  • 雨樋 / 中塗り(アポリテックペイントファイン外壁用)中塗り(アポリテックペイントファイン外壁用)

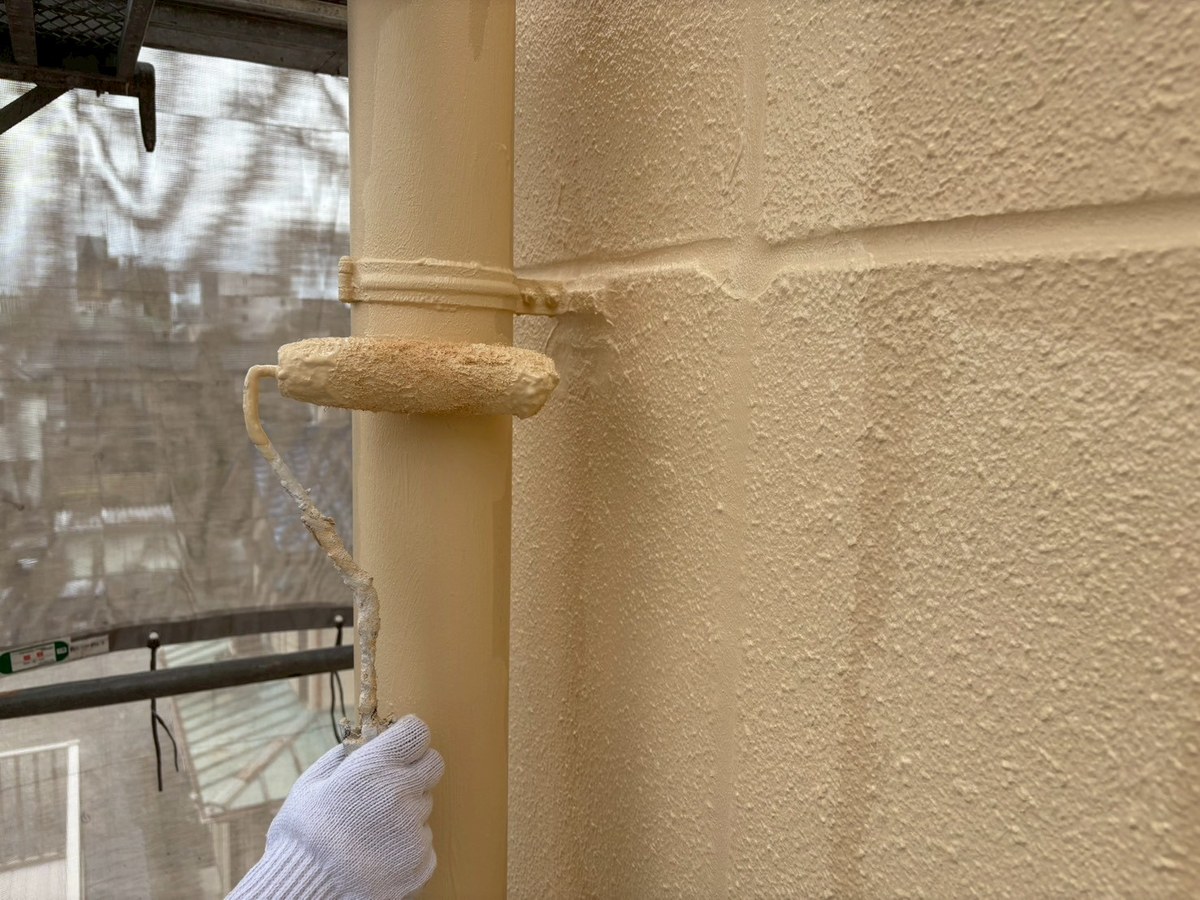

  • 雨樋 / 上塗り(アポリテックペイントファイン外壁用)上塗り(アポリテックペイントファイン外壁用)

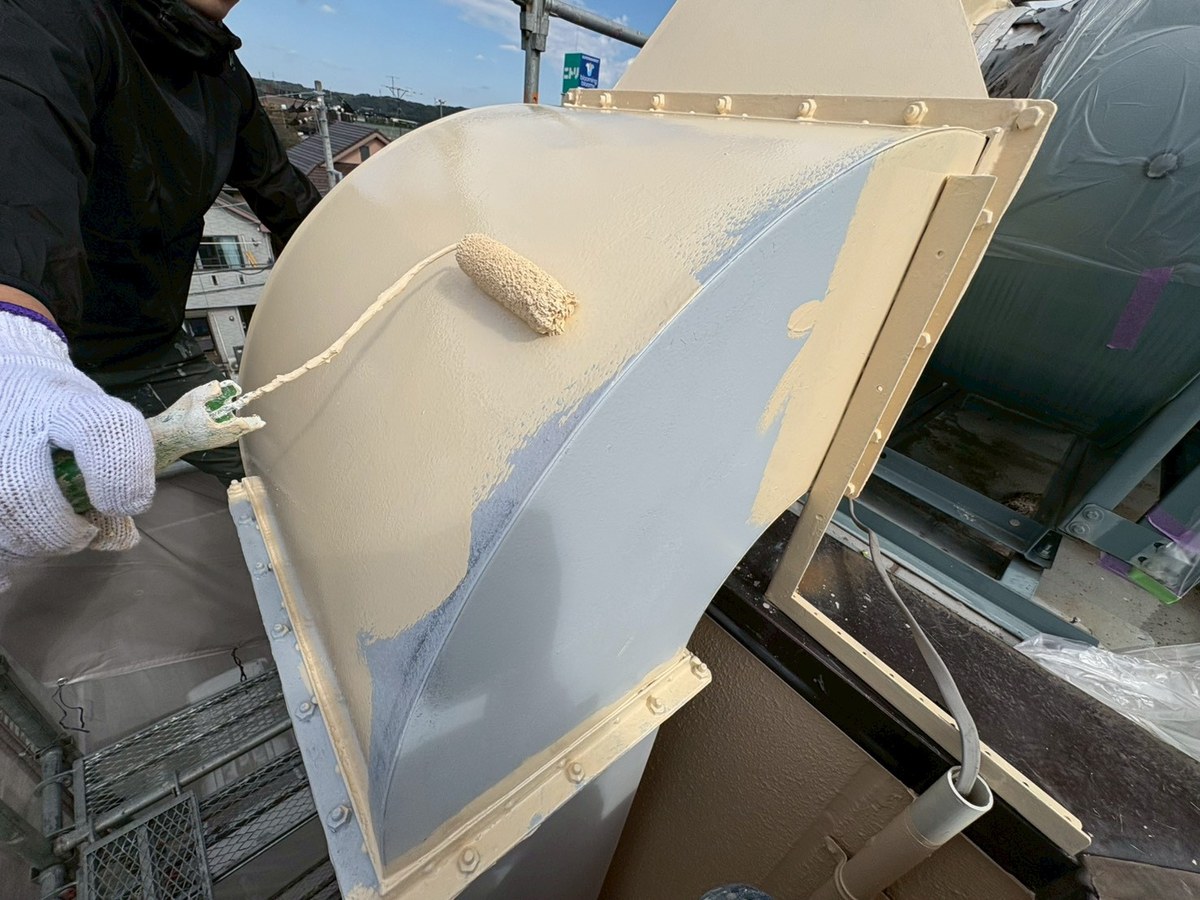

排気ダクト施工前 → ケレン・目荒らし → 錆止め → 中塗り → 上塗り(写真 5 枚)

  • 排気ダクト / 施工前施工前

  • 排気ダクト / ケレン・目荒らしケレン・目荒らし

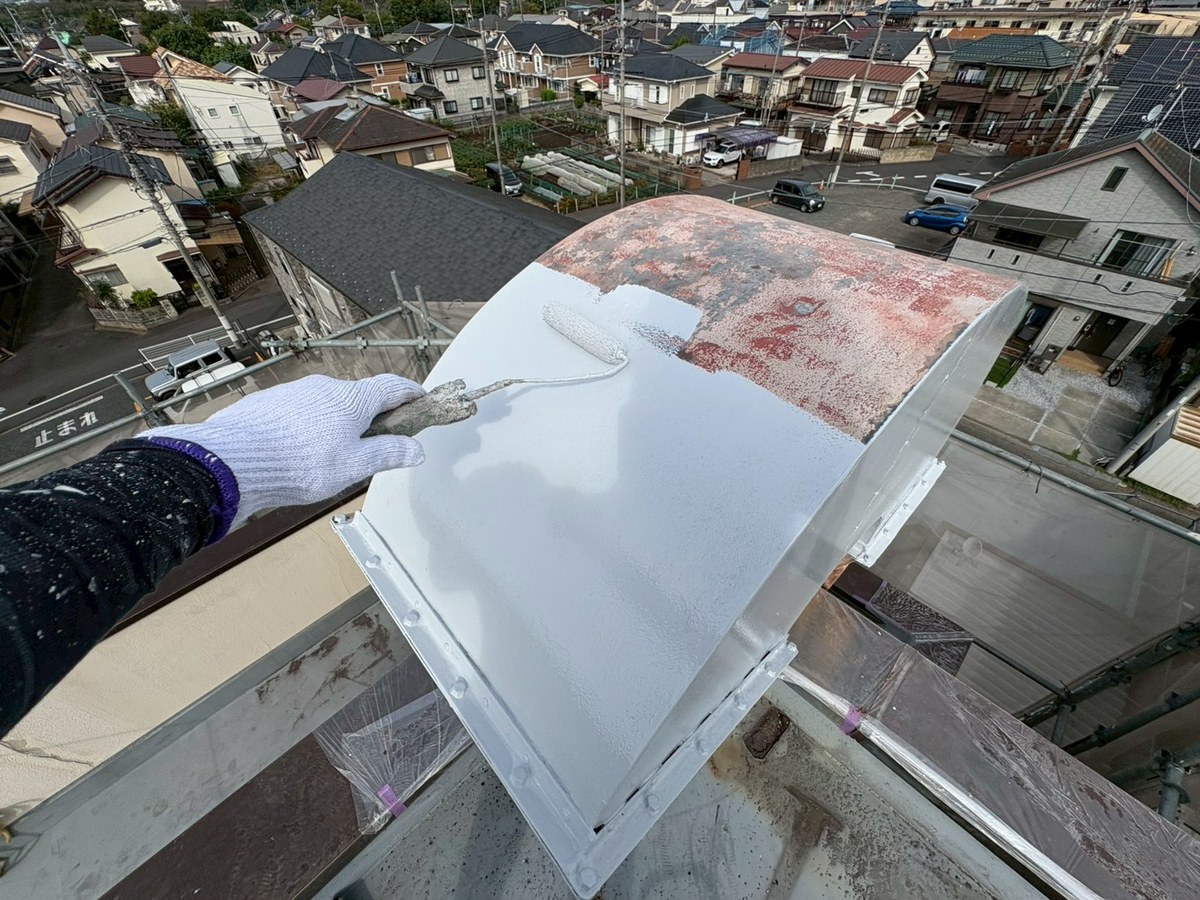

  • 排気ダクト / 錆止め(SKマイルドボーセイ)錆止め(SKマイルドボーセイ)
  • 排気ダクト / 中塗り(エスケープレミアム無機マイルド)中塗り(エスケープレミアム無機マイルド)
  • 排気ダクト / 上塗り(エスケープレミアム無機マイルド)上塗り(エスケープレミアム無機マイルド)
換気口カバー施工前 → 目荒らし → 錆止め → 中塗り → 上塗り(写真 5 枚)

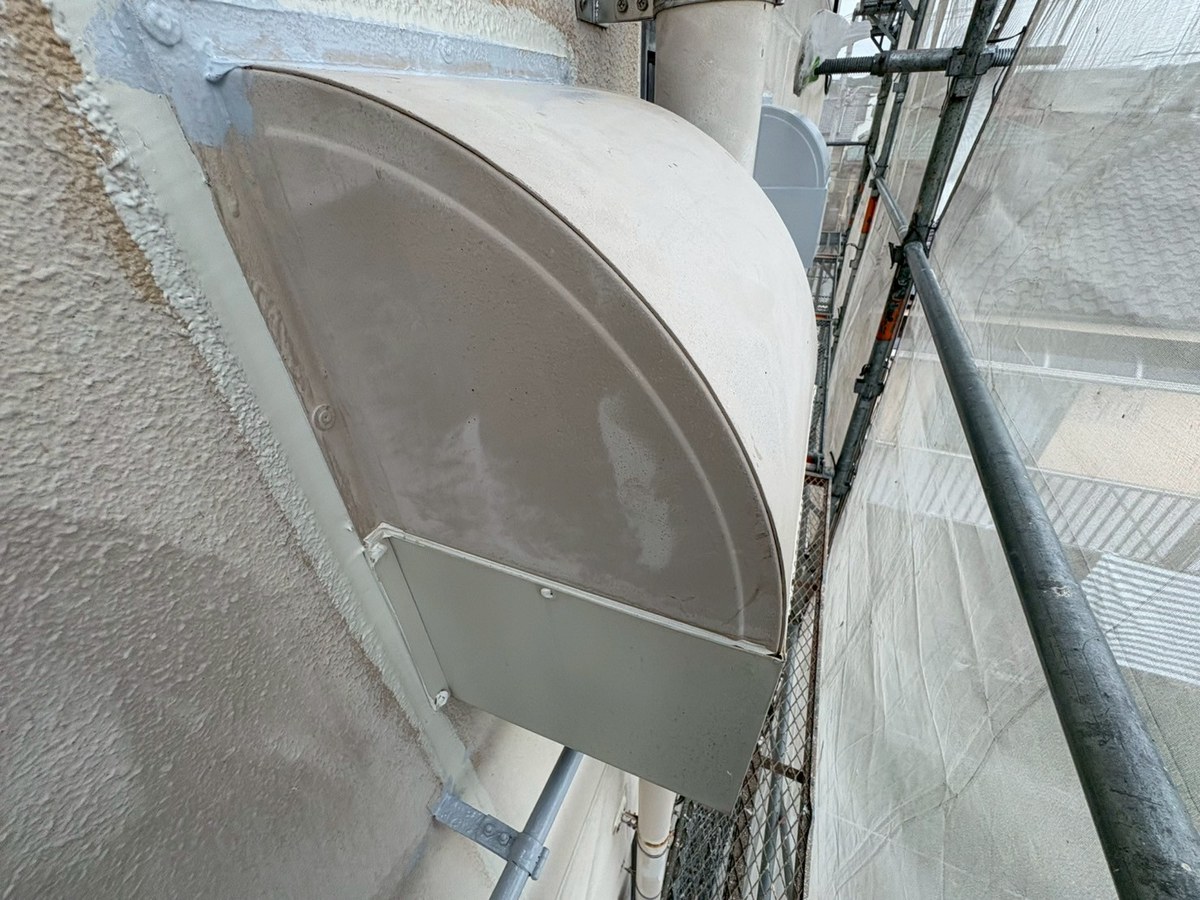

  • 換気口カバー / 施工前施工前

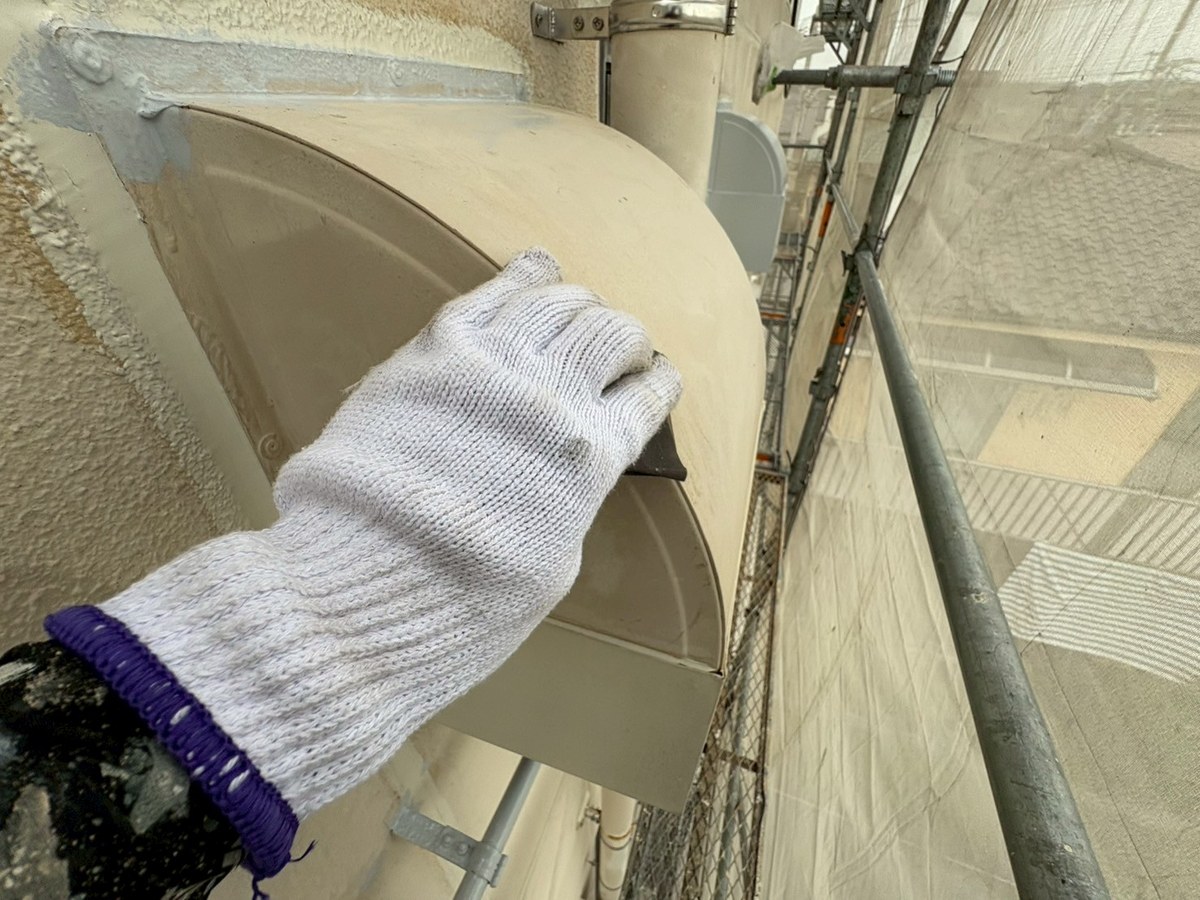

  • 換気口カバー / 目荒らし目荒らし

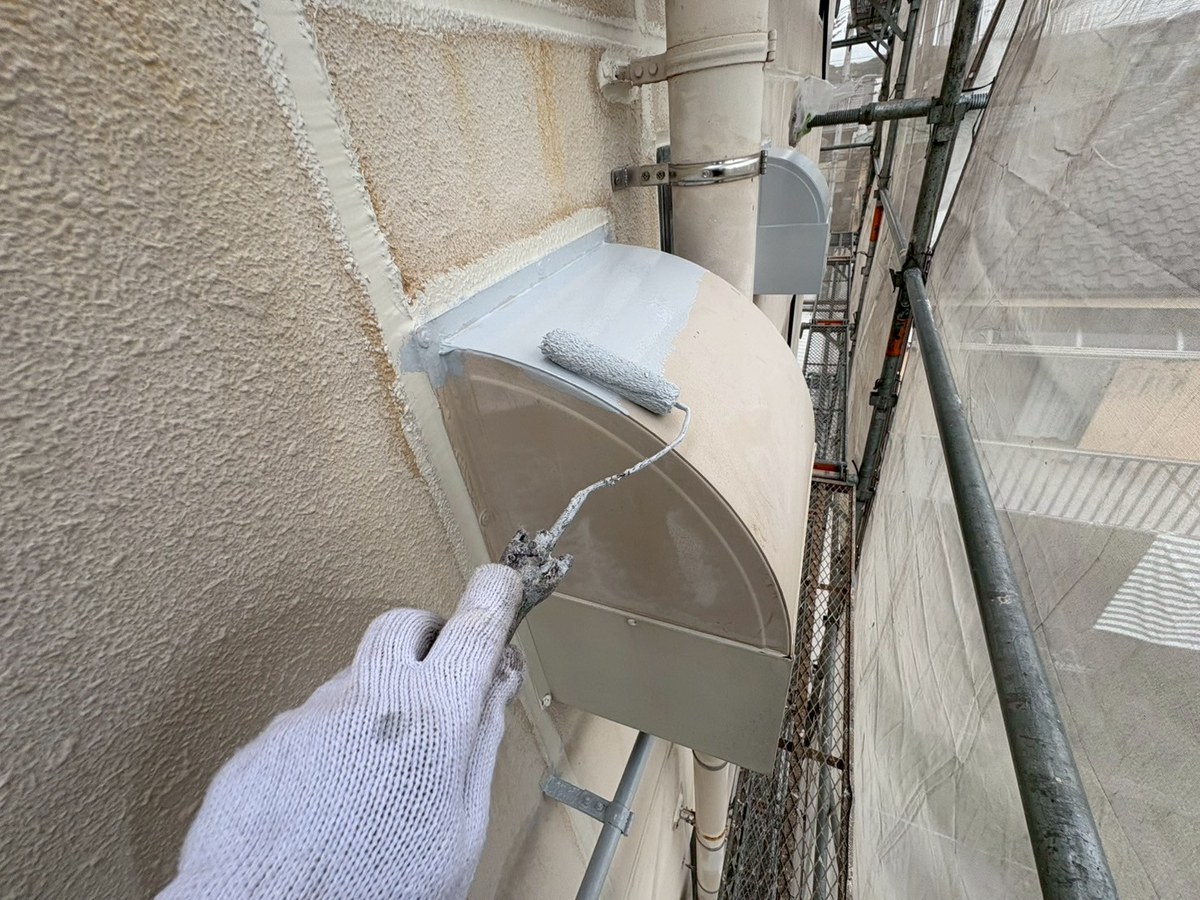

  • 換気口カバー / 錆止め(SKマイルドボーセイ)錆止め(SKマイルドボーセイ)
  • 換気口カバー / 中塗り中塗り

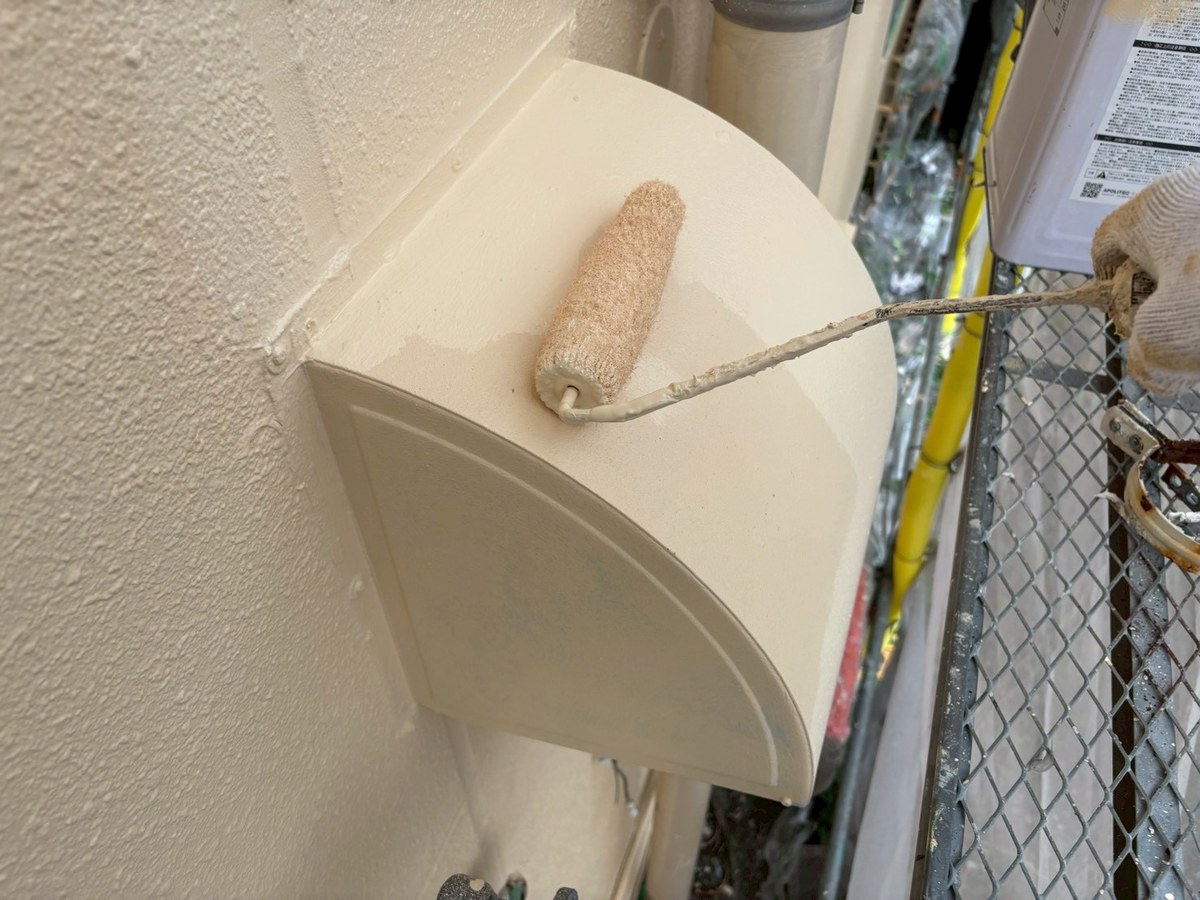

  • 換気口カバー / 上塗り上塗り

1階軒天井中塗り → 上塗り(写真 2 枚)
  • 1階軒天井 / 中塗り(水性ケンエース)中塗り(水性ケンエース)
  • 1階軒天井 / 上塗り(水性ケンエース)上塗り(水性ケンエース)
タイル面 / 洗浄と補修洗浄 → 酸洗い → 洗浄完了 → 割れ 補修前 → 補修材の注入 → 注入完了 → 注入完了 → 調色してタッチアップ(写真 8 枚)

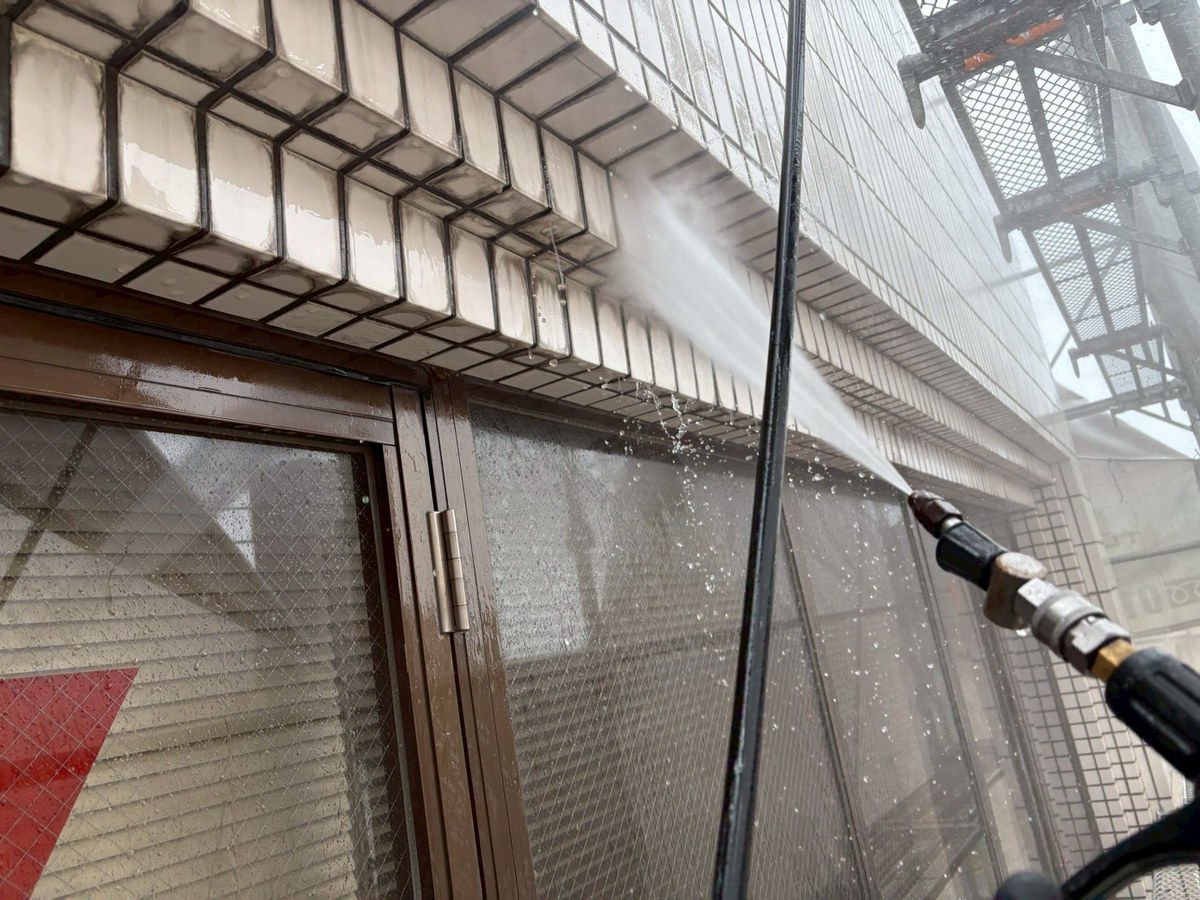

  • タイル面 / 洗浄と補修 / 洗浄洗浄
  • タイル面 / 洗浄と補修 / 酸洗い酸洗い

  • タイル面 / 洗浄と補修 / 洗浄完了洗浄完了
  • タイル面 / 洗浄と補修 / 割れ 補修前割れ 補修前
  • タイル面 / 洗浄と補修 / 補修材の注入補修材の注入

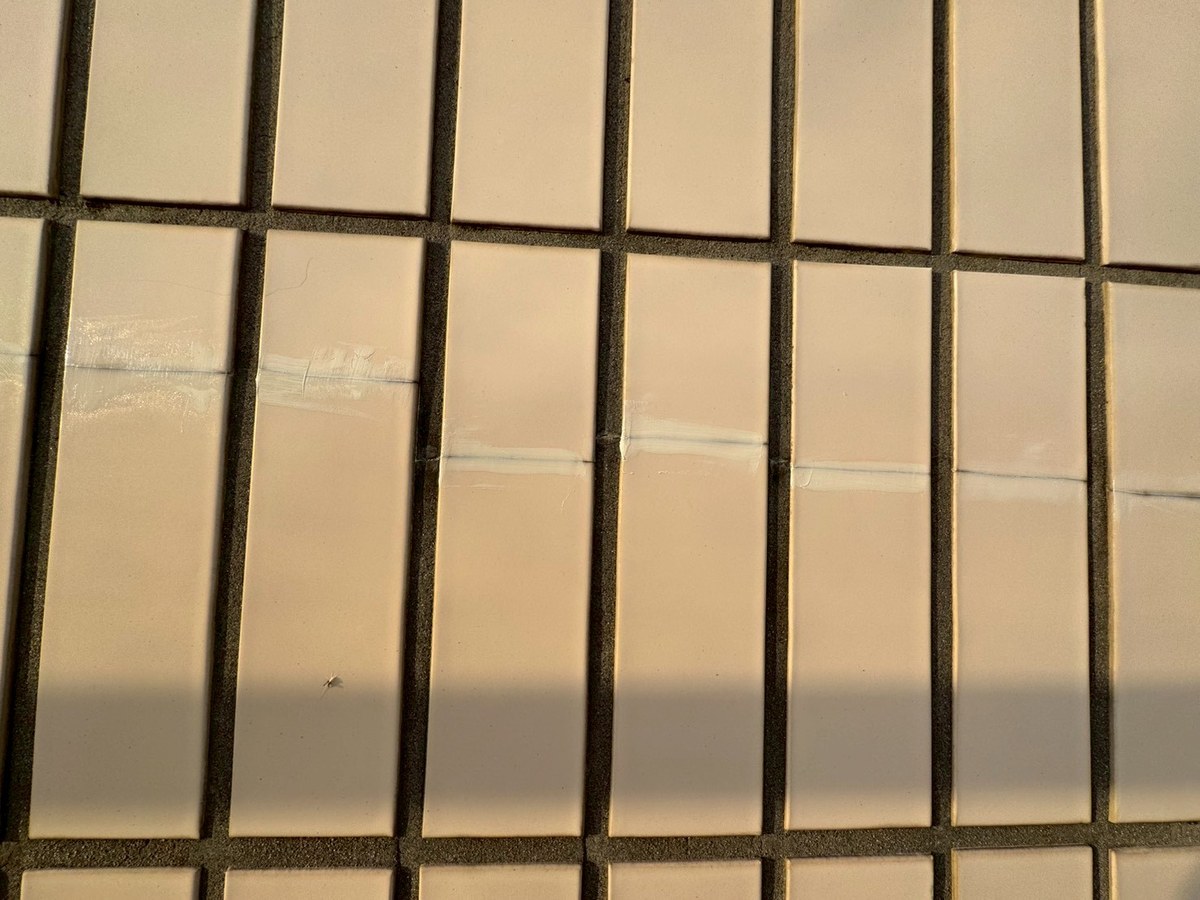

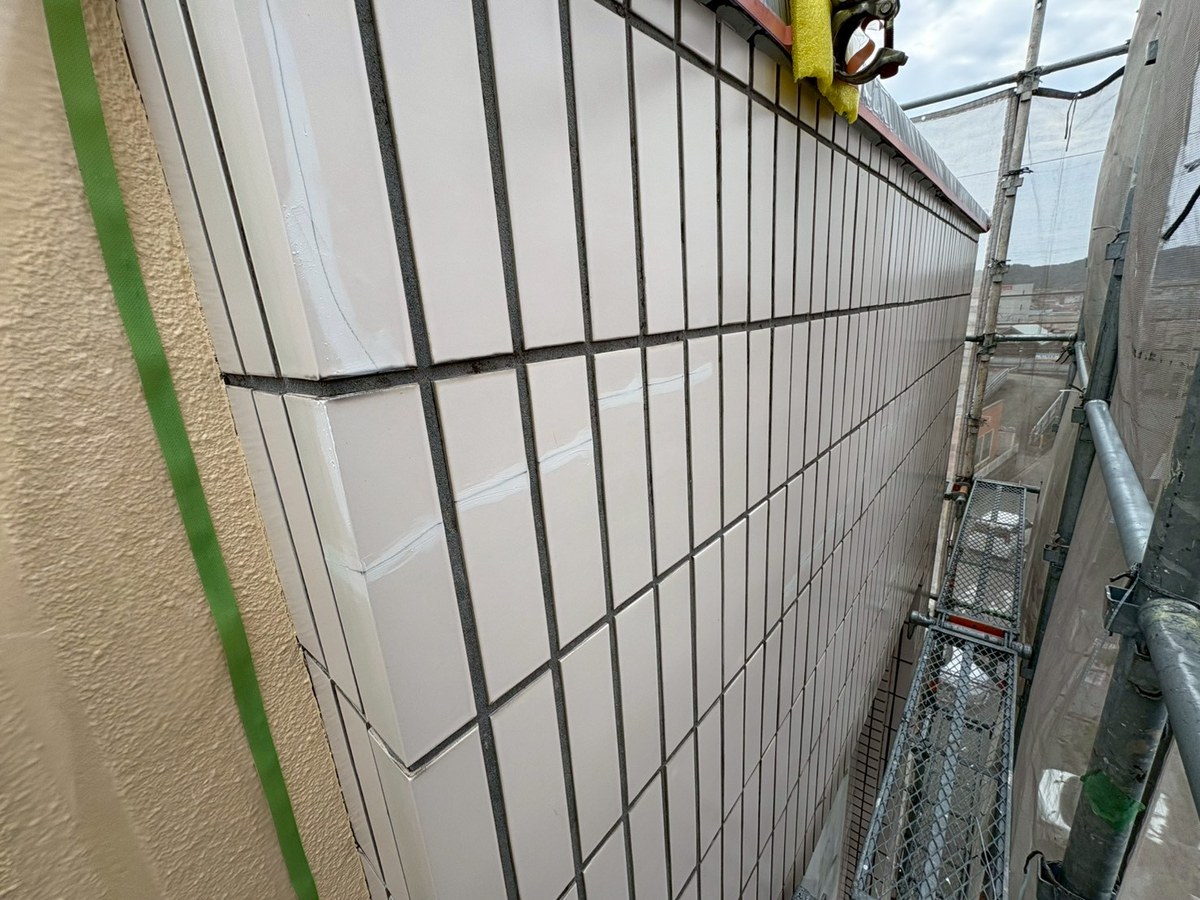

  • タイル面 / 洗浄と補修 / 注入完了注入完了
  • タイル面 / 洗浄と補修 / 注入完了注入完了

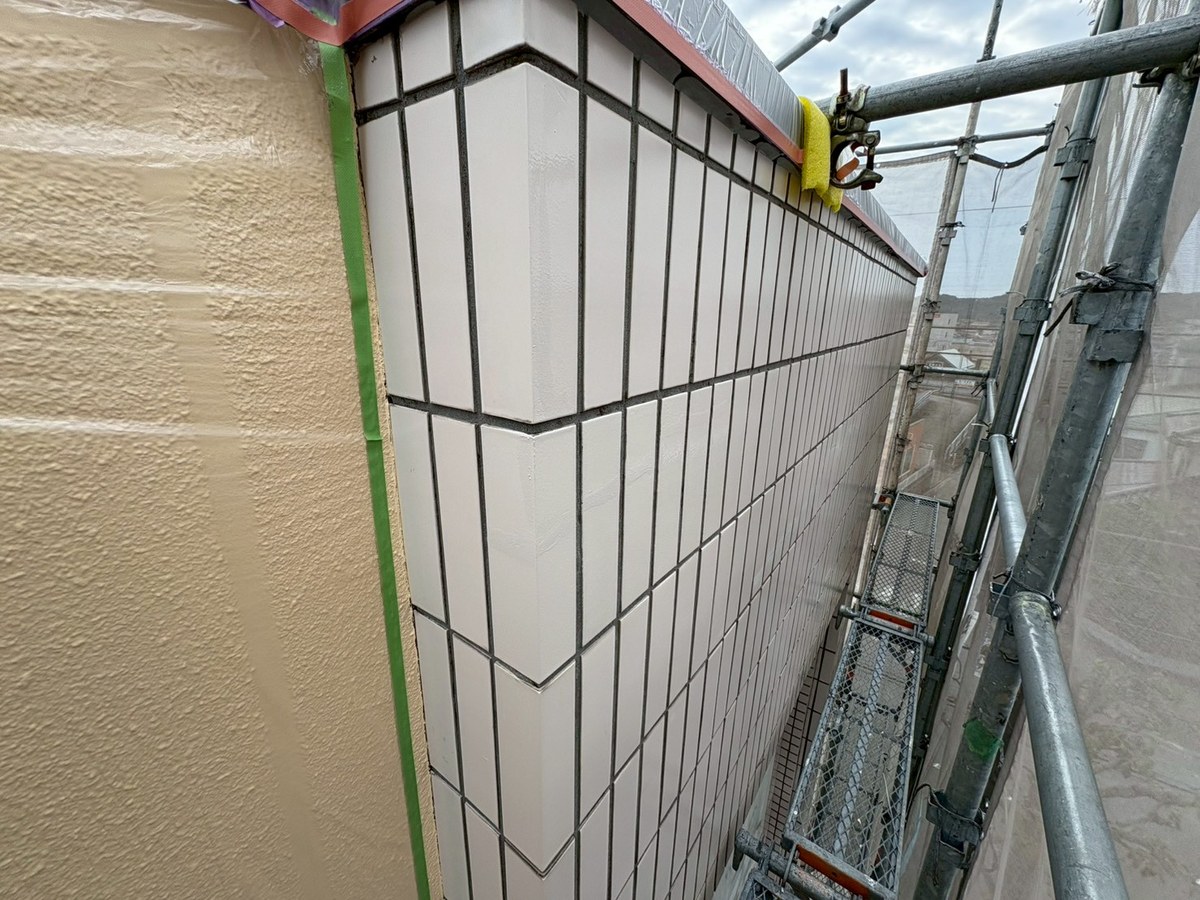

  • タイル面 / 洗浄と補修 / 調色してタッチアップ調色してタッチアップ

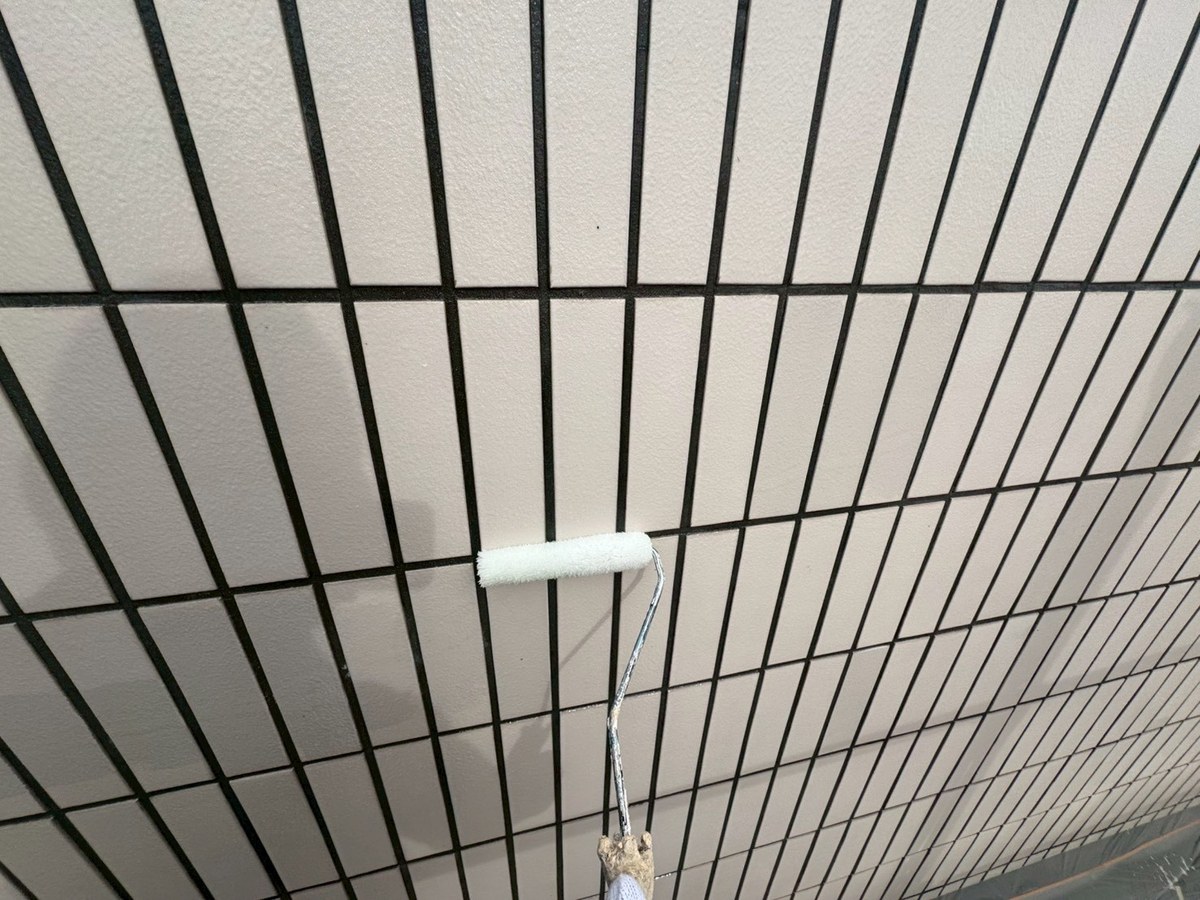

タイル面 / 防水材施工前 → 下塗り → 中塗り 1回目 → 中塗り 2回目 → 上塗り 1回目 → 上塗り 2回目(写真 6 枚)

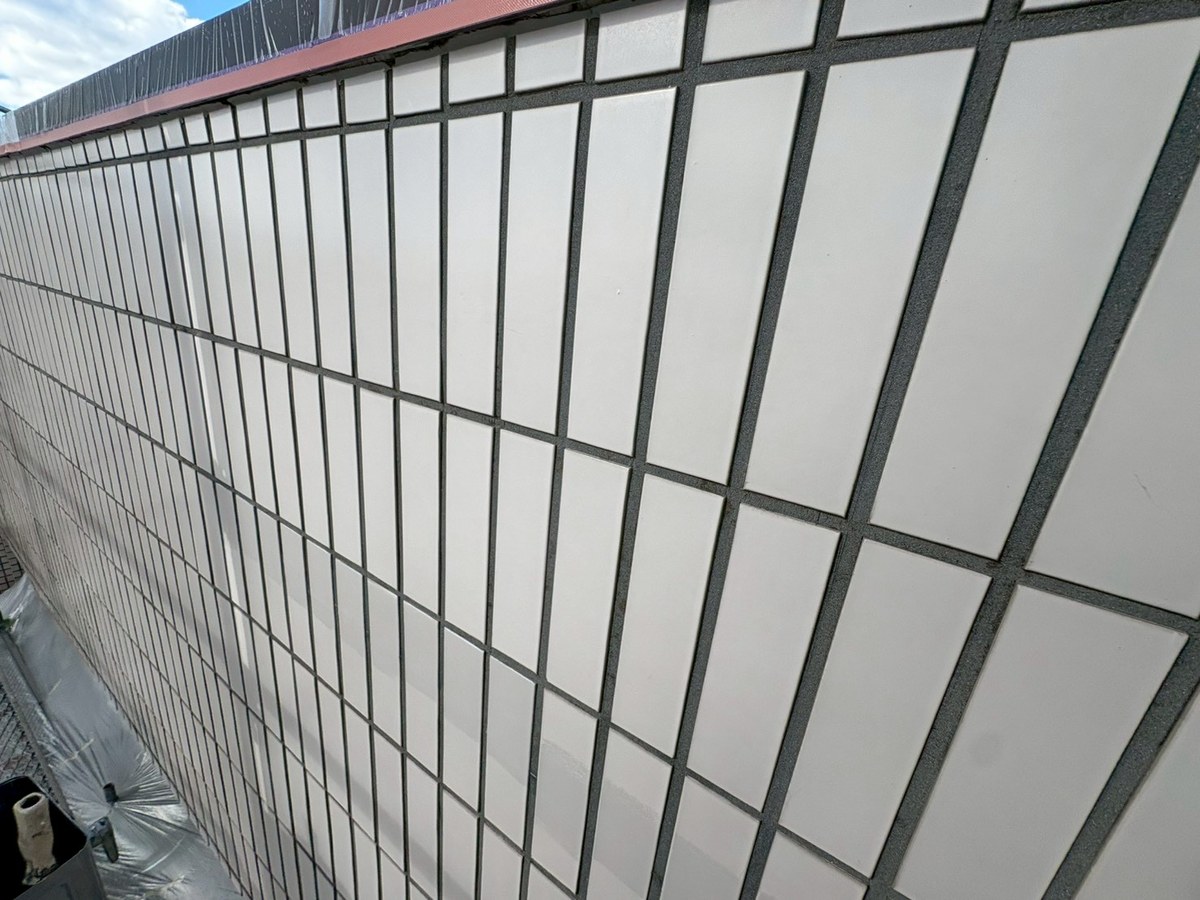

  • タイル面 / 防水材 / 施工前施工前
  • タイル面 / 防水材 / 下塗り(セブンSシーラー)下塗り(セブンSシーラー)

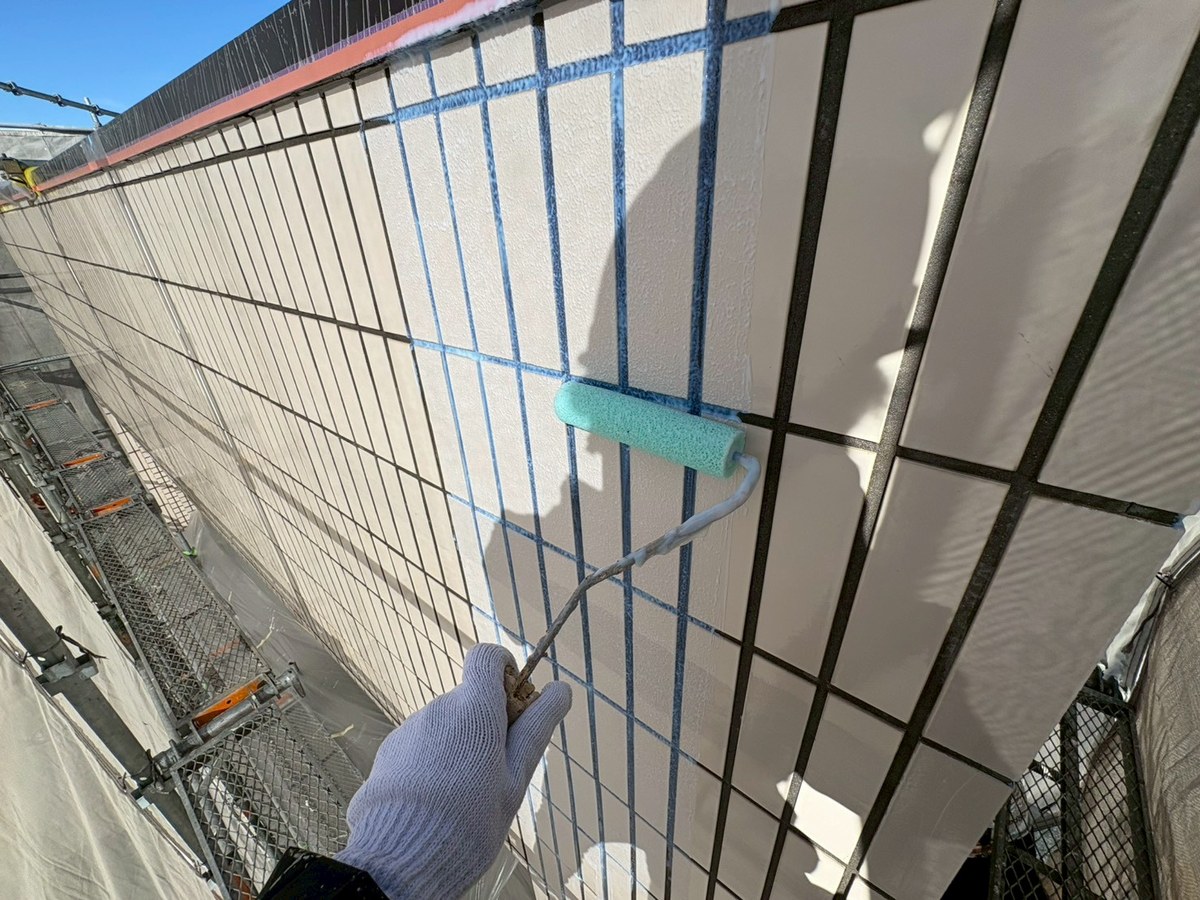

  • タイル面 / 防水材 / 中塗り 1回目(セブンS)中塗り 1回目(セブンS)

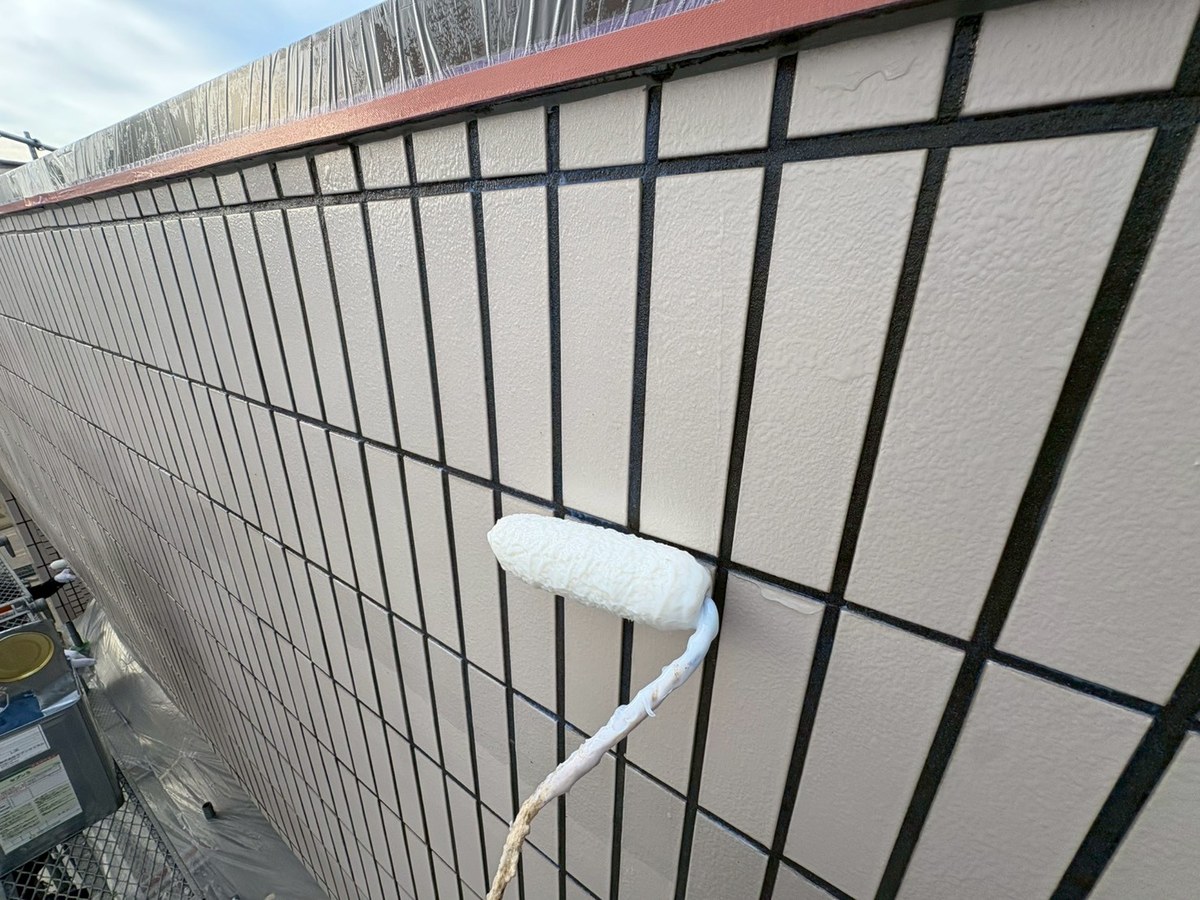

  • タイル面 / 防水材 / 中塗り 2回目(セブンS)中塗り 2回目(セブンS)
  • タイル面 / 防水材 / 上塗り 1回目(セブンSトップM#30)上塗り 1回目(セブンSトップM#30)
  • タイル面 / 防水材 / 上塗り 2回目(セブンSトップM#30)上塗り 2回目(セブンSトップM#30)
屋上の鉄部ケレン・目荒らし → 中塗り → 上塗り(写真 3 枚)

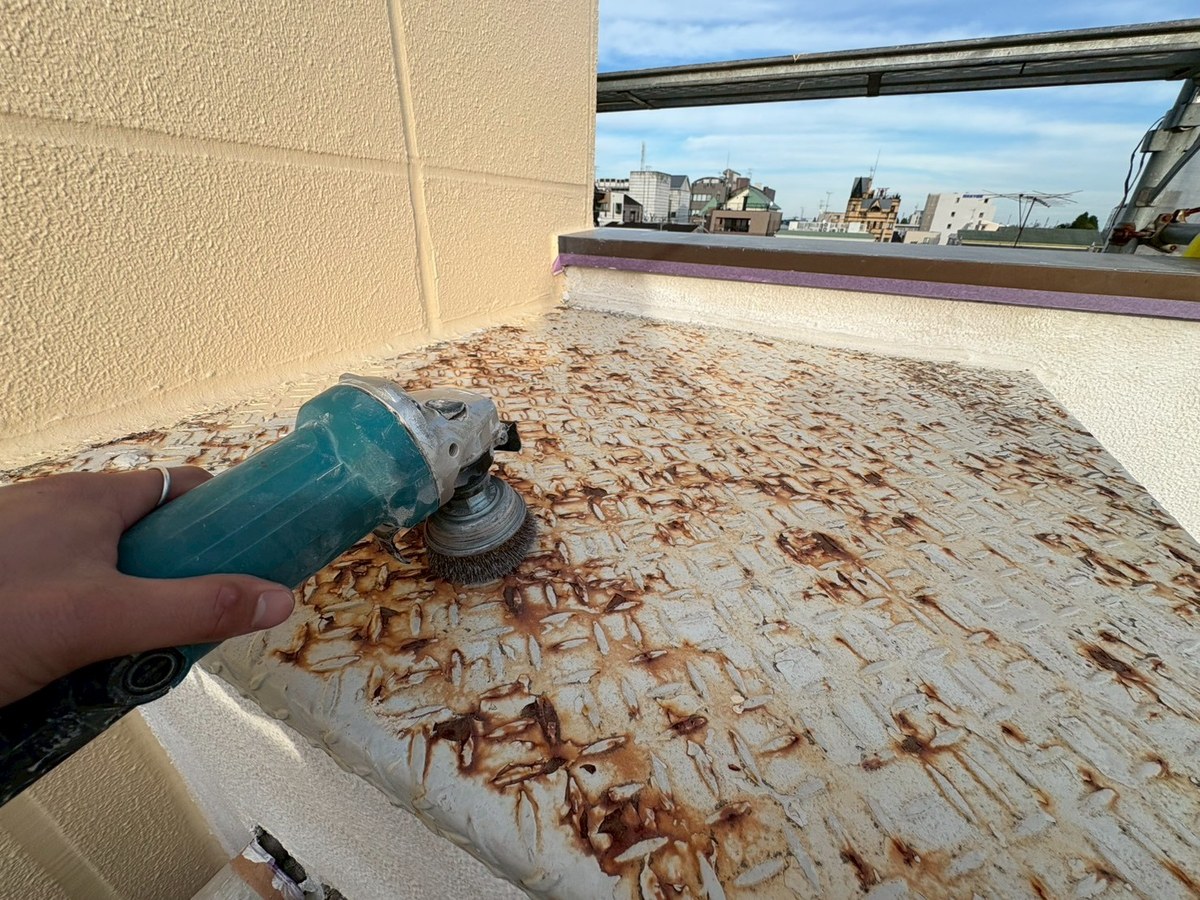

  • 屋上の鉄部 / ケレン・目荒らしケレン・目荒らし

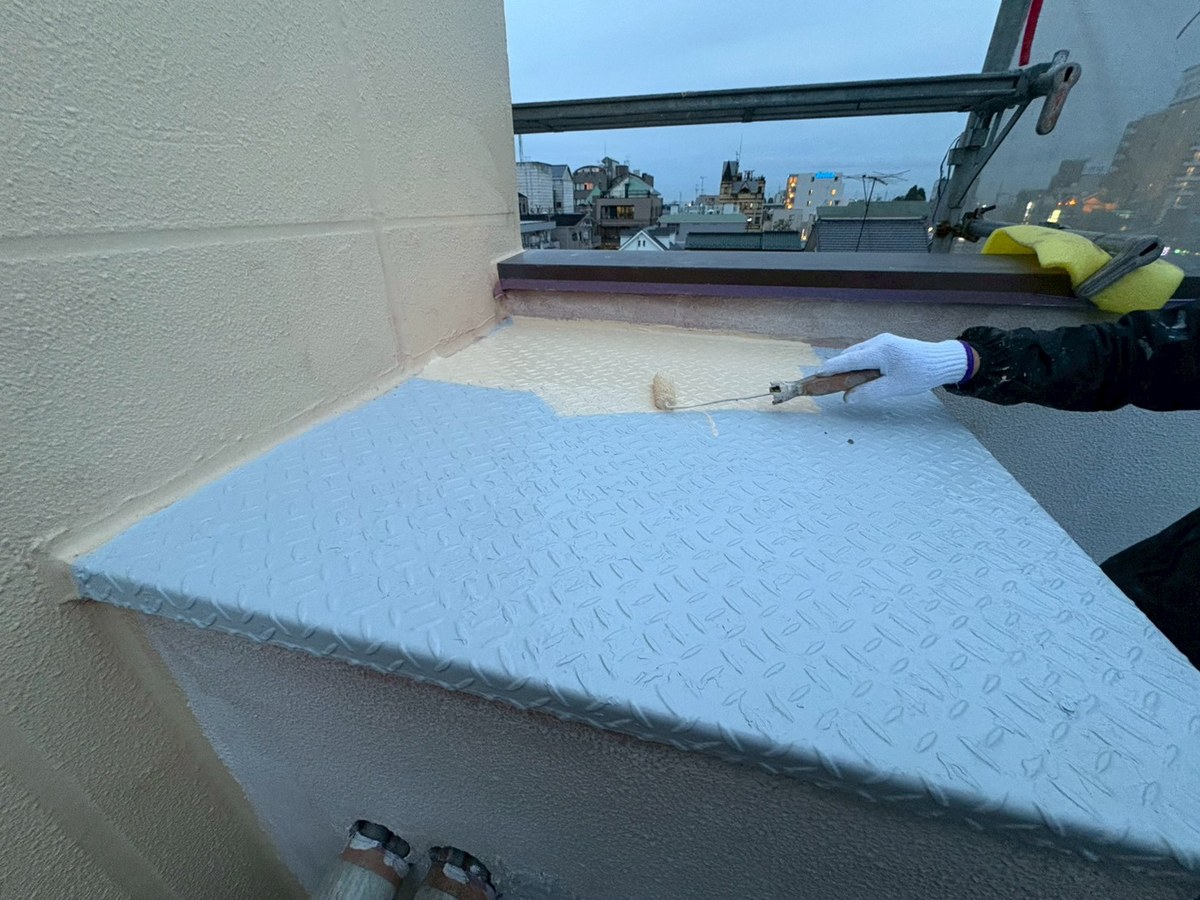

  • 屋上の鉄部 / 中塗り(エスケープレミアム無機マイルド)中塗り(エスケープレミアム無機マイルド)

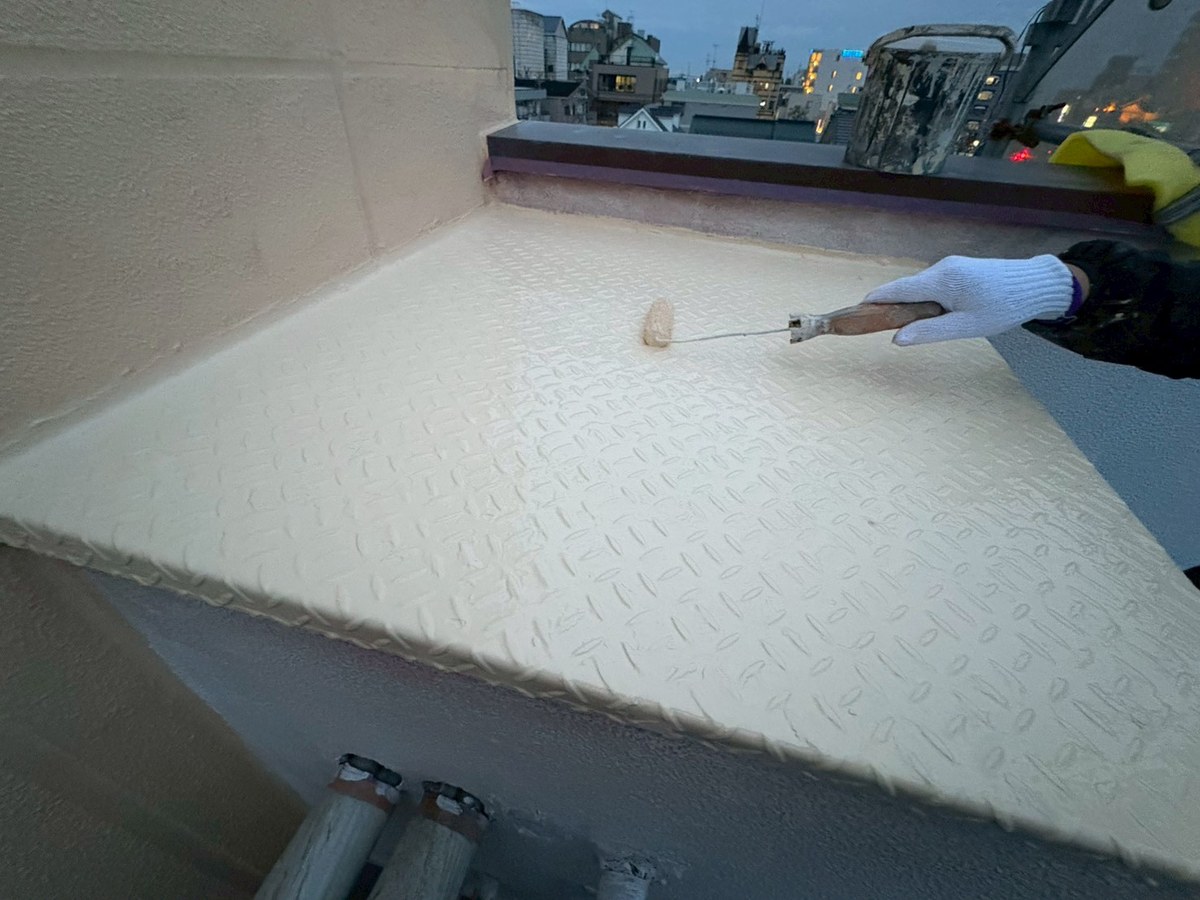

  • 屋上の鉄部 / 上塗り(エスケープレミアム無機マイルド)上塗り(エスケープレミアム無機マイルド)

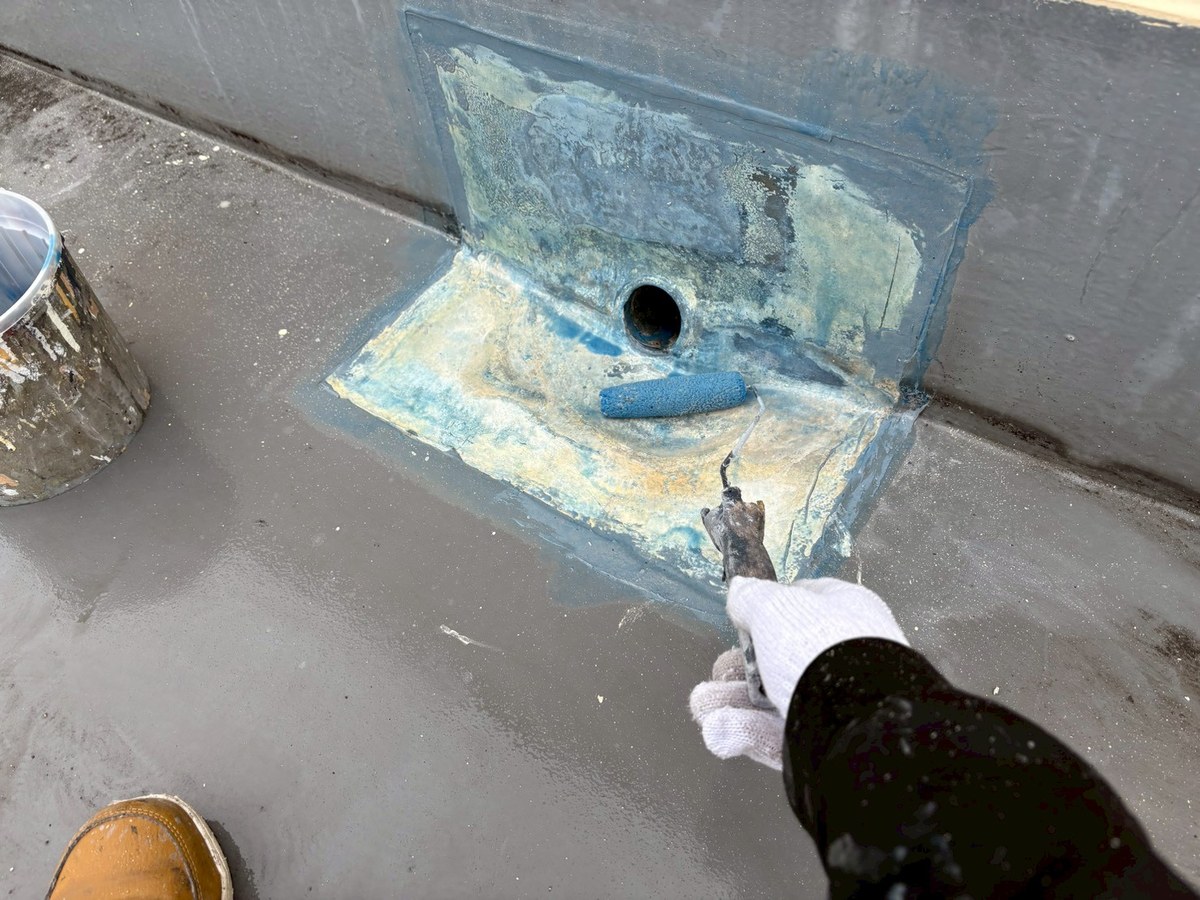

屋上 / 防水排水口まわり 施工前 → 下塗り → メッシュ・ウレタン防水 1層目 → ウレタン防水 2層目 → トップコート → 床 下塗り → 床 トップコート → 施工完了(写真 8 枚)

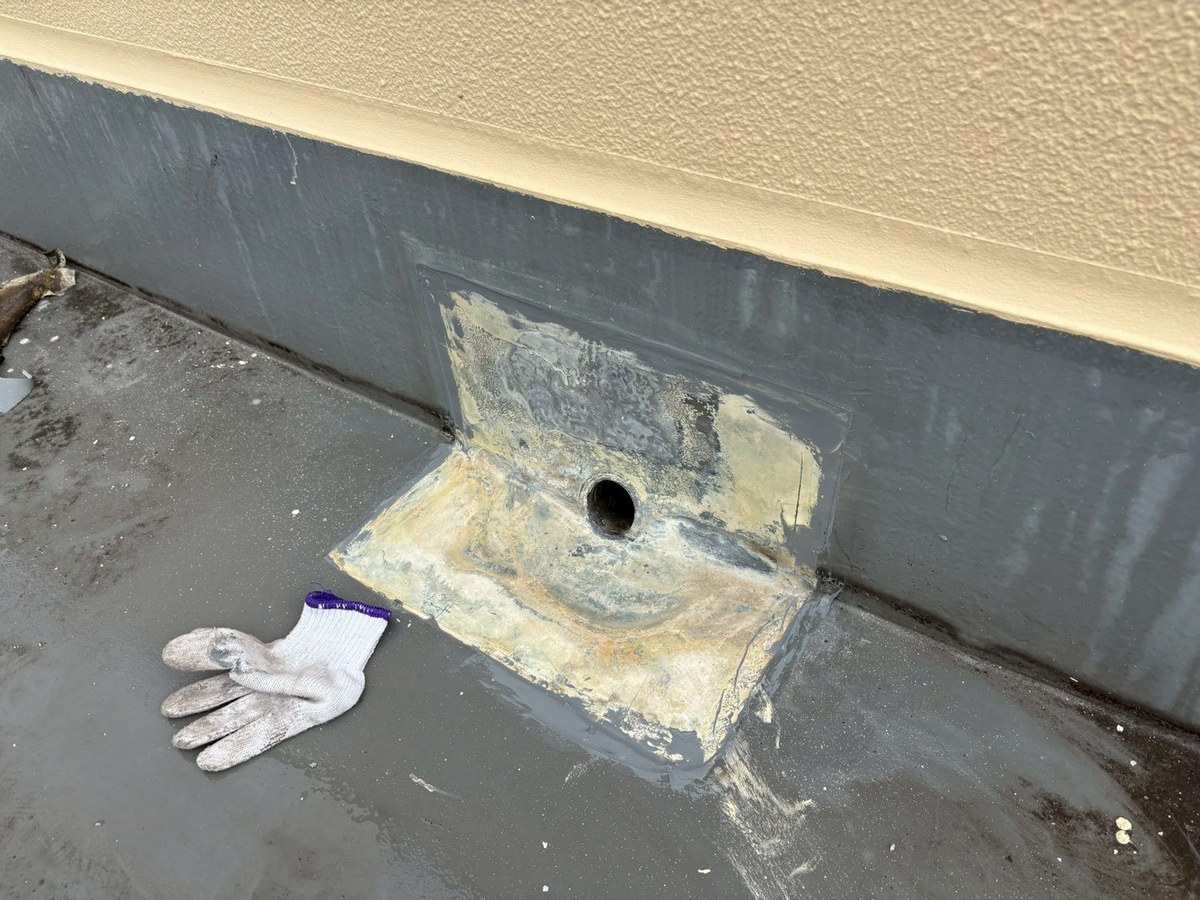

  • 屋上 / 防水 / 排水口まわり 施工前排水口まわり 施工前
  • 屋上 / 防水 / 下塗り(OTプライマーMブルー)下塗り(OTプライマーMブルー)
  • 屋上 / 防水 / メッシュ・ウレタン防水 1層目(GO-JIN T)メッシュ・ウレタン防水 1層目(GO-JIN T)

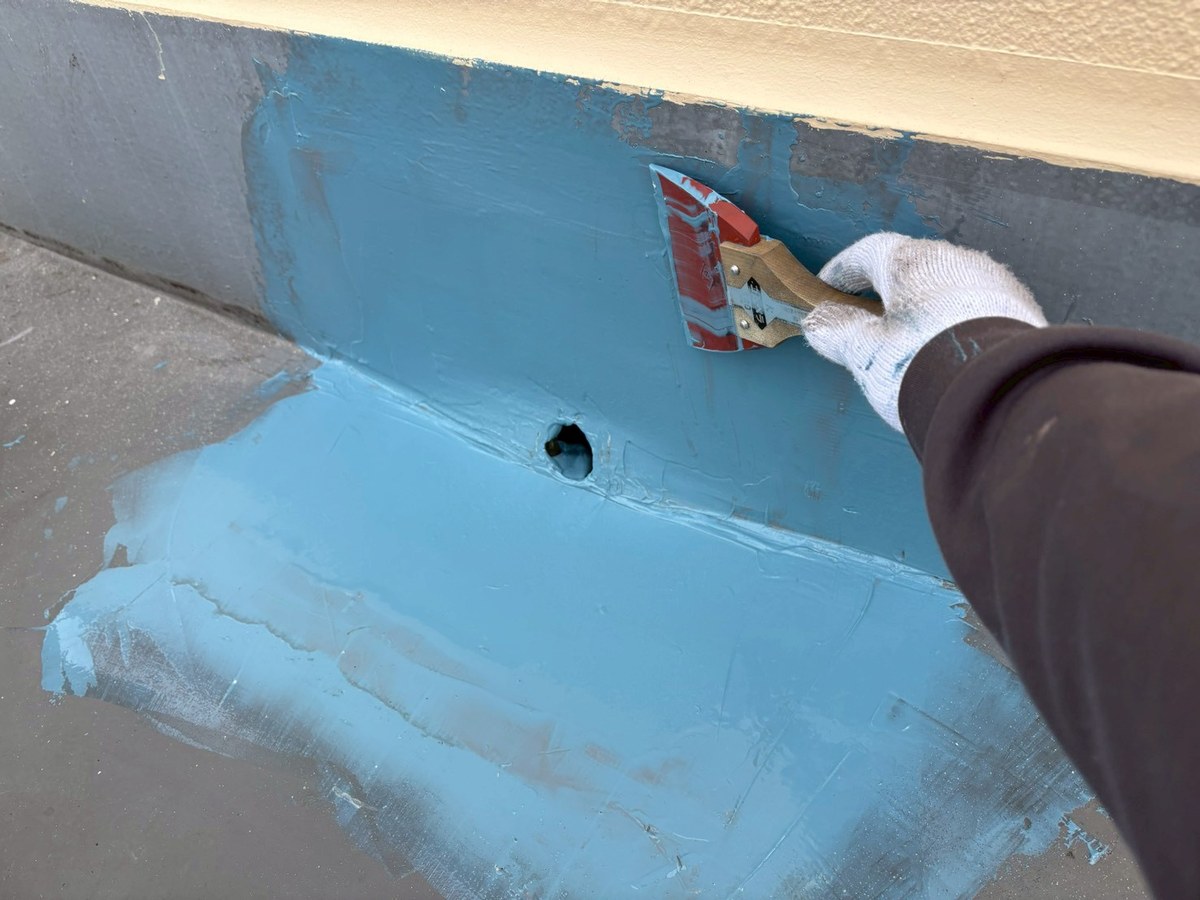

  • 屋上 / 防水 / ウレタン防水 2層目(GO-JIN T)ウレタン防水 2層目(GO-JIN T)
  • 屋上 / 防水 / トップコート(OTコートA)トップコート(OTコートA)

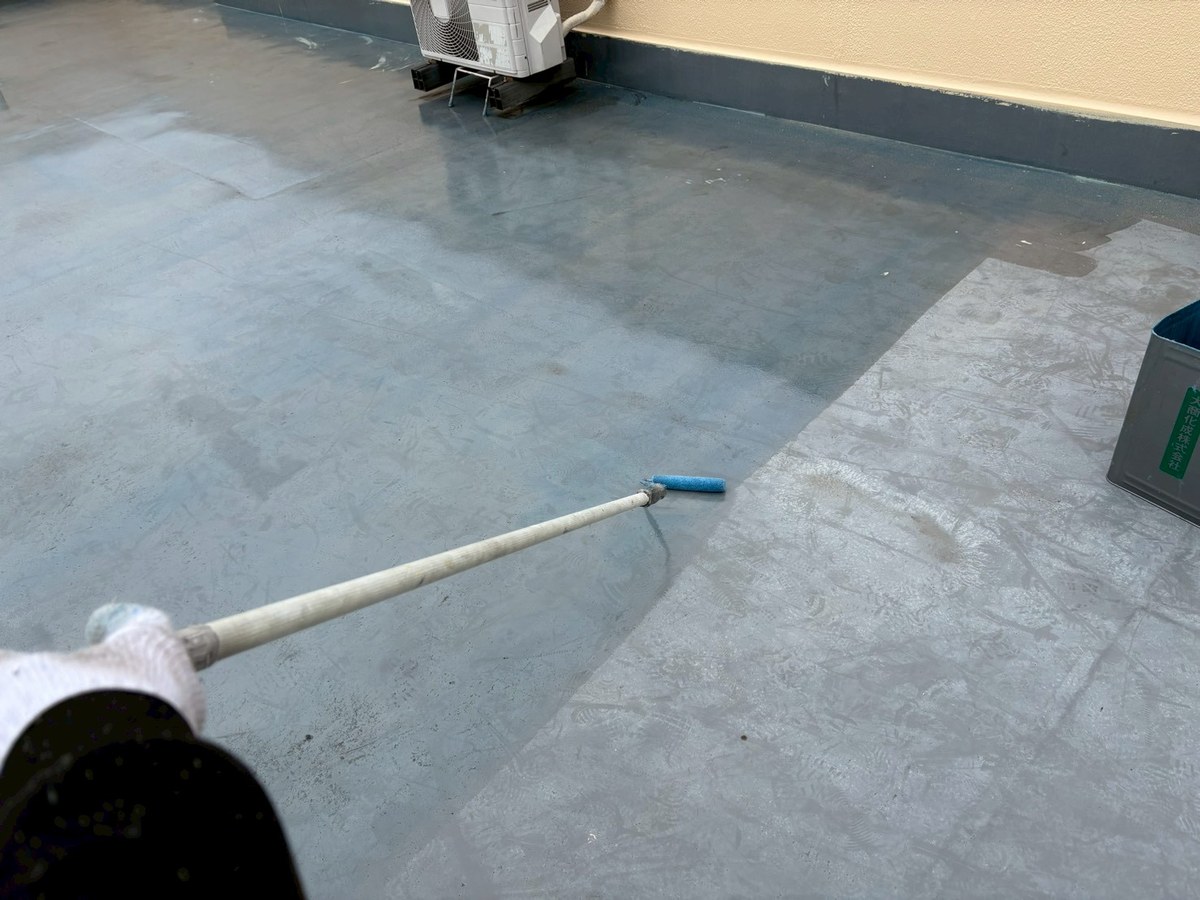

  • 屋上 / 防水 / 床 下塗り(OTプライマーMブルー)床 下塗り(OTプライマーMブルー)

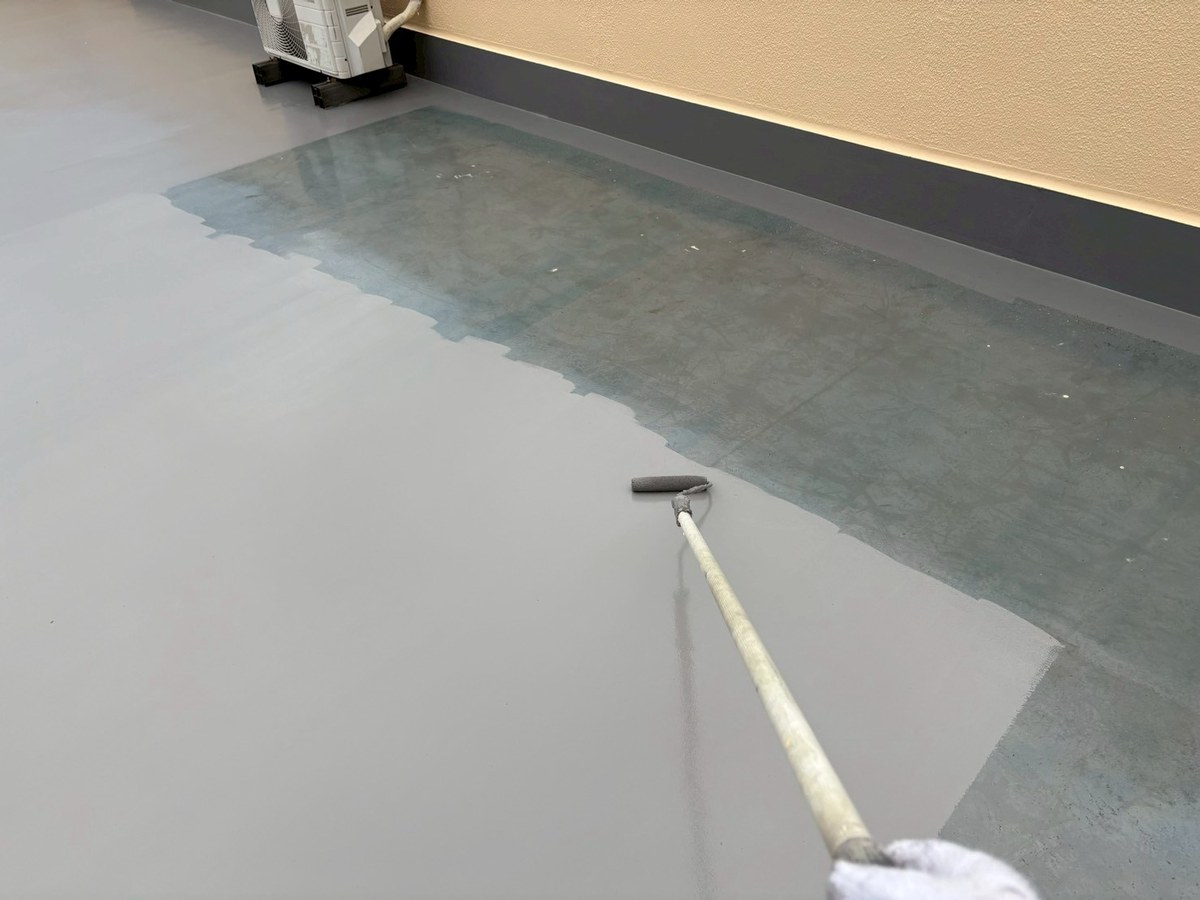

  • 屋上 / 防水 / 床 トップコート(OTコートA)床 トップコート(OTコートA)
  • 屋上 / 防水 / 施工完了施工完了
階段室 / 壁の穴の補修施工前 → ケレン → あて木の取付 → メッシュシートの取付 → パテ補修 → 完了(写真 6 枚)
  • 階段室 / 壁の穴の補修 / 施工前施工前

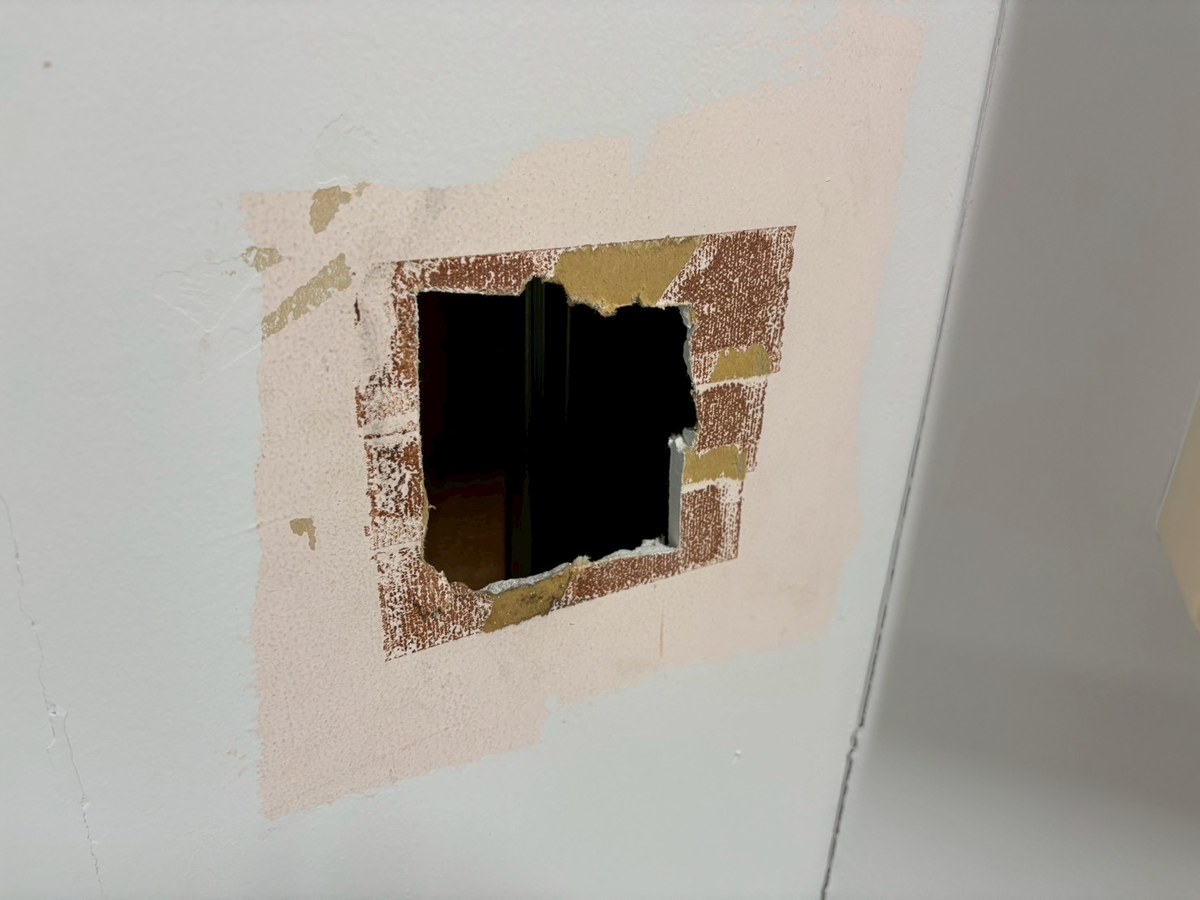

  • 階段室 / 壁の穴の補修 / ケレンケレン

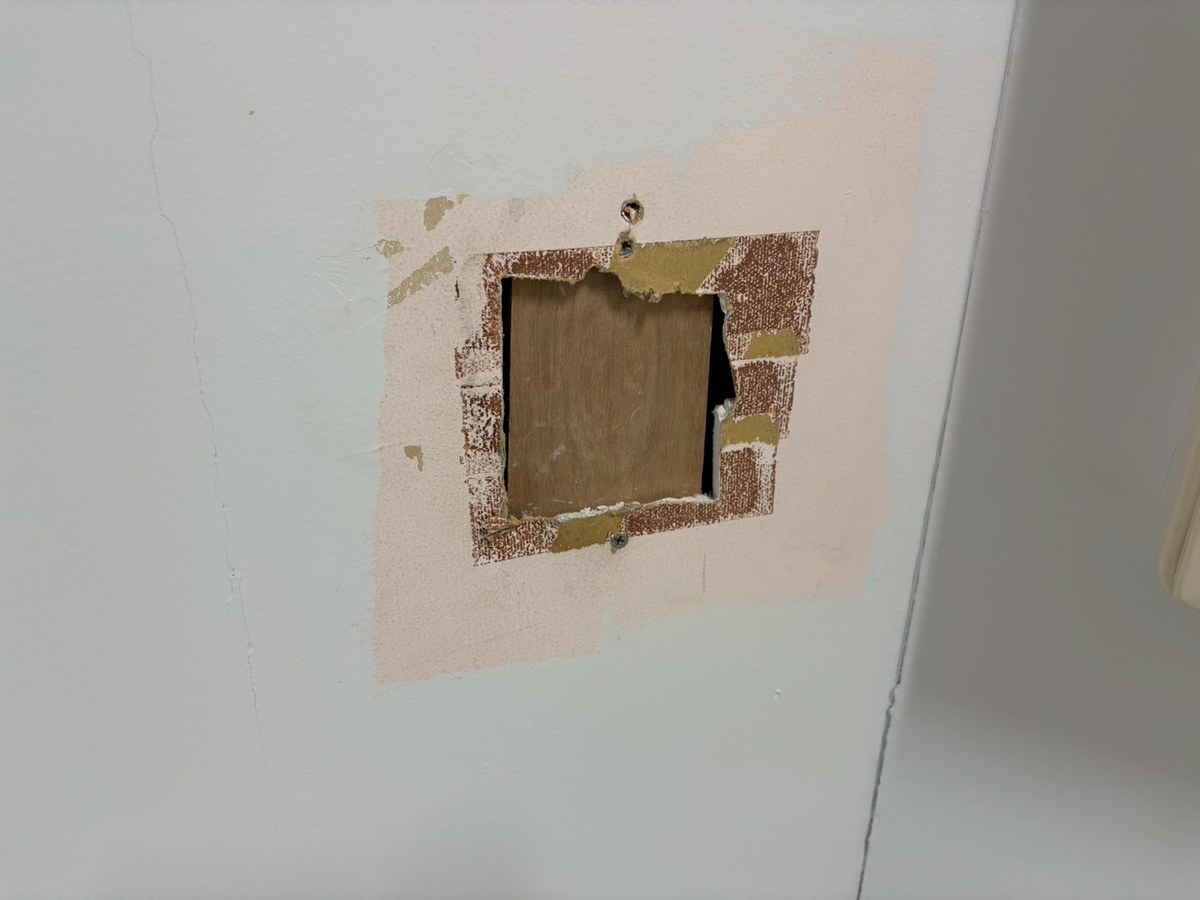

  • 階段室 / 壁の穴の補修 / あて木の取付あて木の取付

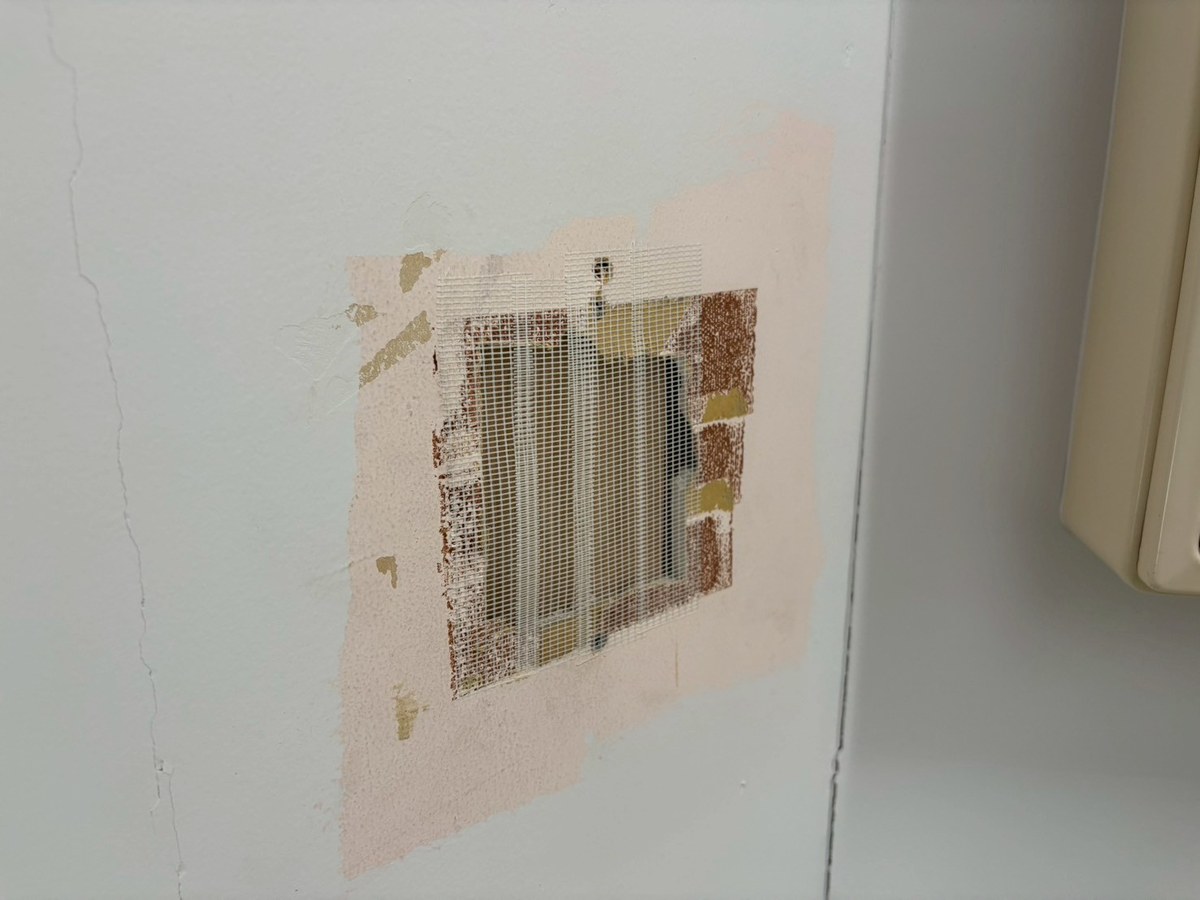

  • 階段室 / 壁の穴の補修 / メッシュシートの取付メッシュシートの取付

  • 階段室 / 壁の穴の補修 / パテ補修パテ補修

  • 階段室 / 壁の穴の補修 / 完了完了
階段室 / ササラ・手すり・木枠ササラ 目荒らし → 手すり 目荒らし → 木枠 目荒らし → 錆止め → 中塗り → 上塗り → 手すり 錆止め → 手すり 中塗り → 手すり 上塗り → 木枠 中塗り → 木枠 上塗り(写真 11 枚)

  • 階段室 / ササラ・手すり・木枠 / ササラ 目荒らしササラ 目荒らし
  • 階段室 / ササラ・手すり・木枠 / 手すり 目荒らし手すり 目荒らし

  • 階段室 / ササラ・手すり・木枠 / 木枠 目荒らし木枠 目荒らし

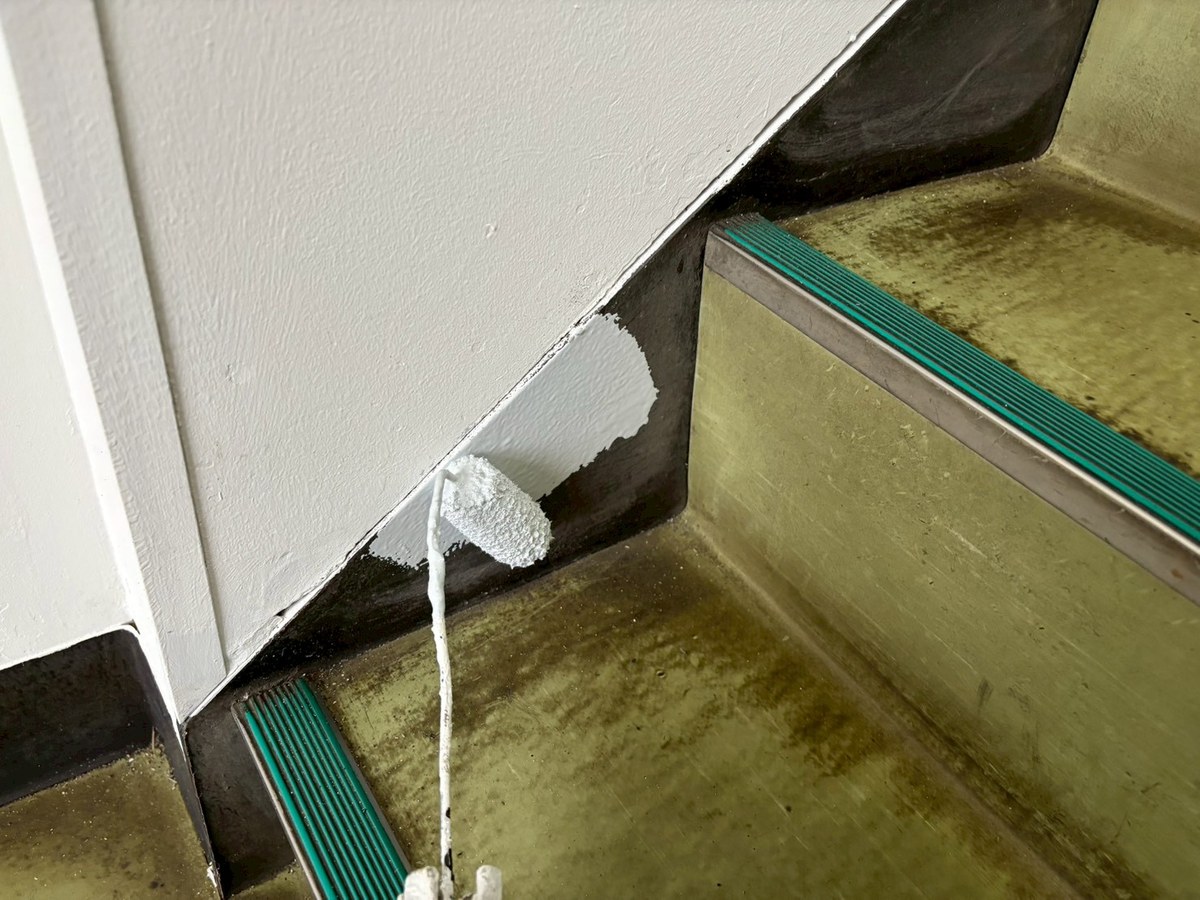

  • 階段室 / ササラ・手すり・木枠 / 錆止め(SKマイルドボーセイ)錆止め(SKマイルドボーセイ)

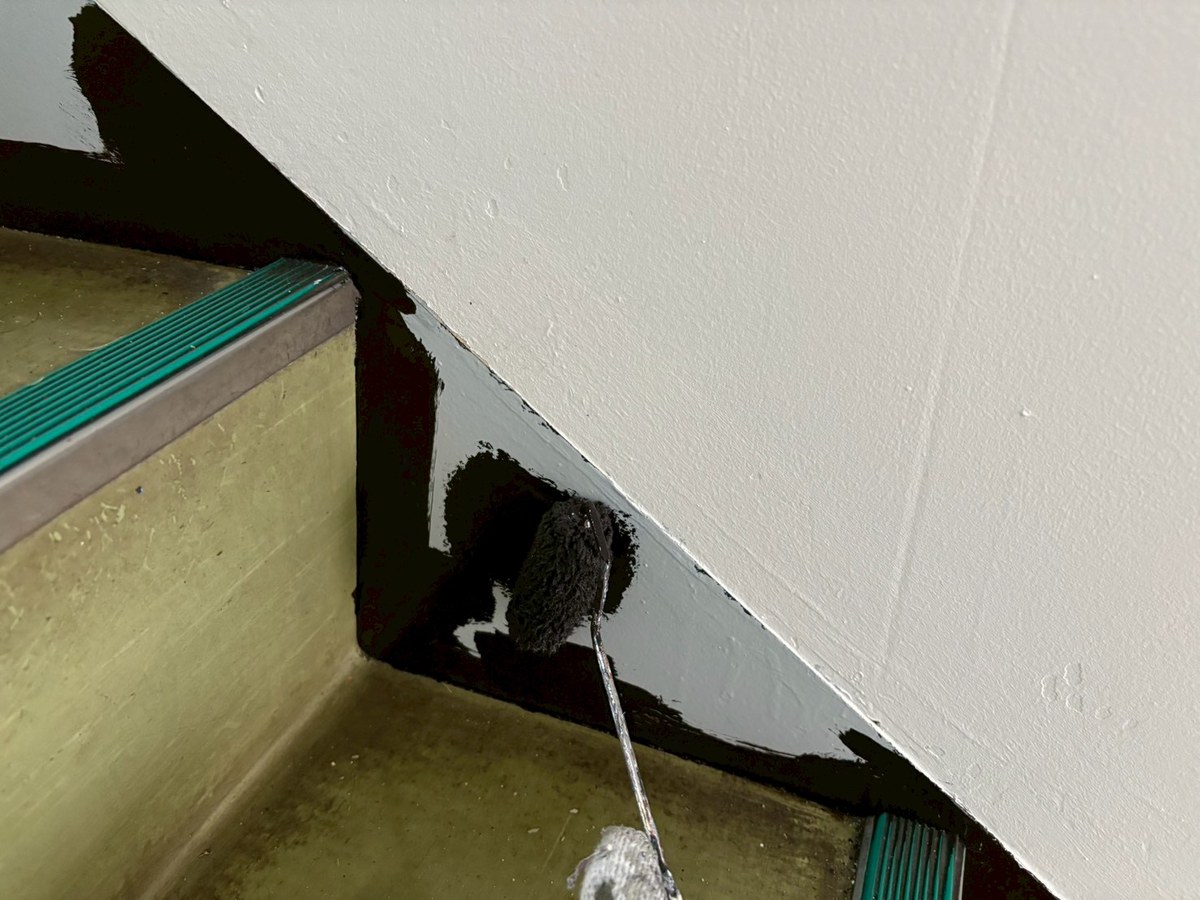

  • 階段室 / ササラ・手すり・木枠 / 中塗り(エスケープレミアム無機マイルド)中塗り(エスケープレミアム無機マイルド)

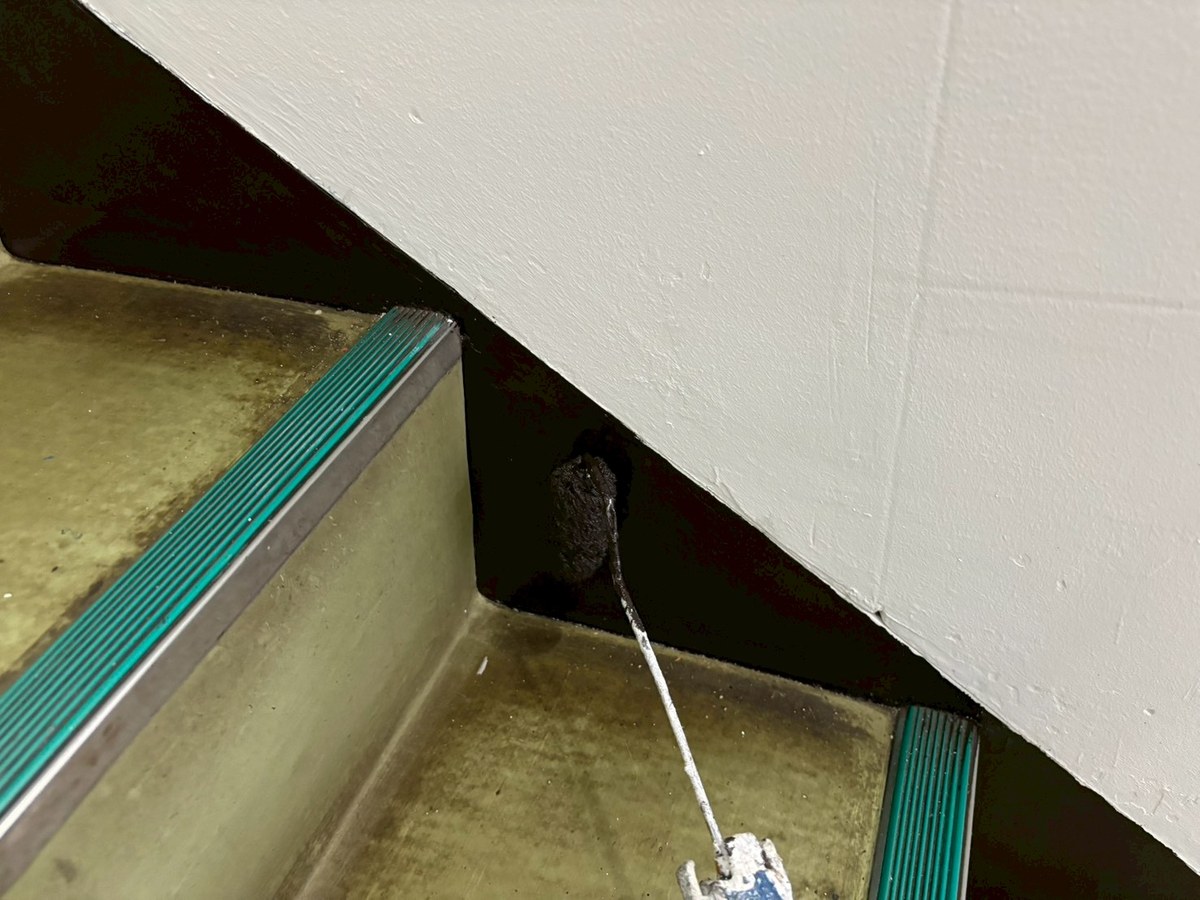

  • 階段室 / ササラ・手すり・木枠 / 上塗り(エスケープレミアム無機マイルド)上塗り(エスケープレミアム無機マイルド)

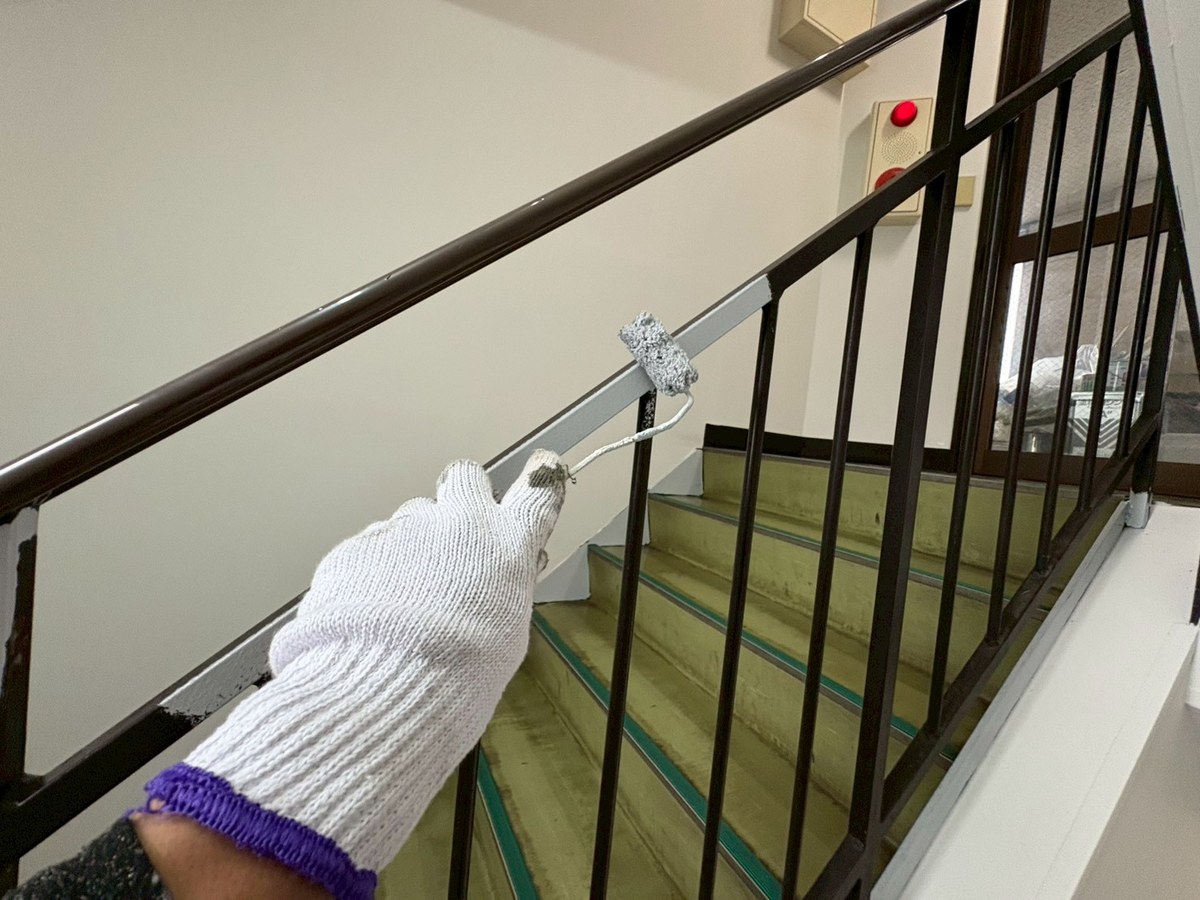

  • 階段室 / ササラ・手すり・木枠 / 手すり 錆止め手すり 錆止め
  • 階段室 / ササラ・手すり・木枠 / 手すり 中塗り手すり 中塗り

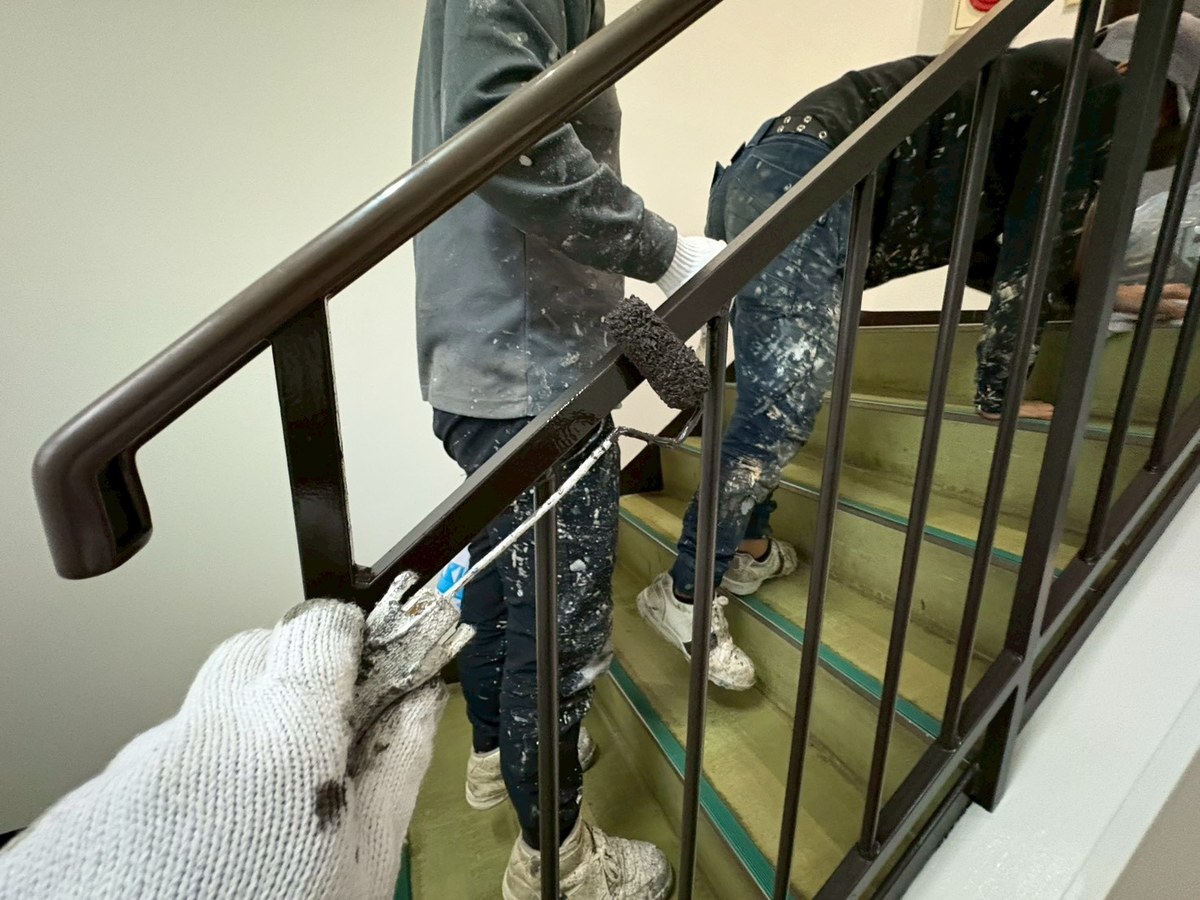

  • 階段室 / ササラ・手すり・木枠 / 手すり 上塗り手すり 上塗り

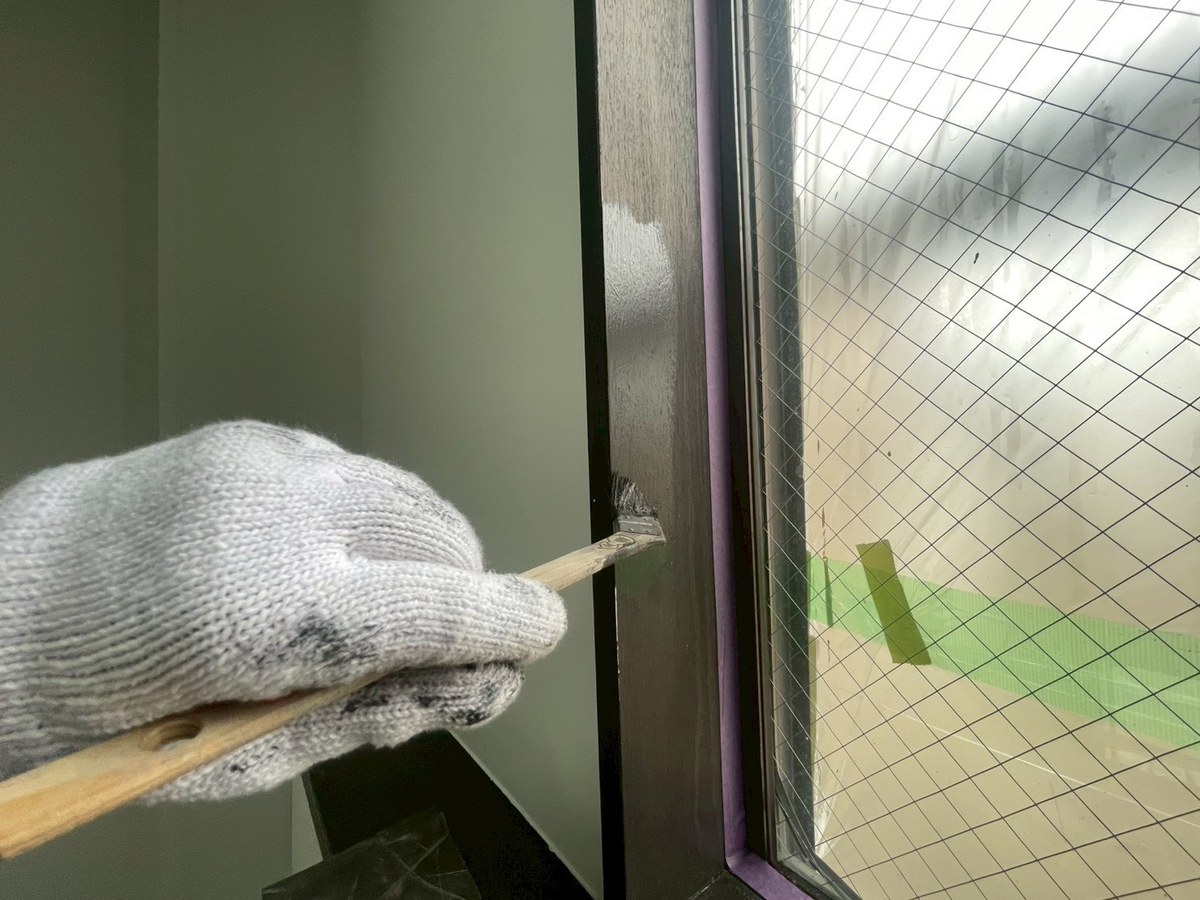

  • 階段室 / ササラ・手すり・木枠 / 木枠 中塗り木枠 中塗り

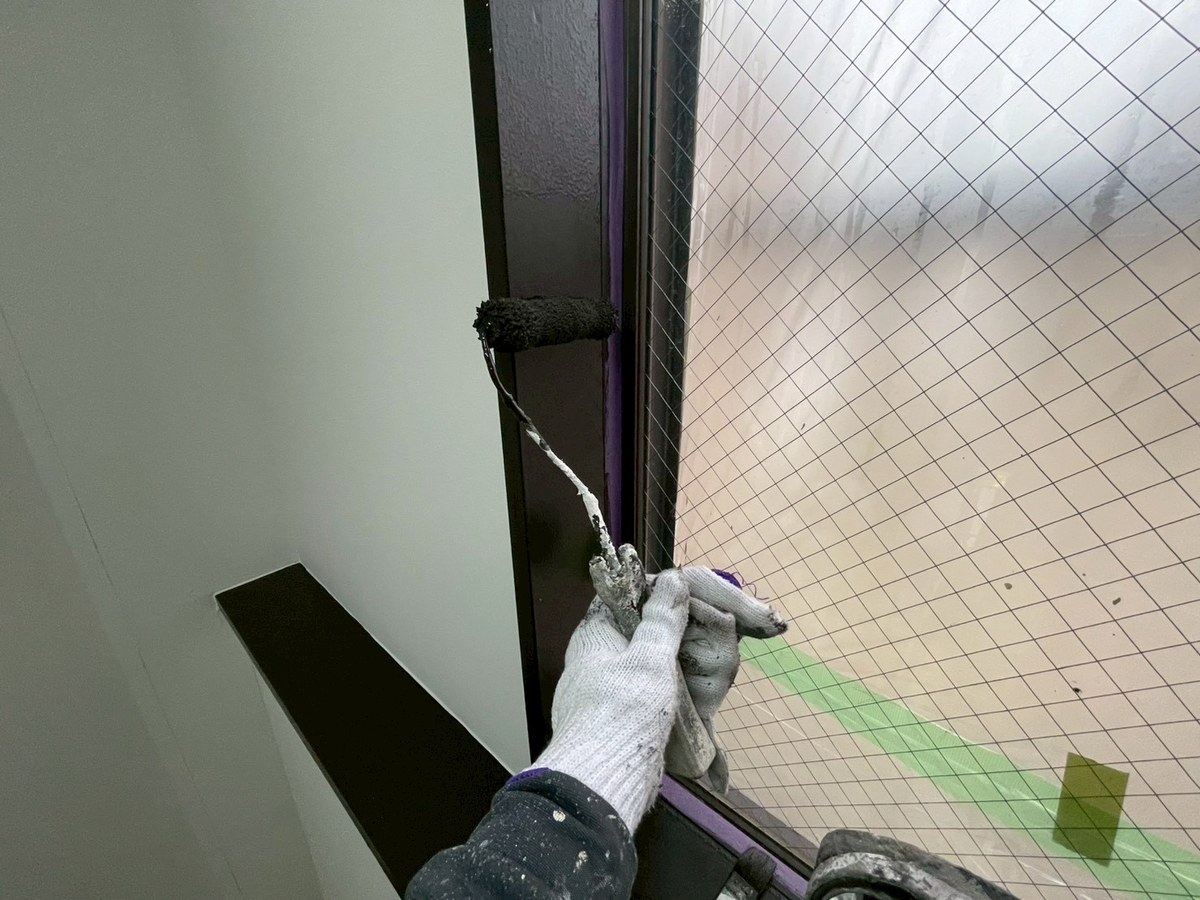

  • 階段室 / ササラ・手すり・木枠 / 木枠 上塗り木枠 上塗り
階段室 / 壁と天井壁 中塗り → 壁 上塗り → 天井 中塗り → 天井 上塗り(写真 4 枚)
  • 階段室 / 壁と天井 / 壁 中塗り(水性ケンエース)壁 中塗り(水性ケンエース)

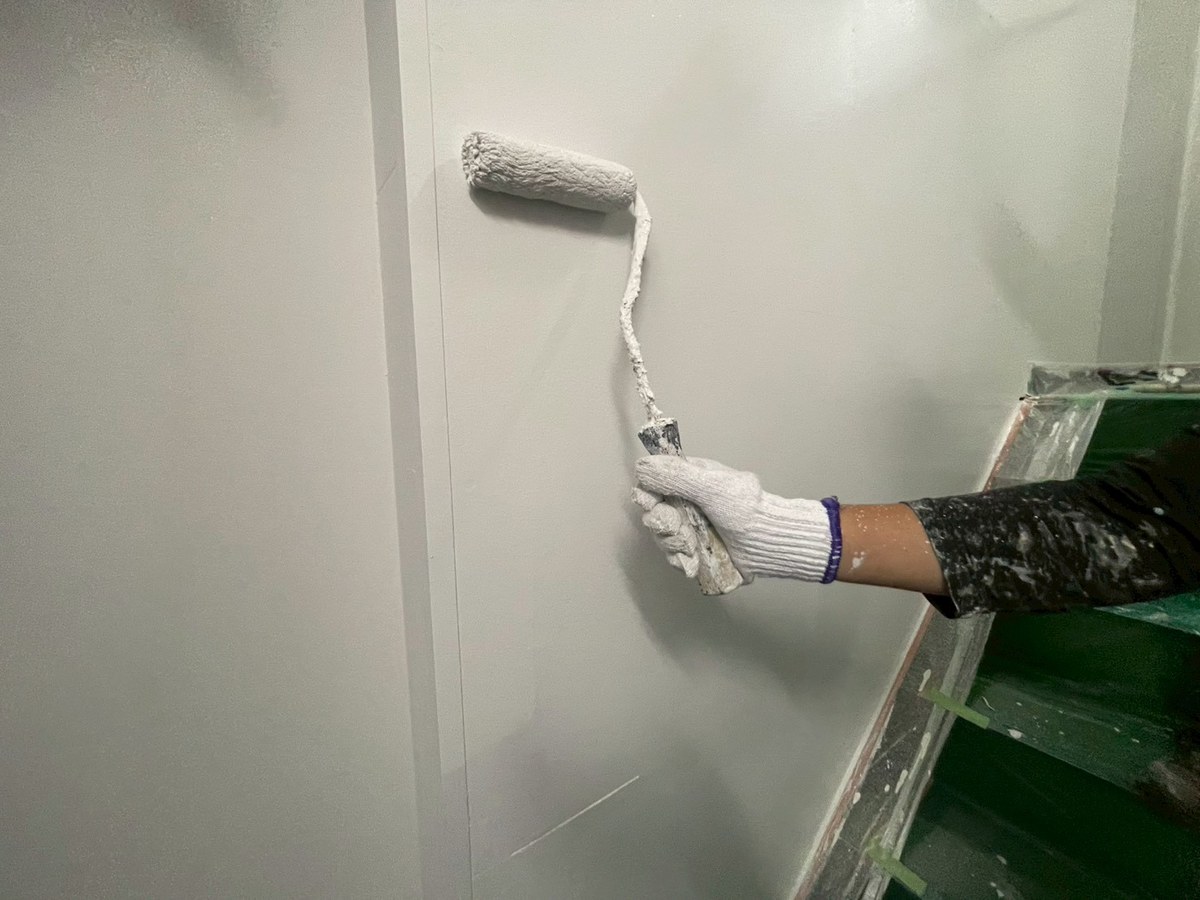

  • 階段室 / 壁と天井 / 壁 上塗り(水性ケンエース)壁 上塗り(水性ケンエース)

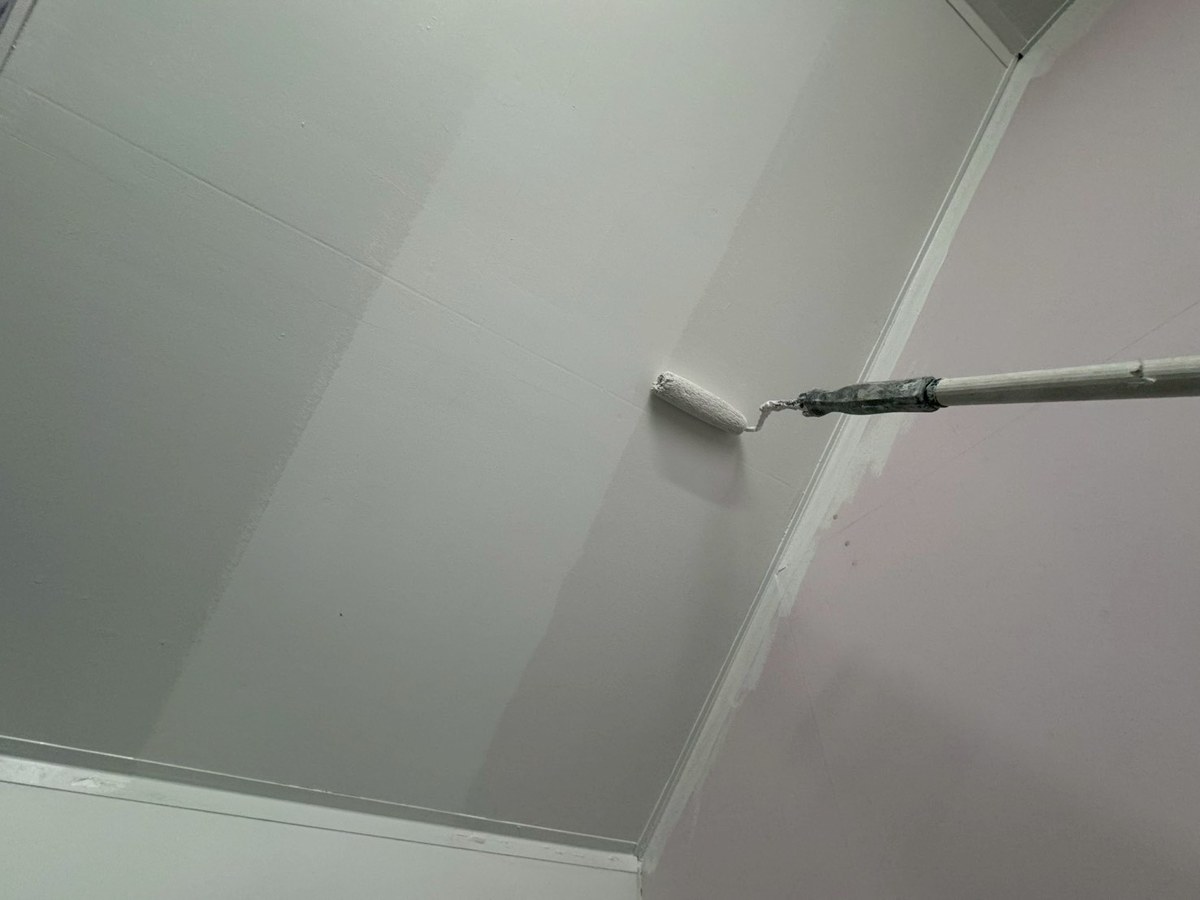

  • 階段室 / 壁と天井 / 天井 中塗り(水性ケンエース)天井 中塗り(水性ケンエース)

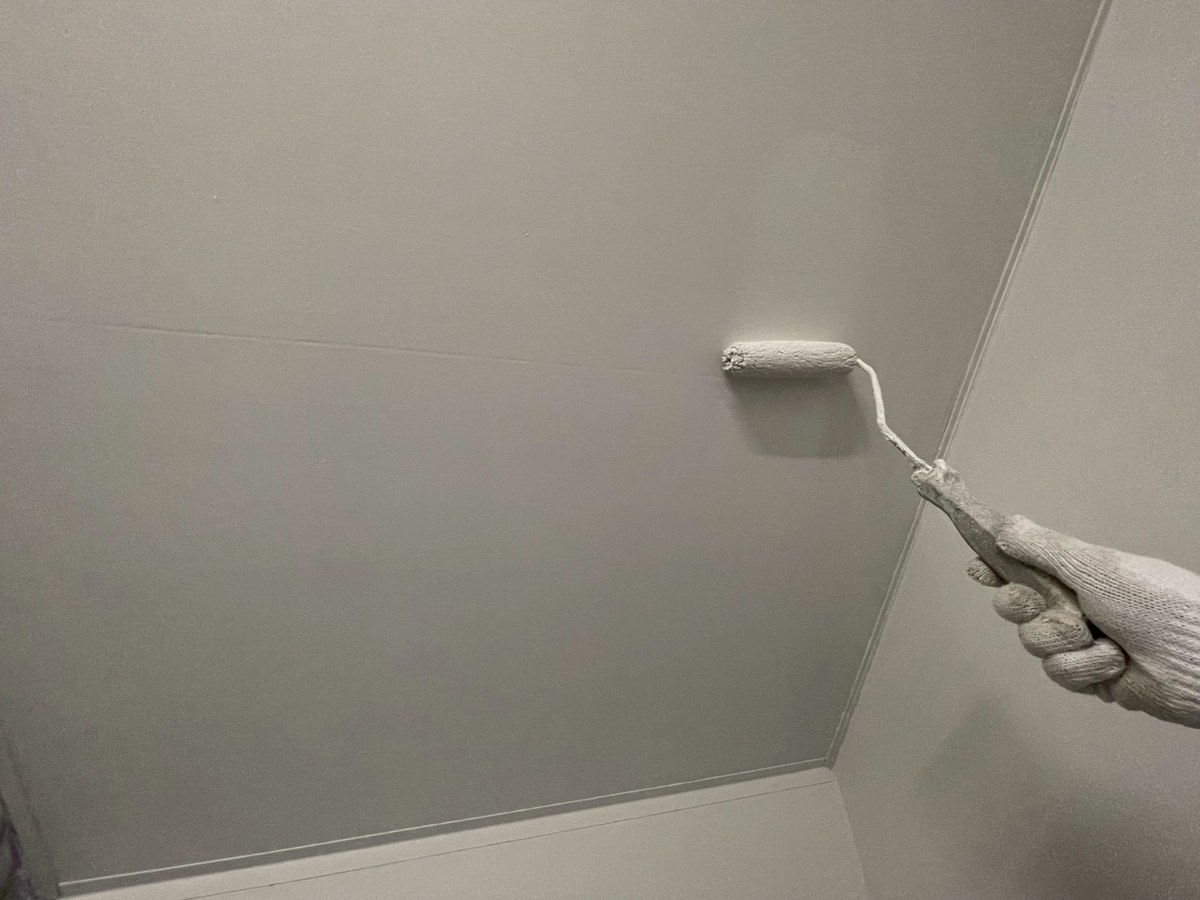

  • 階段室 / 壁と天井 / 天井 上塗り(水性ケンエース)天井 上塗り(水性ケンエース)
その他換気口カバー ビスの取付 → 配管のバンド 交換 → 消火器のケース 交換(写真 3 枚)

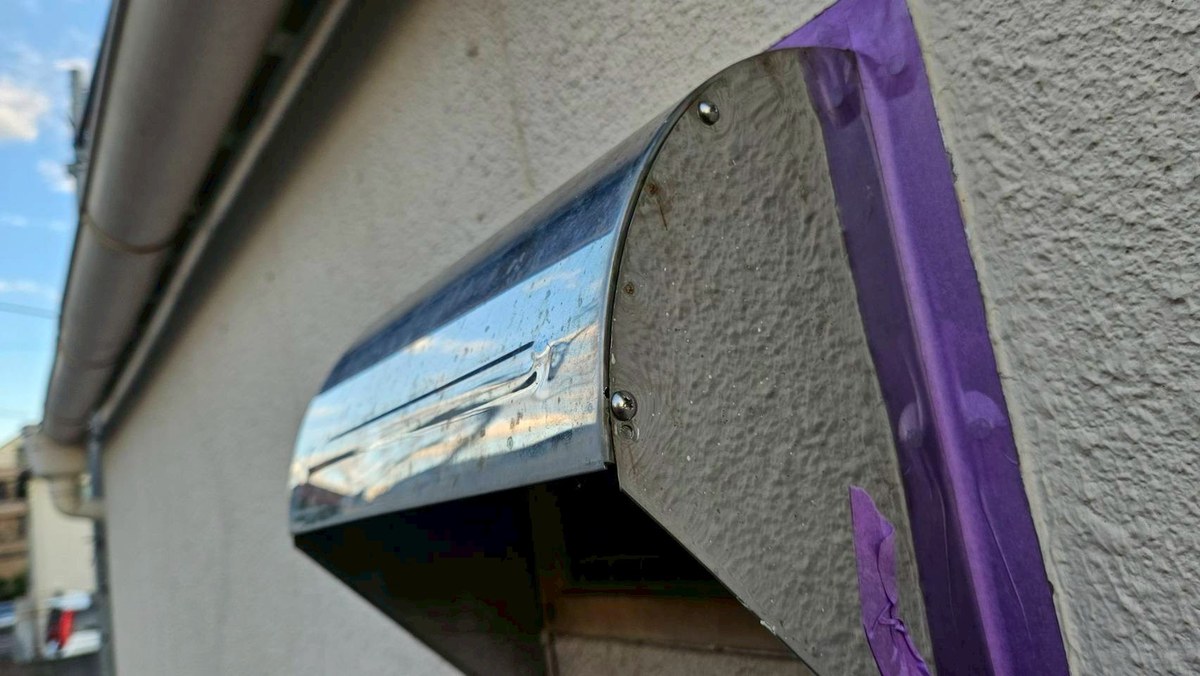

  • その他 / 換気口カバー ビスの取付換気口カバー ビスの取付

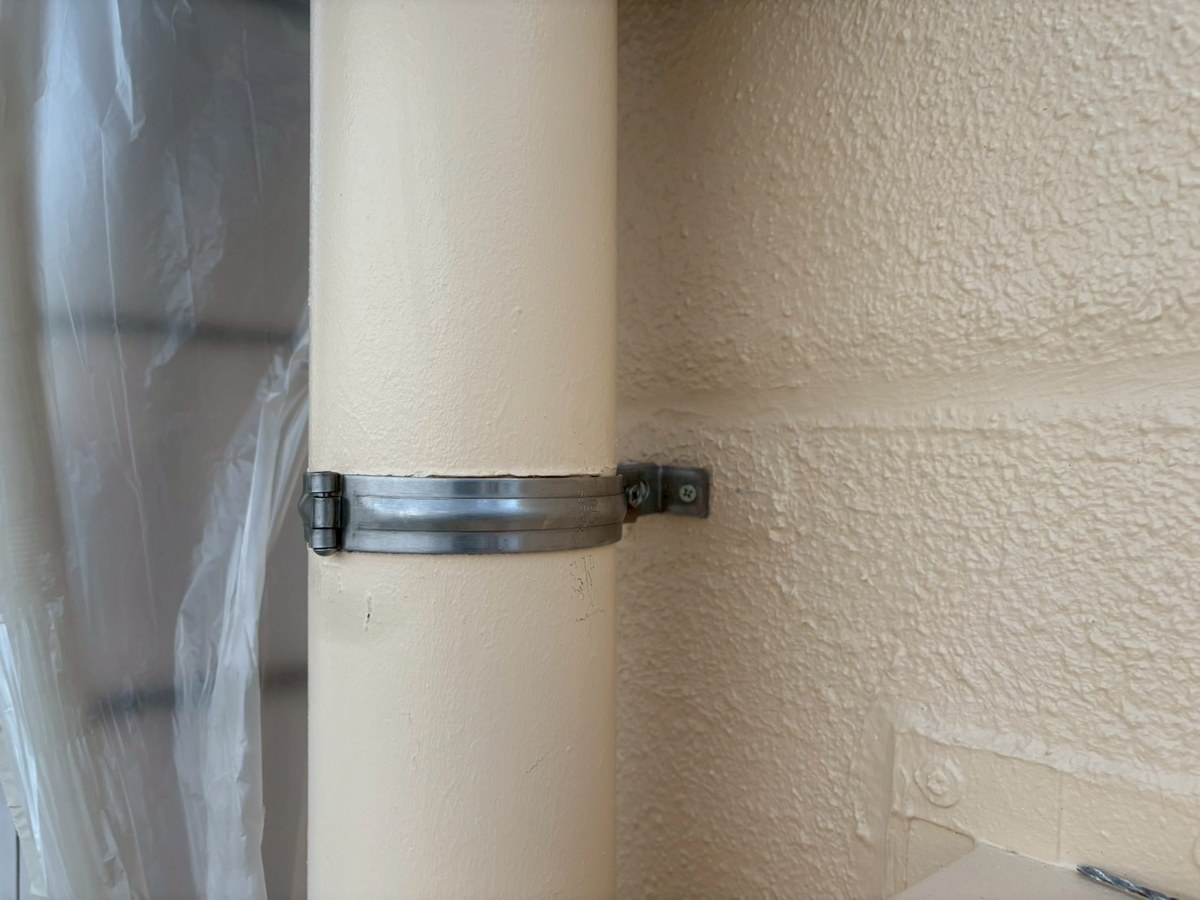

  • その他 / 配管のバンド 交換配管のバンド 交換

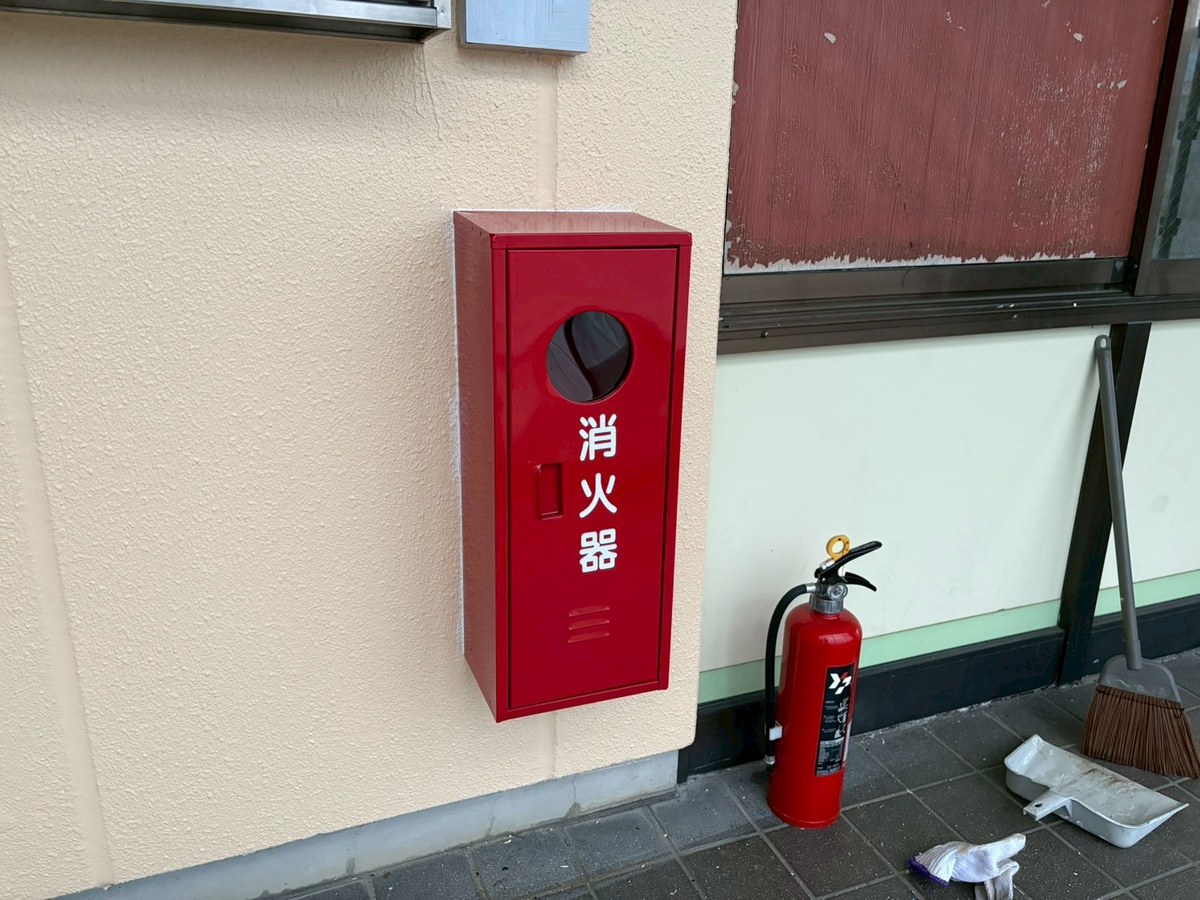

  • その他 / 消火器のケース 交換消火器のケース 交換

あきる野市 ビルの外壁改修施工完了・仕上がり(ドローン撮影を含む15枚)

施工完了後と各部の仕上がりの写真15枚です。写真はタップで拡大します。

  • 施工完了 / 正面(タイルの柱の側)正面(タイルの柱の側)
  • 施工完了 / 道路側の角道路側の角
  • 施工完了 / 裏の通路側裏の通路側
  • 施工完了 / 側面(窓の並ぶ面)側面(窓の並ぶ面)
  • 施工完了 / 建物全体(上空から)建物全体(上空から)
  • 施工完了 / 屋上(防水の施工完了)屋上(防水の施工完了)
  • 施工完了 / 屋上(真上から)屋上(真上から)
  • 施工完了 / 屋上の床(トップコート後)屋上の床(トップコート後)
  • 施工完了 / 折板屋根(真上から)折板屋根(真上から)
  • 施工完了 / タイルの柱(上空から)タイルの柱(上空から)
  • 施工完了 / 屋上の立ち上がり(シーリング完了)屋上の立ち上がり(シーリング完了)
  • 施工完了 / 笠木の継ぎ目(シーリング完了)笠木の継ぎ目(シーリング完了)
  • 施工完了 / 窓の水切りの上(シーリング完了)窓の水切りの上(シーリング完了)
  • 施工完了 / 階段室の壁(穴の補修のあと)階段室の壁(穴の補修のあと)
  • 施工完了 / 新しい消火器のケース新しい消火器のケース

“こだわり”の施工ポイント

Works - Preference

“こだわり”の施工ポイント 01タイルは塗りつぶさずに。割れを直してから防水材を5回

正面の柱まわりなどのタイルは、塗りつぶさずに、割れを直してから防水材を塗り重ねました。洗浄で落ちない汚れは酸洗いし、割れた所には補修材を注入して、タイルの色に合わせて調色した塗料でタッチアップしています。

防水材は、セブンSシーラーで下塗りをしてから、セブンSを2回、セブンSトップM#30を2回。塗ったあとも、タイルの柄と目地はそのまま見えています。

タイル面の上塗り2回目。タイルの柄と目地が見えている

“こだわり”の施工ポイント 02ALC・サイディング・タイル。3つの外壁に合わせた下地の補修

この建物は、外壁の素材が ALC・サイディング・タイルの3つです。ALC の目地はシーリングを打ち替え(見積の数量で 878m)、アンカーやビスの穴はコーキングで埋めて模様を合わせました。屋上の腰壁のひび割れは、溝を切ってから埋めています。

そのうえで、ALC とサイディングにはアンダーサーフDS で下塗りをし、アポリテックペイントファイン外壁用(19-85F)を2回塗りました。

ALC の目地のシーリング打ち替え完了

“こだわり”の施工ポイント 03テナントが入ったままの工事

テナントが入ったままの工事でした。テナントの方へ向けて、日程と注意点をまとめたお知らせを用意し、洗浄の日が変わったときは変更のお知らせも作りました。

足場には「営業中」と書いたメッシュシートを用意し、近くのクリニックに向けても足場を解体する日のお知らせを用意しています。

施工後の裏の通路側

“こだわり”の施工ポイント 04屋上の防水と、屋内の階段室まで

外まわりだけでなく、屋上の防水と、屋内の階段室も手入れしました。階段室は、壁の穴をあて木とメッシュで補修してから、壁と天井を白(N-90)で塗り、手すりや木枠も塗り替えています。

錆の出ていた排気ダクトはケレンして錆止めを入れ、庇や室外機の台もケレンしました。配管のバンドと消火器のケースは新しいものに交換しています。

階段室の手すりの上塗り

職人の声

Works - Voice

「見た目だけでなく、長く安心できる施工にこだわりました」

職人の声

見た目だけでなく、長く安心できる施工にこだわりました。折半屋根は、耐久性を左右する下地処理(ケレン)を徹底しております。タイル外壁にはクリアの防水材を採用し、雨水の浸入を防ぐとともに、タイルの落下防止にもつながる仕様としております。また、防水性能を最大限に発揮させるため、ローラーの使い方や塗り進め方にも注意を払い、丁寧に仕上げました。さらに階段通路の内装壁も塗装することで屋内が明るい印象になりました。現場では想定通りにいかないことも多いですが、その都度ベストな方法を考え、最終的に“やってよかった”と思っていただける仕上がりを目指しています。

イロドリでは、完工後1年・3年・5年・7年・10年の節目に、ハガキで定期点検をご案内しています。

この工事についてのQ&A

Works - Q&A

どんな建物で、何を工事しましたか?
テナントが入るビルの外壁改修工事です。折板屋根・外壁(ALCとサイディング)・タイル面・付帯部の塗装、屋上の防水、階段室の壁と天井の塗装、シーリングの打ち替えを行いました。
使った塗料と色は何ですか?
外壁はアポリテックペイントファイン外壁用の19-85F、折板屋根は同じく屋根用のN-67で、どちらも半艶です。階段室の壁と天井は水性ケンエースのN-90(艶消し)です。
タイルの外壁には何をしましたか?
洗浄で落ちない汚れは酸洗いし、割れたタイルには補修材を注入して、タイルの色に合わせて補修しました。そのうえでセブンSシーラー、セブンS(2回)、セブンSトップM#30(2回)を塗り重ねています。
折板屋根はどう塗りましたか?
目荒らしをしてSKマイルドボーセイで錆止めを入れ、アポリテックペイントファイン屋根用で中塗り・上塗りをしました。上塗りは2回塗っています。
テナントが入ったままでも工事はできますか?
この建物では、テナントの方へ向けて、工事の日程と注意点(洗浄日の窓の施錠、作業音など)をまとめたお知らせを用意しました。洗浄日が変わったときは、変更のお知らせも作っています。
階段室の内装も塗れますか?
この建物では、階段室の壁と天井を水性ケンエース(N-90)で塗りました。壁の穴はあて木とメッシュを入れてパテで補修し、手すりや窓の木枠も塗っています。
屋上の防水は何をしましたか?
排水口のまわりはメッシュを入れてウレタン防水(GO-JIN T)を2層塗り、床はプライマーのあとトップコート(OTコートA)で仕上げました。
工事はいつからいつまでで、保証は?
2025年9月16日から11月21日です。保証は屋根5年・外壁10年(塗膜の剥がれ・ひび割れ・膨れが対象。対象外の条件あり)、塗装プランの耐候年数の目安は25〜30年程度です。

あきる野市でのご相談は、日の出町平井の本店で承ります。イロドリ あきる野本店のページ/あきる野市の外壁塗装の費用と業者選び/あきる野市舘谷の外壁塗装・屋根塗装(2024年12月)/あきる野市留原の外壁塗装・屋根塗装(2025年6月)/外壁の施工事例一覧

その他の施工事例

施工前 - before

施工後 - after

【東京都八王子市】一戸建

塗装内容:外装塗装・屋根塗装・付帯部塗装

塗装種類:スタンダードプラン

八王子市楢原町にある二階建ての一軒家を塗装させて頂きました。塗装前は白をベースとし青色を差し色に配色されたお家でしたが、今回のお塗替えでは、濃淡を反転させ、青色をベースとした配色をお選び頂きました。

施工内容を詳しく見る →

施工前 - before

施工後 - after

【東京都青梅市】一戸建

塗装内容:外装塗装・屋根塗装・付帯部塗装

塗装種類:スタンダードプラン

青梅市東青梅にある二階建ての一軒家を塗装させて頂きました。数パターンのシミュレーションの中から少し青みがかったグレーをお選びいただきました。同じグレーのコントラストでも、青みが加わることで白黒だけのものとは違った可愛らしいさわやかな印象になります。

施工内容を詳しく見る →

施工前 - before

施工後 - after

【東京都青梅市】一戸建

塗装内容:外装塗装・屋根塗装・ウッドデッキ

塗装種類:スタンダードプラン(スマートリノベーション)

青梅市根ケ布にある二階建ての一軒家を塗装させて頂きました。住宅ローンの借り換えを利用することで、お客様の実質工事負担額を抑えるスマートリノベーションというサービスをご提案させて頂きました。

施工内容を詳しく見る →

施工前 - before

施工後 - after

【東京都八王子市】一戸建

塗装内容:外装塗装・屋根塗装

塗装種類:ニュースタンダードプラン

八王子市谷町にある一軒家を塗装させていただきました。お客様と塗装プランや塗替えの色について、何度も綿密に打ち合わせを行いました。特に色はシュミレーターを使用し何度も打ち合わせを行い、胴差帯の色をアクセントにする事で非常に素敵な仕上がりになりました。

施工内容を詳しく見る →
- Contact -

お問い合わせ

なんでもお気軽に
お問い合わせください!

「外壁塗装の費用はどれくらいかかるの?」
「屋根塗装の期間はどのくらいかかるの?」
「外壁塗装はどれくらい長持ちするの?」

どんな些細ことでも構いません。
お気軽にお問い合わせください!
心を込めて、丁寧に対応させていただきます!

イロドリ公式インスタグラム イロドリ公式ユーチューブ イロドリ公式フェイスブック
- Recruit -

採用情報

共に成長できる
最高の仲間がいる。

イロドリは外壁塗装・屋根塗装・ブロック塀塗装などの外壁塗装工事を行う外壁塗装業者として多摩地域 No.1 を目指す株式会社吉田が立ち上げたブランドです。外壁塗装・屋根塗装の「高度な技術・新しい技術・プロと言われる技術を身に付けたい!」という熱意ある人を募集しています。

施工エリア
Area

対応エリア

八王子市、町田市、府中市、調布市、西東京市、小平市、三鷹市、日野市、立川市、東村山市、多摩市、武蔵野市、青梅市、国分寺市、小金井市、東久留米市、昭島市、稲城市、東大和市、狛江市、あきる野市、清瀬市、国立市、武蔵村山市、福生市、羽村市、瑞穂町、日の出町、奥多摩町、檜原村などの多摩地域を中心に東京都・神奈川県・埼玉県が対象地域となります。
※その他の地域に関しましては、ご相談ください。
